參加2018年二級建造師考試的考生們注意啦,距離考試還有108天的時間。春節前后不要忘了學習,2018寒假特訓的首要任務是幫助大家牢牢掌握知識點。大立教育每天精心挑選幾道練習題,以下題目來自市政實務科目。
【考點展示】
預應力混凝土施工技術☆☆
一、預應力筋——鋼絲、鋼絞線、精軋螺紋鋼筋
1. 鋼絲

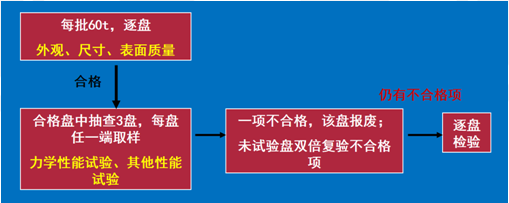

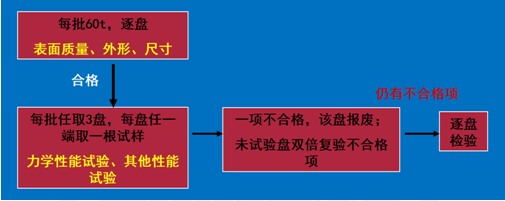

2. 鋼絞線

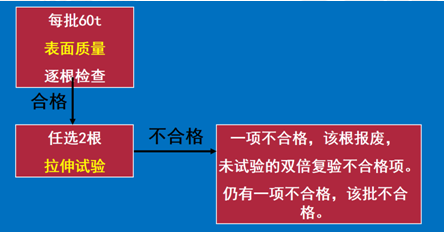

3. 精軋螺紋鋼筋
二、預應力管道與孔道
管道的檢驗:
管道進場時,應檢查出廠合格證、質量保證書、檢驗報告,核對其類別、型號、規格及數量,檢驗項目:①外觀、②尺寸、③集中荷載下的徑向剛度、④荷載作用后的抗滲及⑤抗彎曲滲漏等。
三、錨具和連接器
1. 外觀檢查
每批錨具(夾片或連接器)中抽10%、且不少于10套→檢查外觀質量(不得有裂紋)、外形尺寸→若有一套不合格,另取雙倍數量復驗→若仍有一套不合格,逐套檢查。
2. 硬度檢驗
每批錨具(夾片或連接器)中抽5%、且不少于5套→硬度檢驗→若有一個不合格,另取雙倍數量復驗→若仍有一套不合格,逐個檢查。
3. 靜載錨固性能試驗
(1)大橋、特大橋等重要工程的錨具(夾片或連接器)
抽取6套錨具(夾片或連接器),組成3個預應力筋錨具組裝件,由國家或省級質量技術監督部門授權的專業質量檢測機構進行靜載錨固性能試驗。
(2)中小橋的錨具(夾片或連接器)
靜載錨固性能由錨具生產廠提供試驗報告。
【技巧】預應力材料的組批規則:
預應力鋼筋、鋼絲、鋼絞線:60t為一批。
鋼管道:5萬m或半年為一批。
塑料管道:1萬m為一批。
錨具、夾具:1000套為一批。
連接器:500套為一批。
四、預應力混凝土配制與澆筑
優先采用硅酸鹽水泥、普通硅酸鹽水泥(∵早期強度高)。
五、預應力張拉施工
1. 應力控制,伸長值校核(實際伸長值與理論伸長值之差在6%以內)。
2. 先張法預應力施工
預應力張拉、放張順序:
預應力筋張拉時:先中間,后兩邊,分批對稱進行。
預應力筋放張時:先兩邊,后中間,分批對稱進行。
3. 后張法預應力施工
(1)管道應留壓漿孔與溢漿孔;曲線孔道的波峰部位應留排氣孔;在最低部位宜留排水孔。
(2)預應力筋安裝
①后張法預應力施工有兩種:
其一,安裝管道→穿預應力筋→澆筑混凝土(澆筑混凝土時應定時抽動、轉動預應力筋)→張拉預應力(見下圖左圖)。
其二,安裝管道→澆筑混凝土(澆筑后應立即疏通管道)→穿預應力筋→張拉預應力(見下圖右圖)。
?、诨炷敛捎谜羝B護時,養護完成前不得裝入預應力筋。
?、鄞┦笾量椎拦酀{完成應控制在下列時間以內,否則應對預應力筋采取防銹措施:
空氣濕度>70%或鹽分過大時,7d;
空氣濕度40%~70%,15d;
空氣濕度<40%時,20d。
(3)預應力筋張拉
?、倩炷翉姸葢显O計要求,設計未要求時,不得低于強度設計值的75%;且應將限制位移的模板拆除后,方可進行張拉。
?、陬A應力筋張拉端的設置應符合設計要求,當設計未要求時,應符合下列規定:曲線預應力筋或長度大于等于25m的直線預應力筋,宜在兩端張拉;長度小于25m的直線預應力筋,可在一端張拉。
(4)孔道壓漿
?、僖擞盟酀{,且≥30MPa。
②每工作班留3組砂漿試塊。
?、蹓簼{溫度5℃~35℃。
④封錨混凝土強度等級:≥80%結構混凝土強度等級,且≥C30。
?、菘椎罎{強度≥75%設計強度方可吊移構件。
【技巧】歸納:
先張法預應力有1個75%:
混凝土到設計強度的75%方可放張。
后張法預應力有2個75%:
①混凝土到設計強度的75%方可張拉預應力筋;
?、诳椎罎{強度到設計強度的75%方可吊移構件。
六、預應力張拉施工技術管理(預應力張拉施工質量事故預防措施)
1.預應力張拉施工的人員控制
單位有資質 + 項目技術負責人主持 + 作業人員經過培訓、考核合格、持證上崗。
2.預應力張拉施工的設備控制
張拉設備配套校準、配套使用;校準期不超過半年、不得超過200次張拉作業。
3.預應力施工專項施工方案/作業指導書
作業指導書要點:由熟悉預應力施工的專業技術人員編制 + 單位或項目技術負責人審核簽字 + 現場嚴格按作業指導書操作。
4.“六不張拉”
預應力筋無出廠合格證 + 預應力筋規格不合設計要求 + 配套件不合設計要求;
混凝土強度未到設計要求 + 準備工作、安全設施未做好 + 交底不清。
【經典題目】
一、單項選擇題
1. 【2013Ⅱ】某項目部一次進場80套錨具,至少應取( )套做外觀檢查。
A、3
B、5
C、8
D、10
2. 【2016Ⅰ】預應力混凝土應優先采用( )水泥。
A、火山灰質硅酸鹽
B、硅酸鹽
C、礦渣硅酸鹽
D、粉煤灰硅酸鹽
3. 【2009Ⅰ】配制預應力混凝土時應優先采用( )。
A、普通硅酸鹽水泥
B、礦渣硅酸鹽水泥
C、火山灰質硅酸鹽水泥
D、粉煤灰質硅酸鹽水泥
4. 【2013Ⅱ】關于先張和后張預應力梁施工的說法,錯誤的是( )。
A、兩者使用的預制臺座不同
B、預應力張拉都需要用千斤頂
C、兩者放張順序一致
D、后張法預應力管道需壓漿處理
5. 【2011Ⅰ】采用常規壓漿工藝的后張法預應力混凝土梁施工中,曲線預應力最低部位宜設置( )。
A、排水孔
B、排氣孔
C、注漿孔
D、溢漿孔
6. 【2010Ⅰ】設計強度為C50的預應力混凝土連續梁張拉時,混凝土強度最低應達到( )MPa。
A、35.0
B、37.5
C、40.0
D、45.0
7. 【2014Ⅰ】關于預應力施工的說法,錯誤的是( )。
A.預應力筋實際伸長值與理論伸長值之差應控制在±6%以內
B.預應力超張拉的目的是減少孔道摩阻損失的影響
C.后張法曲線孔道的波峰部位應留排氣孔
D.曲線預應力筋宜在兩端張拉
8. 【2016Ⅱ】關于預應力鋼鉸線張拉的說法,錯誤的是( )。
A.長20m梁直線預應力鋼絞線可采用一端張拉方式
B.構件混凝土強度不得低于設計值的75%
C.當設計無要求時,張拉順序可采用對稱張拉
D.工作人員可站在張拉千斤頂后面隨時觀察張拉情況
9. 【2010Ⅰ】后張法預應力筋張拉后孔道壓漿采用的水泥漿強度在設計無要求時,不得低于( )MPa。
A、15
B、20
C、30
D、35
10. 【2016Ⅱ】關于預應力鋼絞線管道壓漿的說法,錯誤的是( )。
A.鋼絞線張拉完成后應及時對管道進行壓漿
B.壓漿前應對管道進行清理
C.預埋的排水孔、排氣孔主要用于管道清理使用
D.壓漿使用的水泥漿強度不得低于30MPa
二、多項選擇題
1. 【2009Ⅰ】下列對鋼絞線進場的檢驗要求,正確的有( )。
A、檢查質量證明書和包裝
B、分批檢驗,每批重量不大于65t
C、每批大于3盤則任取3盤
D、每批少于3盤應全數檢驗
E、檢驗有一項不合格則該批鋼絞線報廢
【參考答案】
一、單項選擇題
1. D。2. B。3. A。
4. C。【解析】先張法存在放張工序;后張法張拉結束錨固后是管道壓漿。
5. A。6. B。7. B。8. D。9. C。10. C。
二、多項選擇題
1. ACD(P37)。
【考點展示】
沉入樁基礎施工☆☆
一、沉入樁種類
鋼筋混凝土樁、預應力混凝土管樁、鋼管樁。
二、混凝土樁的制作
1. 鋼筋碼放,整捆碼垛高度≤2m,散捆碼垛高度≤1.2m。
2. 鋼筋籠等應水平放置,碼放高度≤2m,碼放層數≤3層。
三、樁的吊運、堆放
1. 由具有吊裝施工經驗的施工技術人員主持。吊裝作業必須由信號工指揮。
2. 預制混凝土樁起吊時的強度應達到設計強度的75%以上。
3. 樁的堆放場地應平整、堅實、不積水。混凝土樁堆放層數不宜超過4層;鋼樁堆放層數不得超過3層。
四、沉樁前資料
水文地質資料、工程地質資料、打樁資料。
五、試樁或沉樁試驗,會同監理及設計單位 → 控制貫入度。
六、沉樁方式選擇
1. 錘擊沉樁:噪音大,適用距居民區較遠。
2. 振動沉樁。
3. 射水沉樁:不能用于黏土+不能用于重要建筑附近。
4. 靜力壓樁:僅用于軟黏土。
5. 鉆孔埋樁:河床覆土較厚。
七、沉樁順序
1. 密集群樁:中間 → 兩邊或四周,對稱施打。
2. 先深后淺、先大后小、先長后短。
八、沉樁作業
1. 沉樁作業應由具有經驗的技術工人指揮。
2. 樁錘、樁帽、樁身同一中心線。
3. 沉樁過程中,①貫入度突變、②樁身上浮、③樁身突然傾斜、④樁頭樁身破壞、⑤地面隆起,應暫停沉樁。
4. 沉樁過程中監測:(1)周邊建(構)筑物+(2)地下管線+(3)地表沉降。
九、接樁方法
焊接接樁、法蘭接樁、機械接樁。
十、終止錘擊標準——控制樁端設計標高為主、貫入度為輔
1. 當樁端標高等于設計標高、而貫入度較大時,應繼續錘擊,使貫入度接近控制貫入度;
2. 當貫入度已達到控制貫入度、而樁端標高未達到設計標高時,應繼續錘擊100mm左右(或30~50擊),如無異常變化,即可停止;
3. 若樁端標高與設計值相差超過規定值,應與設計和監理單位研究決定。
【經典題目】
1.(2011年真題4)關于打入樁施工技術要求的說法,錯誤的是( )。
A.水泥混凝土樁要達到100%設計強度并具有28d齡期
B.在樁的打入過程中,應始終保持錘、樁帽和樁身在同一軸線上
C.打密集群樁,一般是由前排向后排打
D.打樁時以控制樁尖設計標高為主
【參考答案】C
【解析】本題考查的知識點是打入樁施工技術要求-打樁順序是個很重要的問題,一般是由一端向另一端打;密集群樁由中心向四邊打;先打深樁,后打淺樁;先打坡頂,后打坡腳;先打靠近建筑的樁,然后往外打;遇到多方向樁,應設法減少變更樁機斜度或方向的作業次數,并避免樁頂干擾。
2.(2013年真題5)關于靜力壓樁法施工混凝土預制樁的說法,錯誤的是( )。
A.樁頂不易破壞 B.施工時無沖擊力 C.沉樁精度較高 D.沉樁過程不產生擠土效應
【參考答案】D
【解析】本題考查的是沉入樁施工技術要求。靜力壓樁正是通過擠壓土體才將樁壓入土體的,所以選項D錯誤。
這幾道題目難度不大,相信大家通過這道題一定可以把學過的知識鞏固好。想要更多2018年二級建造師考試的學習資料,可點擊咨詢>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 ??冀馕?br/>真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
