一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.常用于設備安裝定線定位和測設已知角度的儀器是( )。
A.激光準直儀 B.激光經緯儀
C.激光指向儀 D.激光水準儀
2.關于千斤頂使用要求的說法,錯誤的是( )。
A.垂直使用時,作用力應通過承壓中心
B.水平使用時,應有可靠的支撐
C.隨著工件的升降,不得調整保險墊塊的高度
D.頂部應有足夠的工作面積
3.一般情況下,焊接厚度為3.5mm的焊件,選用的焊條直徑是( )。
A.2mm B.3.2mm
C.4mm D.5mm
4.設備安裝工程的永久基準點使用的材料,最好采用( )。
A.鋼鉚釘 B.木樁
C.普通角鋼 D.銅棒
5.封閉母線找正固定的緊后工序是( )。
A.導體焊接 B.外殼焊接
C.電氣試驗 D.與設備連接
6.管道滑動支架以支承面中心為起點進行反方向安裝的偏移量應為位移值的( )。
A.1/5 B.1/4
C.1/3 D.1/2
7.鍋爐本體受熱面組合安裝的一般程序中,設備清點檢查的緊后工序是( )。
A.壓力試驗 B.泄漏試驗
C.灌水試驗 D.通球試驗
8.直接安裝在管道上的取源部件應隨同管道系統進行( )。
A.吹掃清洗 B.壓力試驗
C.無損檢測 D.防腐保溫
9.管道保溫作業正確的做法是( )。
A.伴熱管道與管道間的空隙應填充材料
B.用鋁帶捆扎保溫層,每節管殼至少捆扎一道
C.閥門的保溫應采用可拆卸式結構
D.同層保溫預制塊的接縫要對齊
10.下列耐火材料中,屬于中性耐火材料的是( )。
A.高鋁磚 B.鎂鋁磚
C.硅磚 D.白云石磚
11.高層建筑給水及排水鑄鐵管的柔性連接應采用( )。
A.石棉水泥密封 B.橡膠圈密封
C.鉛密封 D.膨脹性填料密封
12.高層建筑為防止側擊雷電,應在環繞建筑物周邊設置( )。
A.避雷針 B.均壓環
C.接地線 D.引下線
13.通風與空調系統經平衡調整后,各風口的總風量與設計風量的允許偏差不應大于( )。
A.5% B.10%
C.15% D.20%
14.將4個1KΩ(21℃)。鎳電阻兩兩串聯再并聯后,檢測一個大房間的平均溫度21℃,傳遞到變送器的電阻值是( )。
A.0.5KΩ B.1.0KΩ
C.2.0KΩ D.4.0KΩ
15.拽引式電梯設備進場驗收合格后,在驅動主機安裝前的工序是( )。
A.土建交接檢驗 B.轎廂導軌安裝
C.隨行電纜安裝 D.安全部件安裝
16.下列施工計量器具中,屬于強制性檢定范疇的是( )。
A.聲級計 B.超聲波測厚儀
C.壓力表 D.垂直檢測尺
17.用于電力線路上的電氣設備是( )。
A.金具 B.集箱
C.斷路器 D.葉柵
18.下列設備中,屬于特種設備的是( )。
A.風機 B.水泵
C.壓縮機 D.儲氣罐
19.建筑安裝工程的分項工程可按( )劃分。
A.專業性質 B.施工工藝
C.施工程序 D.建筑部位
20.下列工程項目中,不屬于機電工程注冊建造師執業工程范圍的是( )。
A.鋼結構工程 B.城市照明工程
C.煤氣工程 D.核電工程
二: 多項選擇題(共 10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.下列鋼材中,屬于化學成分和性能分類的有( )。
A.碳素結構鋼 B.合金結構鋼
C.冷軋鋼 D.熱軋鋼
E.耐候鋼
22.下列石油化工專用設備中,屬于分離設備的有( )
A.分解鍋 B.集油器
C.蒸發器 D.洗滌器
E.冷凝器
23.機械設備安裝設定基準線和基準點應遵循的原則有( )。
A.安裝檢測使用方便 B.有利于保持而不被摧毀
C.不宜設在同一基礎上 D.關聯設備不應相互采用
E.刻劃清晰容易辨識
24.室內電纜敷設時,正確的做法有( )。
A.電力電纜敷設在控制電纜的上部
B.敷設時電纜從電纜盤的上端引出
C.電纜平行敷設在熱力管道的上方
D.并列敷設電纜中間接頭可在任意位置
E.電纜應在切斷4小時內進行封頭
25.管道系統安裝完畢后,輸送介質為( )的管道必須進行泄漏性試驗。
A.天然氣 B.蒸汽
C.氰化物 D.乙炔
E.煤氣
26.關于壓力容器焊接試板要求的說法,正確的有( )。
A.試扳應采用與施焊壓力容器相同的條件和工藝在試驗場完成制作
B.試板應由該壓力容器的施焊焊工進行焊接
C.試板檢測不合格,允許返修
D.不得刻意避開試板焊縫外觀不合格的部分截取試樣
E.焊接試板應同爐、同工藝隨容器進行熱處理
27.下列需除銹的材料或工件中,不宜采用火焰除銹的有( )。
A.油浸過的金屬表面 B.厚鋼板
C.薄壁鋼管 D.退火鋼
E.淬火鋼
28.下列室內配線施工中,屬于鍍鋅鋼管明配的工序有( )。
A.測量定位 B.支架安裝
C.鋼管預埋 D.鋼管連接
E.管內穿線
29.發生火災警報后,需消防聯動控制的有( )。
A.防火卷簾門 B.火災探測器
C.消火栓按鈕 D.排煙風機
E.電梯
30.工業安裝工程完畢后,建設單位組織( )參加單位工程質量驗收。
A.設備制造單位 B.施工單位
C.設計單位 D.材料供應單位
E.質量監督站
三:案例分析題(共 4題,每題20分)。
(一)
【背景資料】
某安裝公司承接一條生產線的機電安裝工程,范圍包括工藝線設備、管道、電氣安裝和一座35KV變電站施工(含室外電纜敷設)合同明確工藝設備、鋼材、電纜由業主提供。
工程開工后,由于多個項目同時搶工,施工人員和機具緊張,安裝公司項目部將工程按工藝線設備、管道、電氣專業分包給三個有一定經驗的施工隊伍。
施工過程中,項目部根據進料計劃、送貨清單和質量保證書,按質量驗收規范對業務送至現場的鍍鋅管材僅進行了數量和質量檢查,發現有一批管材的型號規格、鍍鋅層厚度與進料計劃不符。
監理工程師組織分項工作質量驗收時,發現35KV變電站接地體的接地電阻值大于設計要求。經查實,接地體的鍍鋅扁鋼有一處損傷、兩處對接虛焊,造成接地電阻不合格,分析原因有:
(1)項目部雖然建立了現場技術交底制度,明確了責任人員和交底內容,但實施作業前僅對分包責任人進行了一次口頭交底;
(2)接地體的連接不符合規范要求;
(3)室外電纜施工中,施工人員對接地體的損壞沒有作任何處理和報告。
【問題】:
1.安裝公司將工程分包應經誰同意?工程的哪些部分不允許分包?
2.對業主提供的鍍鋅管材還應做好哪些進場驗收工作?
3.寫出本工程接地體連接的技術要求
4.指出項目部在施工技術交底要求上存在的問題
(二)
【背景資料】
A單位承擔某廠節能改造項目中余熱發電的汽輪機一發電機組的安裝工程。汽輪機散件到貨。項目部在施工中實行三檢制,合理劃分了材料、分項工程、施工工序的檢驗主體責任。鉗工班只測量了轉子軸頸圓柱度,轉子水平度和推力盤不平度后,將清洗干凈的各部件裝配到下缸體上,檢測了轉子與下缸體定子的各間隙值及轉子的彎曲度等。將缸體上蓋一次完成扣蓋,并按技術人員交底單中的終緊力矩,一次性完成上、下缸體的緊固工序。項目部專檢人員在巡察過程中,緊急制止了該工序的作業。
在機組油清洗過程中,臨時接管的接頭松脫,潤滑油污染了部分地坪,項目部人員用煤灰覆蓋在污油上面的方法處理施工現場環境。
項目部組織檢查了實體工程和分項工程驗收,均符合要求,填寫了驗收記錄和驗收結論。項目部總工程師編制了試運行方案,報A單位總工程師審批后便開始實施。但監理工程師認為試運行方案審批程序不對,試運行現場壞境不符合要求,不同意試運行。后經A單位項目部整改,達到要求,試運行工作得以順利實施。
問題:
1.汽輪機轉子還應有哪些測量?
2.寫出上下缸體鏈接的正確安裝工序。
3.在分項工程檢驗中,專撿有什么作用?分項工程的驗收記錄及驗收結論應由誰來填寫?
4.A單位項目部如何整改才能達到試運行要求?
(三)
【背景資料】
某安裝公司承接了商場(地上5層,地下2層,每層垂直凈高5.0m)的自動扶梯安裝工程,工程有自動扶梯36臺,規格:0.65m/s,梯級寬1000mm,驅動功率10kw。合同簽訂后,安裝公司編制了自動扶梯施工組織與技術方案、作業進度計劃等,將擬安裝的自動扶梯工程《安裝告知書》提交給工程所在地的特種設備安全監督管理部門。
在自動扶梯安裝前,施工人員熟悉自動扶梯安裝圖紙、技術文件和安裝要求等,依據自動扶梯安裝工藝流程(施工圖交底→設備進場驗收→土建交接檢驗→桁架吊裝就位→電氣安裝→扶手帶安裝→梯級安裝→試運行調試→竣工驗收)進行施工。
自動扶梯設備進場時,安裝公司會同建設單位、監理和制造廠共同開箱驗收,核對設備、部件、材料的合格證明書和技術資料(包括復印件)等是否合格齊全。

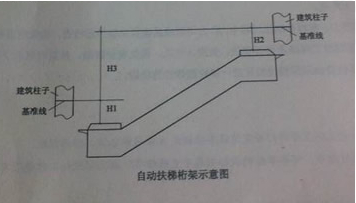

在土建交接檢驗中,檢查了建筑結構的預留孔、垂直凈空高度、基準線設置(見下圖)等,均符合自動扶梯安裝要求。
在自動扶梯制造廠的指導和監控下,安裝公司將桁架吊裝到位,自動扶梯的電氣、扶手帶、梯級等部件的安裝完成后,各分項工程驗收合格。自動扶梯校驗、調試及試運行驗收合格。
問題:
1.安裝公司在提交《安裝告知書》時還應提交哪些材料?
2.自動扶梯技術資料中必須提供哪幾個文件復印件?
3.在土建交接檢驗中,有哪幾項檢查內容直接關系到桁架能否正確安裝使用?
4.本工程有哪幾個分項工程質量驗收?由哪個單位對校驗和調試的結果負責?
(四)
【背景資料】
某中型機電安裝工程項目,由政府和一家民營企業共同投資興建,并組建了建設班子(以下稱建設單位),建設單位擬把安裝工程直接交予A公司承建,上級主管部門予以否定。之后,建設單位采用公開招標,選擇安裝單位。招標文件明確規定,投標人必須具備機電工程總承包二級施工資質。工程報價采用綜合單價報價。經資質預審后,共有A、B、C、D、E五家公司參與了投標。投標過程中(發生了如下事件):A公司提前一天遞交了投標書;B公司在前一天遞交投標書后,在截止投標前10分鐘,又遞交了修改報價的資料;D公司在標書密封時未按要求加蓋法定代表人印章;E公司未按招標文件要求的格式報價。
經評標委員會評定、建設單位確定,最終C公司中標,按合同范本與建設單位簽訂了施工合同。施工過程中發生下列事件:
事件一:開工后因建設單位采購的設備整體晚到,致使C公司延誤工期10天,并造成窩工費及其他經濟損失共計15萬元;C公司租賃的大型吊車因維修延誤工期3天,經濟損失3萬元;因非標準件和鋼結構制作及安裝工程量變更,增加費用30萬元;施工過程中遇臺風暴雨,C公司延誤工期5天,并發生窩工費5萬元,施工機具維修費5萬元。
事件二:非標件制作過程中,C公司對成品按要求做外觀檢查,檢查時質檢人員用放大鏡觀察了焊縫是否有咬邊、夾渣、氣孔、裂紋表面缺陷,并及時進行了修復。但建設單位要求用焊接檢驗尺進一步檢查焊縫的缺陷。
【問題】:
1. 分析上級主管部門否定建設單位指定A公司承包該工程的理由。
2. 招投標中,哪些單位的投標書屬于無效標書?此次招投標工作是否有效?說明理由。
3. 列式計算事件一中C公司可向建設單位索賠的工期和費用。
4. 用焊接檢驗尺主要檢查焊接可能存在哪些缺陷?
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 ??冀馕?br/>真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
