2012監理工程師考試《建設工程質量、投資、進度制》試題+解析

發布時間:2017-09-02 16:22:30來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
小編發現最近有很多的考生在找監理工程師考試的歷年真題,因為有些考生早早的就開始了2018年監理工程師的備考,希望小編整理的2012年的監理的三控真題給您帶來幫助。





2012年全國監理工程師考試《建設工程質量、投資、進度制》試題+解析單選1.doc
文件類型: .doc 53ad6eb763c387d6cb78be6ce928ac97.doc (692.83 KB)
2012年全國監理工程師考試《建設工程質量、投資、進度制》試題+解析單選2.doc
文件類型: .doc 320437176e52e719a2cd24866f314a79.doc (676.54 KB)
2012年全國監理工程師考試《建設工程質量、投資、進度制》試題+解析單選3.doc
文件類型: .doc 1c19f44f2282ff727f2930cffc9fb80d.doc (1.68 MB)
2012年全國監理工程師考試《建設工程質量、投資、進度制》試題+解析單選4.doc
文件類型: .doc 6ff7c4b208edc601d0aaac250cfaeee2.doc (1.87 MB)
2012監理三控真題及解析多選1.doc
文件類型: .doc 02b248e7fe4d0914f73efb3870f672f4.doc (659.31 KB)
2012監理三控真題及解析多選2.doc
文件類型: .doc 7cf9b1583d785093a4873b0f3ff85abc.doc (646.01 KB)
2012監理三控真題及解析多選3.doc
文件類型: .doc d601e4c809fc1d9748f226e5d89f3b9e.doc (1.36 MB)

  2012年全國監理工程師考試《建設工程質量、投資、進度制》

試題+解析



  一、單項選擇題(共80題,每題1 分。每題的備選項中,只有1個最符合題意)



  1.在質量形成的過程中,直接影響項目決策和設計質量的是( )階段。

  A.勘察設計 B.可行性研究 C.竣工驗收 D.竣工安裝

  【答案】:B

  【解析】:參見教材P3 項目可行性研究階段,通過多方案比較從中選擇出最佳建設方案,作為項目決策和設計的依據,在此過程中,需要確定工程項目的質量要求,并與投資目標相協調。因此,項目可行性研究直接影響項目決策和設計質量。



  2.《建設工程質量管理條例》規定,施工單位必須按照設計圖紙,技術規范和標準組織施工,同時應負責( )。

  A.提供施工場地 B.組織設計圖紙交底

  C.審核設計變更方案 D.檢驗建筑材料、構配件

  【答案】:D

  【解析】:參見教材P8 在施工過程中,施工單位必須按照設計圖紙,技術規范和標準組織施工,同時應負責對建筑材料、構配件、設備和商品混凝土進行檢驗,不得使用未經檢驗和試驗或檢驗和試驗不合格的產品。



  3.在工程勘察實施過程中應設置報驗點,必要時監理工程師對其進行( )。

  A.旁站監理 B.現場巡視 C.監督指導 D.平行檢測

  【答案】:A

  【解析】:參見教材P19



  4.在工程勘察的現場作業質量控制中,監理工程師應對( )進行審查。

  A.現場質量保證體系 B.勘察實施方案

  C.重要崗位人員的上崗證 D.勘察成果報告

  【答案】:C

  【解析】:參見教材P20



  5.對于結構特殊或復雜的工程項目組織設計,必要時項目監理機構可與建設單位協商,組織有關專業部門和專家會審,提出意見后由( )簽發審查意見。

  A.總監理工程師 B.監理單位技術負責人

  C.專業部門負責人 D.會審專家組組長

  【答案】:A

  【解析】:參見教材P57



  6.按照可操作性原則,監理工程師要審查承包單位的施工組織設計是否( )。

  A.有能力執行并保證工期和質量目標 B.掌握了本工程的特點及難點

  C.采用了先進的技術方案 D.全面分析了施工條件

  【答案】:A

  【解析】:參見教材P57



  7.在施工測量的質量控制中,承包單位應對建設單位給定的原始基準點,基準線和標高等進行復核,并將復核結果報( )審核。

  A.建設單位 B.監理單位 C.質量監督機構 D.建設行政主管部門

  【答案】:B

  【解析】:參見教材P58



  8.當采用【解析】圖方式表達施工過程質量預控及對策時,該【解析】圖的中間部分應用框圖列出施工全過程各階段的( )。

  A.工作任務名稱 B.技術工作內容 C.管理工作要求 D.控制對策措施

  【答案】:A

  【解析】:參見教材P65



  9.在結構工程施工中對已安裝的模板,架立鋼筋等進行( )檢驗。

  A.全數 B.抽樣 C.整體 D.綜合

  【答案】:B

  【解析】:參見教材P135



  10.在監理工作發出的書面文件中,屬于指令文件的是( )。

  A.監理工作聯系單 B.備忘錄 C.會議記要 D.監理工程師通知

  【答案】:D

  【解析】:參見教材P85



  11.對進口材料檢查驗收時,若發現質量問題或不符合規定要求,則應取得( )簽署的商務記錄,為索賠提供依據。

  A.供貨方及采購人員 B.供貨方及項目經理

  C.供貨方及監理人員 D.供貨方及商檢人員

  【答案】:D

  【解析】:參見教材P95



  12.大型復雜關鍵設備和成套設備一般采用( )訂貨方式。

  A.市場采購 B.指定廠家 C.招標采購 D.委托采購

  【答案】:C

  【解析】:參見教材P89



  13.設備檢驗是一項專業性,技術性較強的工作,重要的關鍵性大型設備應由( )組織專家小組進行檢驗。

  A.監理單位 B.建設單位 C.安裝單位 D.制造單位

  【答案】:B

  【解析】:參見教材P96



  14.編制設備檢驗質量控制的要求,設備檢查驗收前,設備安裝單位應事先提交檢查檢驗方案,經( )審查同意后實施。

  A.監理工程師 B.設備總工程師 C.承包方項目經理 D.建設單位項目負責人

  【答案】:A

  【解析】:參見教材P96



  15.根據《建設工程施工質量驗收統一標準》,施工質量驗收的最小單位是( )。

  A.單位工程 B.分部工程 C.分項工程 D.檢驗批

  【答案】:D

  【解析】:參見教材P105



  16.單位工程中的分部工程是按( )劃分的。

  A.設計系統或類別 B.工種,材料

  C.施工工藝,設備類別 D.專業性質,建筑部位

  【答案】:D

  【解析】:參見教材P105



  17.建筑工程施工質量驗收時,分部工程的驗收應由( )組織。

  A.建設單位負責人 B.總監理工程師

  C.施工項目負責人 D.專業監理工程師

  【答案】:B

  【解析】:參見教材P109



  18.經項目監理機構對竣工資料及工程實體預驗收合格后,由總監理工程師簽署工程竣工報驗單并向建設單位提交( )。

  A.監理總結報告 B.質量評估報告

  C.監理驗收報告 D.質量檢驗報告

  【答案】:B

  【解析】:參見教材P116



  19.當發生工程質量問題時,監理工程師首先應做的工作是( )。

  A.判斷其嚴重程度 B.簽發監理通知

  C.簽發工程暫停令 D.要求保護現場

  【答案】:A

  【解析】:參見教材P120



  20.處理工程質量事故,有時需要通過定期檢測才能得到結論,這是因為工程質量事故具有( )的特點。

  A.復雜性 B.嚴重性

  C.可變性 D.多發性

  【答案】:C

  【解析】:參見教材P131



  21.工程質量問題經檢測鑒定達不到設計要求,但經原設計單位核算,仍能滿足結構安全和使用功能的可( )。

  A.候補處理 B.返工處理

  C.補強處理 D.不做處理

  【答案】:D

  【解析】:參見教材P131



  22.為了確保工程質量事故的處理效果,對涉及結構承載力等使用安全和其它重要性能的處理,必須要委托有資質的( )進行必要的檢測鑒定。

  A.法定檢測單位 B.工程咨詢單位

  C.質量監督單位 D.勘察設計單位

  【答案】:A

  【解析】:參見教材P115



  23.對原材料按原包裝的箱、盒進行隨機抽數后,對抽到的箱、盒作全數檢驗,這種抽樣方法是( )。

  A.完全隨機抽樣 B.分層抽樣

  C.等距抽樣 D.整群抽樣

  【答案】:D

  【解析】:參見教材P135



  24.下列造成質量波動的原因中,屬于偶然原因的是( )。

  A.現場溫濕度的微小變化 B.機械設備過度磨損

  C.材料質量規格顯著差異 D.工人未遵守操作規程

  【答案】:A

  【解析】:參見教材P138



  25.將兩種不同方法或兩臺設備或兩組工人進行生產的質量特性統計數據混在一起整理,將形成( )直方圖。

  A.折齒型 B.綬坡型 C.孤島型 D.雙峰型

  【答案】:D

  【解析】:參見教材P147



  26.質量管理人員為了及時掌握生產過程質量的變化情況并采取有效的控制措施,可采用( )進行跟蹤分析。

  A.排列圖 B.因果分析圖 C.控制圖法 D.直方圖法

  【答案】:C

  【解析】:參見教材P149



  27.根據GB/T1900—2000族標準的術語定義“由組織的最高管理者正式發布的組織的質量宗旨和方向”稱為( )。

  A.質量目標 B.質量戰略 C.質量方針 D.質量經營

  【答案】:C

  【解析】:參見教材P169



  28.認證機構對獲準認證的供方質量管理體系實施監督管理,認證有效期為( )。

  A.2 B.3 C.4 D.5

  【答案】:B

  【解析】:參見教材P181



  29.凡是具有獨立的設計文件、竣工后可以獨立發揮生產能力或工程效益的工程稱為( )。

  A.分部工程 B.單位工程 C.單項工程 D.分項工程

  【答案】:C

  【解析】:參見教材P3



  30.國產標準設備原價一般是指( )。

  A.設備出廠價與采購保管費之和 B.設備購置費

  C.設備出廠價與運雜費之和 D.設備出廠價

  【答案】:D

  【解析】:參見教材P13



  31.進口設備增值稅額應當( )乘以增值稅率計算。

  A.到岸價格 B.離岸價格

  C.關稅與消費稅之和 D.組成計稅價格

  【答案】:D

  【解析】:參見教材P13



  32.下列費用中,應列入建安工程間接費的是( )。

  A.擬建企業生產職工培訓費 B.失業保險費

  C.生產工人勞動保護費 D.夜間施工費

  【答案】:B

  【解析】:參見教材P15



  33.建設項目竣工驗收前,施工企業對已完工程進行保護發生的費用應計入( )。

  A.措施費 B.規費 C.直接工程費 D.企業管理費

  【答案】:A

  【解析】:參見教材P15



  34.下列費用中,屬于建安工程措施費的是( )。

  A.工程排污費 B.構成工程實體的材料費

  C.二次搬運費 D.施工現場管理人員的工資

  【答案】:C

  【解析】:參見教材P15



  35.分部分項工程量消單項目設置五級編碼,其中第五級編碼( )順序碼。

  A.專業工程 B.分部工程 C.分項工程 D.工程量清單項目

  【答案】:D

  【解析】:參見教材P41



  36.在我國,投資結算是指在( )階段對項目投資所做的預估算。

  A.項目決策 B.施工準備 C.施工圖設計 D.初步設計

  【答案】:A

  【解析】:參見教材P64



  37、某建設項目,第1—2年每年年末投入建設資金100萬元,第3—5年每年年末獲得利潤為80萬元,已知行業基準收益率為8%,則該項目的凈現值為( B )萬元。

  A、-45.84 B、-1.65 C、27.76 D、42.55

  【解析】本題考查項目凈現值的計算:

  FNPV = -100×( 1/1.08 + 1/1.082 )+ 80×( 1/1.083 + 1/1.084+ 1/1.085 ) =-178.326 + 176.756 = -1.57萬元。

  參考投資控制教材P80。



  38.總投資收益率是指項目達到設計能力后正常年份的( )與項目總投資的比率。

  A.息稅前利潤 B.凈利潤

  C.總利潤扣除應繳納的稅金 D.總利潤扣除應支付的利息

  【答案】:A

  【解析】:參見教材P78



  39、某投資方案的凈現金流量如下表所示,則該投資方案的靜態投資回收期是( B )年。

年 份

1

2

3

4

5

6

7

8

凈現金流量(萬元)

-800

-1000

400

600

600

600

600

600

累計凈現金流量(萬元)

-800

-1800

-1400

-800

-200

400

1000

1600

  A、5.25 B、5.33 C、5.50 D、5.66

  【解析】本題考查靜態投資回收期的計算:Pt = ( 6 - 1 )+|-200|/600 = 5.33(年)

  參考投資控制教材 P79。



  40.某建設項目,當i1 =25% 時,凈現值為200萬元;當i2 =30% 時,凈現值為-60萬元,該建設項目的內部收益率為(  )。

  A.21.25%

  B.28.50%

  C.28.85%

  D.32.14%

  【答案】:C

  【解析】本題考查項目內部收益率的計算:

  FIRR = 25% + 200/( 200 + 60 )×(30% - 25%)

  = 0.25 + 0.0385 = 28.85%

  參考投資控制教材 P81。( ----------------- )



  41.某建設項目設計能力為5萬噸,預計年固定成本為800萬元,產品銷售價格為1500元/噸,產品銷售稅金及附加為銷售收入的10%,產品的變動成本為1150元/噸,則該項目用生產能力利用率表示的產量盈虧平衡點是( )。

  A.5.71%   B.32.00% C.45.71%   D.80.00%

  D

  【解析】BEP(%)= 年固定成本/(年銷售收入-年可變成本-年銷售稅金及附加)×100%

  BEP(%)= 800/( 5×1500 - 5×1150 - 5×1500×10%)×100% = 80.00%

  參考投資控制教材 P88。



  42.某生產產品的投資方案,當單位產品的價格由1000元降為900元時,該方案內部收益率為-1%,則價格因素的敏感系數為(   )。

  A.-0.1   B.0.1   C.0.9   D.1.0

  【答案】: B

  【解析】本題考查敏感系數的計算:

  SAF =( 1000 - 900 )/ 1000 = 0.1

  參考投資控制教材 P89。



  43.在建設項目的設計階段,進行限額設計目標設置的關鍵環節是( )。

  A.合理劃分各專業,各單位工程和分部分項工程 B.準確分解投資限額數量

  C.多層次控制設計工作 D.提高投資估算的合理性和準確性

  D

  【解析】:參見教材P95



  44、某建設項目運用價值工程優選設計方案,分析計算結果見下表,則最佳方案為(   )。

分部工程

成本系數

0245

0305

0221

0229

功能系數

0251

0227

0263

0209

  A、甲方案 B、乙方案 C、丙方案 D、丁方案

  【答案】:C

  【解析】本題考查價值工程應用。

  甲的價值系數=0.251÷0.245=1.03

  乙的價值系數=0.227÷0.305=0.74

  丙的價值系數=0.263÷0.221=1.19

  丁的價值系數=0.209÷0.229=0.91

  可知應選用丙(最大)系數作為最佳方案。

  參考投資控制教材P102



  45.按工程量清單計價模式計價時,工程量清單的編制人應是(   )。

  A.工程設計單位 B.工程投標單位 C. 工程招標單位 D.工程造價管理部門

  【答案】:C

  【解析】:參見教材P44



  46.部分費用綜合單價中未包括分項工程的(   )。

  A.措施費、管理費和規費 B.措施費、利潤和規費

  C管理費、規費和稅金 D.措施費、規費和稅金

  【答案】:D

  【解析】:參見教材P27



  47.編制施工圖預算時,預算單價法與實物法的最大區別是( )的計算方法不同。

  A.直接費 B.直接工程費 C.間接費 D.利潤

  【答案】:B

  【解析】:參見教材P122



  48.采用重點審查法審查施工圖預算時,審查的重點是(   )的分部分項工程。

  A.單價經換算 B.不易被重視 C.量大價高 D.采用補充單位估價

  【答案】:C

  【解析】:參見教材P124



  49.關于建設項目單價合同特點的說法,正確的是(   )。

  A.實施項目的工程性質和工程量應在事先確定

  B.實際總價按工程量清單工程量與合同單價確定

  C.承包方在投標報價中不需要考慮風險費用

  D. 實際工程價格可能大于也可能小于合同價格

  【答案】:D

  【解析】:參見教材P126



  50.在固定總價合同的執行過程中,發包方應對合同總價做相應調整的情況是(  )。

  A.工程量減少5% B.水泥價格上漲3%

  C.出現惡劣氣候 D.工程范圍變更

  【答案】:D

  【解析】:參見教材P127



  51.關于投標報價與投標控制價的說法,正確的是(   )。

  A. 兩者均為期望價格 B. 投標報價高于招標控制價的為廢標

  C. 招標控制價是投標報價的成本價 D. 開標時招標控制價可根據投標報價上下浮動

  【答案】:B

  【解析】:參見教材P137



  52.設置標底進行招標的建設工程,其標底價格一般應控制在(   )以內。

  A. 招標人期望價格 B. 社會平均價格

  C. 招標控制價格 D. 批準的總概算價格

  【答案】:D

  【解析】:參見教材P132



  53.業主在編制資金使用計劃時, 若將所有工作都按最早開始時間安排,則(   )。

  A.不利于節約建設資金,降低按期竣工保證率

  B.不利于節約建設資金,但提高按期竣工保證率

  C.利于節約建設資金,但降低按期竣工保證率

  D.利于節約建設資金,提高按期竣工保證率

  【答案】:B

  【解析】:參見教材P146



  54.按照《 建設工程施工合同(示范文本) 》,監理工程師計量結果視為有效的是(  )。

  A.承包人在計量前12小時收到通知未參加的工程計量

  B.承包人在計量前24小時收到通知未參加的工程計量

  C.對承包人超出設計圖紙范圍的工程進行的工程計量

  D.收到承包人已完工程量報告的8天后進行的工程計量

  【答案】:B

  【解析】:參見教材P148



  55.關于竣工結算的說法,正確的是(  )。

  A. 竣工結算是承包方與業主辦理工程價款最終結算的依據

  B. 竣工結算金額是建設工程從籌建開始到竣工交付使用為止的全部建設費用

  C. 竣工結算是業主辦理交付、驗收、動用新增種類資產的依據

  D. 竣工結算是建設項目竣工驗收報告的重要組成部分

  【答案】:A

  【解析】:參見教材P185



  56.工程項目竣工投產后,新增的無形資產是(   )。

  A.建設單位管理費 B.研究試驗費 C.建設期利息 D.土地使用權

  【答案】:D

  【解析】:參見教材P187



  57.下列建設工程進度控制因素中,屬于業主提供的是( )。

  A.地下埋藏文物的保護、處理 B.合同簽訂的遺漏條款、表達失當

  C.施工現場不能及時提供 D特殊.材料及新材料的不合理使用

  【答案】:C

  【解析】:參見教材P2



  58.下列建設工程進度控制措施中,屬于合同措施的是( )。

  A.建立建全協調會議制度 B.進度控制工作細則

  C.對應急趕工的給予優厚的趕工費 D.推行CM承發包模式

  【答案】:D

  【解析】:參見教材P3



  59.監理工程師在設計準備階段控制進度的任務是( )。

  A.進行設計進度目標決策 B.建立圖紙審查、工程變更管理制度

  C.向建設單位提供有關工期的信息 D.編制詳細的出圖計劃

  【答案】:C

  【解析】:參見教材P3



  60.建設工程采用流水施工方式的特點是( )。

  A.施工現場的組織管理比較簡單 B.各工作隊實現了專業化施工

  C.單位時間內投入的資源量較少 D.能夠以最短工期完成施工任務

  【答案】:B

  【解析】:參見教材P18



  61.在下列參數中,用來表示流水施工在時間安排上所處狀態的參數是( )。

  A.流水步距 B.流水間隔 C.流水強度 D.流水時距

  【答案】:A

  【解析】:參見教材P22



  62.某工程劃分為3個施工過程,組織加快的成倍節拍流水施工,各施工過程的流水節拍分別為6天,4天和4天,則應組織(  )個專業工作隊。

  A.3   B.4   C.6   D.7

  D

  【解析】本題考查成倍節拍流水施工的計算:

  流水施工步距:K1 = 2 min{ 6, 4, 4, }= 2

  專業工作隊數n’=( 6 + 4 + 4)/ 2 = 7

  參考進度控制教材 P27。



  63、某基礎工程包括開挖、支摸、澆筑混凝土及回填四個施工過程,分3個施工段組織流水施工,流水節拍見下表,則該基礎工程的流水施工工期為(  )天。



                     流水節拍( 單位:天

施工過程

施工段

開挖

4

5

3

支摸

3

3

4

澆筑混凝土

2

4

3

回填

4

4

3



  A、17 B、20 C、23 D、24

  【答案】: C

  【解析】:本題考查非節奏流水施工的計算(累加數列錯位相減取大差法):

  開挖與支摸流水步距:K1 = 6 max{ 4, 6, 6, -10 }= 6 天

  支摸與澆砼流水步距:K2 = 4 max{ 3, 4, 4, -9 } = 4 天

  澆砼與回填流水步距:K3 = 2 max{ 2, 2, 1, -11 }= 2 天

  基礎流水施工工期T = 6 + 4 + 2 + 11 = 23 天

  參考進度控制教材P29。



  64.關于工程網絡計劃的說法,正確的是( )。

  A.關鍵線路上的工作均為關鍵工作 B. 關鍵線路上工作的總時差均為零

  C. 一個網絡計劃中只有一條關鍵線路 D. 關鍵線路在網絡計劃執行過程中不會發生轉移

  【答案】:A

  【解析】:參見教材P35



  65、某工程網絡計劃中,工作E有兩項緊后工作G和H,已知工作G和工作H的最早開始時間分別為25和28,工作E的最早開始時間和持續時間分別為17和6,則工作E的自由時差為( B )。

  A、1 B、2 C、3 D、5

  【解析】本題考查流水施工自由時差的計算:

  FF = Min{ 25-23, 28-23, }= { 2, 5, }= 2

  參考進度控制教材P45。



  66.工程網絡計劃中,某項工程的總時差為零時,則該工作的( )必然為零。

  A. 時間間隔 B.時距 C.間歇時間 D.自由時差

  【答案】:D

  【解析】:參見教材P43



  67.雙代號網絡計劃中,關鍵工作是指( )的工作。

  A. 總時差最小 B.自由時差為零 C. 時間間隔為零 D. 時距最小

  【答案】:A

  【解析】:參見教材P43



  68.某工程雙代號網絡計劃如下圖所示,關鍵線路有( )條。




  A.1 B.2 C.3 D.4

  【答案】:C

  【解析】:參見教材P44



  69.某工程雙代號時標網絡計劃如下圖所示,其中工作A的總時差為( )天。




  A.1 B.2 C.3 D.4

  【答案】:A

  【解析】:參見教材P59



  70.工程網絡計劃的工期優化通過( )來達到優化。

  A.改變關鍵工作之間的邏輯關系 B. 組織關鍵工作平行作業

  C. 組織關鍵工作搭接作業 D. 壓縮關鍵工作的持續時間

  【答案】:D

  【解析】:參見教材P64



  71.某分部工程單代號搭接網絡計劃如下圖所示,節點中下方數字為該節點所代表工作的持續時間,關鍵工作是( )。




  A.工作C和工作D B.工作A和工作B

  C. 工作C和工作E D.工作B和工作D

  【答案】:A

  【解析】:參見教材P90

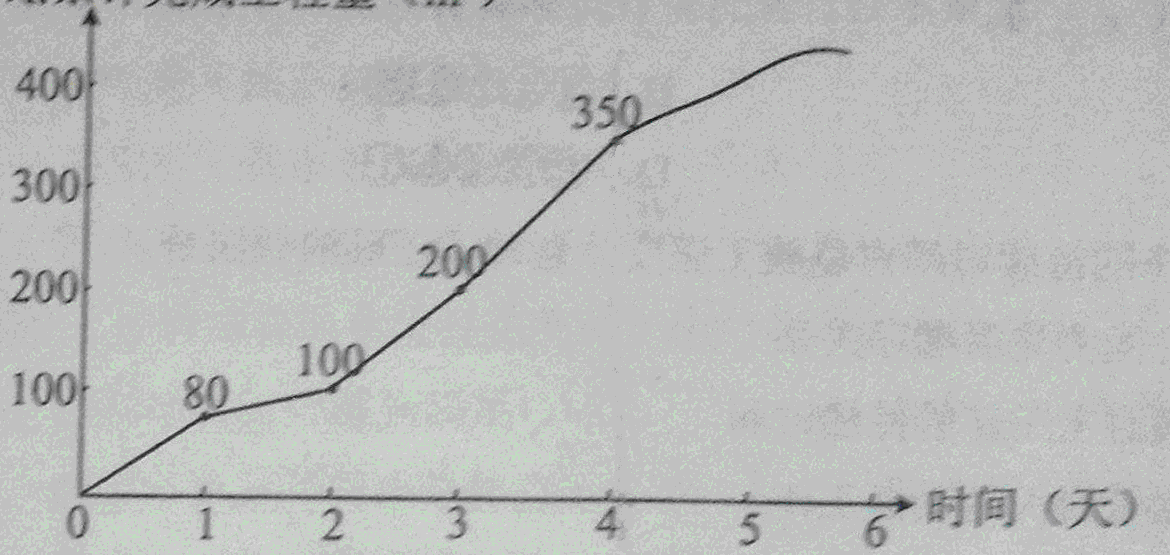

  72.某工程計劃累計完成工程量的S曲線和每天實際完成的工程量如下圖所示,則第4天下班時刻該工程累計拖欠的工程量為( )m3。




時間( 天 )

1

2

3

4

。。。

每天實際完成工程量(  m3

90

20

80

100

。。。

  A.20 B.50 C.60 D.150

  【答案】:C

  【解析】:參見教材P98

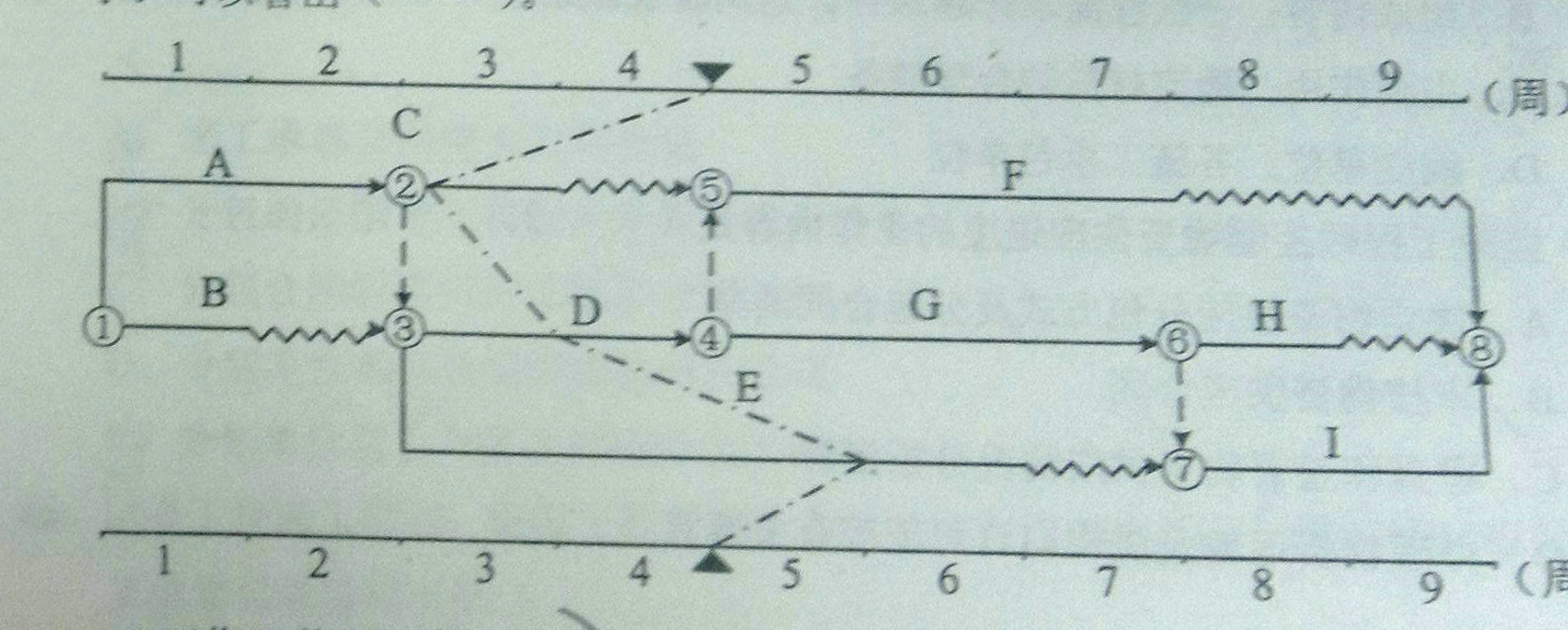

  73.某工程雙代號時標網絡計劃執行到第4周未時,檢查其實際進行如下圖前鋒線所示,可以看出( )。




  A.工作C拖延1周,不影響工期 B.工作E提前1周,不影響工期

  C.工作D拖延1周,不影響工期 D. 工作I可以從第5周以后提前工期

  【答案】:B

  【解析】:參見教材P109



  74.調整建設工程進度計劃時,可以通過( )改變某些工作之間的邏輯關系。

  A.組織平行作業 B.增加資源投入 C.提高勞動效率 D.設置限制時間

  【答案】:A

  【解析】:參見教材P111



  75.監理單位監控設計進度的工作是( )。

  A.建立建全設計技術經濟定額 B.編制設計總進度計劃

  C.核查分析設計圖紙進度 D.組織設計各專業之間的協調工作

  【答案】:C

  【解析】:參見教材P117



  76.編制單位工程施工進度計劃的工作包括,①計算工程量和機械臺班數:②計算工程量;③劃分工程項目;④確定施工程序;⑤確定工程項目的持續時間。上述工作的正確順序是( )。

  A. ②①③④⑤ B.③④②①⑤ C.③⑤④②① D.②③④⑤①

  【答案】:B

  【解析】:參見教材P133



  77.通過縮短某些工作的持續時間調整施工進度計劃時,正確的做法是( )。

  A.不改變工作之間的先后順序關系 B.縮短非關鍵線路上工作的持續時間

  C.壓縮費用增加量最大的關鍵工作 D.不改變原有計劃的關鍵線路

  【答案】:A

  【解析】:參見教材P138



  78.關于監理工程師審批工程延期應遵循的原則的說法,正確的是( )。

  A. 工程延期必有符合進度計劃安排 B. 延長的時間不應超過工作總時差

  C. 工程延期必須事先申請和報告 D. 工程延期必須符合實際情況

  【答案】:D

  【解析】:參見教材P141



  79.關于物資需求計劃的說法,正確的是( )。

  A.編制依據:概算文件、項目總進度計劃 B.組成內容:一次性需求計劃和各計劃期需求計劃

  C.主要內容:確定材料的合理儲備 D.編制單位:各施工承包單位

  【答案】:B

  【解析】:參見教材P144



  80.監理工程師控制物資供應進度的工作內容是( )。

  A. 決定物資供應分包方式及分包合同清單 B. 審核物資供應合同

  C. 審查和簽署物資供應情況分析報告 D.辦理物資運輸及進出口許可證等有關事宜

  【答案】:C

  【解析】:參見教材P152



 1/2    1 2 下一頁 尾頁

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: ZHZ8耐压测试仪-上海胜绪电气有限公司 | 杭州高温泵_热水泵_高温油泵|昆山奥兰克泵业制造有限公司 | 食安观察网| 合金ICP光谱仪(磁性材料,工业废水)-百科 | 搅拌磨|搅拌球磨机|循环磨|循环球磨机-无锡市少宏粉体科技有限公司 | 合肥防火门窗/隔断_合肥防火卷帘门厂家_安徽耐火窗_良万消防设备有限公司 | 山东锐智科电检测仪器有限公司_超声波测厚仪,涂层测厚仪,里氏硬度计,电火花检漏仪,地下管线探测仪 | 北京网站建设首页,做网站选【优站网】,专注北京网站建设,北京网站推广,天津网站建设,天津网站推广,小程序,手机APP的开发。 | 通辽信息港 - 免费发布房产、招聘、求职、二手、商铺等信息 www.tlxxg.net | 河北中仪伟创试验仪器有限公司是专业生产沥青,土工,水泥,混凝土等试验仪器的厂家,咨询电话:13373070969 | pH污水传感器电极,溶解氧电极传感器-上海科蓝仪表科技有限公司 | POS机办理_个人POS机免费领取 - 银联POS机申请首页 | 小型高低温循环试验箱-可程式高低温湿热交变试验箱-东莞市拓德环境测试设备有限公司 | 气力输送设备_料封泵_仓泵_散装机_气化板_压力释放阀-河南锐驰机械设备有限公司 | 日本东丽膜_反渗透膜_RO膜价格_超滤膜_纳滤膜-北京东丽阳光官网 日本细胞免疫疗法_肿瘤免疫治疗_NK细胞疗法 - 免疫密码 | 回转窑-水泥|石灰|冶金-巩义市瑞光金属制品有限责任公司 | 恒温振荡混匀器-微孔板振荡器厂家-多管涡旋混匀器厂家-合肥艾本森(www.17world.net) | 渣土车电机,太阳能跟踪器电机,蜗轮蜗杆减速电机厂家-淄博传强电机 | 河南彩印编织袋,郑州饲料编织袋定制,肥料编织袋加工厂-盛军塑业 河南凯邦机械制造有限公司 | 西安文都考研官网_西安考研辅导班_考研培训机构_西安在职考研培训 | 智能监控-安防监控-监控系统安装-弱电工程公司_成都万全电子 | 东莞韩创-专业绝缘骨架|马达塑胶零件|塑胶电机配件|塑封电机骨架厂家 | 氢氧化钾厂家直销批发-济南金昊化工有限公司 | 干粉砂浆设备-干粉砂浆生产线-干混-石膏-保温砂浆设备生产线-腻子粉设备厂家-国恒机械 | 宁夏档案密集柜,智能密集柜,电动手摇密集柜-盛隆柜业宁夏档案密集柜厂家 | 钛板_钛管_钛棒_钛盘管-无锡市盛钛科技有限公司 | 保温杯,儿童婴童奶瓶,运动水壶「广告礼品杯定制厂家」超朗保温杯壶 | 作文导航网_作文之家_满分作文_优秀作文_作文大全_作文素材_最新作文分享发布平台 | 山西3A认证|太原AAA信用认证|投标AAA信用证书-山西AAA企业信用评级网 | 偏心半球阀-电动偏心半球阀-调流调压阀-旋球阀-上欧阀门有限公司 | 桌上式超净工作台-水平送风超净工作台-上海康路仪器设备有限公司 | 礼仪庆典公司,礼仪策划公司,庆典公司,演出公司,演艺公司,年会酒会,生日寿宴,动工仪式,开工仪式,奠基典礼,商务会议,竣工落成,乔迁揭牌,签约启动-东莞市开门红文化传媒有限公司 | 机床主轴维修|刀塔维修|C轴维修-常州翔高精密机械有限公司 | 杭州翻译公司_驾照翻译_专业人工翻译-杭州以琳翻译有限公司官网 组织研磨机-高通量组织研磨仪-实验室多样品组织研磨机-东方天净 | 聚氨酯保温钢管_聚氨酯直埋保温管道_聚氨酯发泡保温管厂家-沧州万荣防腐保温管道有限公司 | PVC快速门-硬质快速门-洁净室快速门品牌厂家-苏州西朗门业 | 加气混凝土砌块设备,轻质砖设备,蒸养砖设备,新型墙体设备-河南省杜甫机械制造有限公司 | 武汉天安盾电子设备有限公司 - 安盾安检,武汉安检门,武汉安检机,武汉金属探测器,武汉测温安检门,武汉X光行李安检机,武汉防爆罐,武汉车底安全检查,武汉液体探测仪,武汉安检防爆设备 | 手术示教系统-数字化手术室系统-林之硕医疗云智能视频平台 | 精益专家 - 设备管理软件|HSE管理系统|设备管理系统|EHS安全管理系统 | 金属软管_不锈钢金属软管_巩义市润达管道设备制造有限公司 |
