《法規》
【第57天】
【考點展示】
1Z304035融資租賃合同的法律規定
融資租賃合同是由出賣人與買受人(租賃合同的出租人)之間的買賣合同和出租人與承租人之間的租賃合同構成的,但其法律效力又不是買賣和租賃兩個合同效力的簡單疊加。其法律特征如下:
(一) 出租人身份的二重性:出租人是租賃行為的出租方,但在承租人選擇承租物和出賣人后,出租人與出賣人之間構成了法律上的買賣關系,因而又是買受人。
(三)融資租賃合同是要式合同
二、融資租賃合同當事人的權利義務
出租人的主要義務是向出賣人支付價金、保證承租人對租賃物占有和使用、協助承租人索賠和尊重承租人選擇權。
出賣人的主要義務是向承租人交付標的物和標的物的瑕疵擔保。
承租人的主要義務是支付租金、妥善保管和使用租賃物、租賃期限屆滿返還租賃物。
承租人占有租賃物期間,租賃物損毀、滅失的風險由承租人承擔,出租人要求承租人繼續支付租金的,人民法院應予支持。
《管理》
【第57天】
【考點展示】
分包人人發包人的關系
分包人與發包人的關系:分包人須服從承包人轉發的發包人或工程師與分包工程有關的指令。未經承包人允許,分包人不得以任何理由與發包人或工程師發生直接工作聯系,分包人不得直接致函發包或工程師,也不得直接接受發包人或工程師的指令。如分包人與發包人或工程師發生直接;工作聯系,將被視為違約,并承擔違約責任。
承包人指令:就分包工程范圍內的有關工作,承包人隨時可以向分包人發出指令,分包人應執行承包人根據分包合同所發出的所有指令。分包人拒不執行指令,承包人可委托其他施工單位完成該指令事項,發生的費用從應付給分包人的相應款項中扣除。
【考點解析】
分包人與發包人的關系就是“沒關系”,老死不相往來。除非承包人同意。
《經濟》
【第57天】
【練習】
1.某施工企業從銀行取得一筆借款500萬元,銀行手續費為0.5%,借款年利率為7%,期限2年,每年計算并支付利息,到期一次還本,企業所得稅率為25%,則在財務上這筆借款的資金成本率為( )。
A.5.25% B.7.00%
C.5.28% D.7.04%
2.關于短期負債籌資特點的說法,正確的有( )。
A.籌資速度較快 B.籌資彈性好
C.籌資成本較低 D.利率波動很小
E.籌資風險低
3.下列籌資方式中,屬于商業信用籌資方式的是( )。
A.短期借款 B.預付帳款
C.融資租賃 D.預收賬款
【答案】
1.C 【解析】本題考核點是長期負債資金成本率的計算。
2.ABC 【解析】本題考核點是短期負債籌資的特點。短期負債籌資通常具有如下特點:(1)籌資速度快;(2)籌資彈性好;(3)籌資成本較低;(4)籌資風險高。
3.D【解析】本題考查的是短期籌資的方式。商業信用是指在商品交易中由于延期付款或預收貨款所形成的企業間的借貸關系。商業信用的具體形式有應付賬款,應付票據,預收賬款等。
《建筑》
【第57天】
【考點展示】
某混凝土工程,工程量清單的工程量為2000m³,合同約定的單價為400元/m³,當實際工程量超過估計工程量15%時可調整單價,調整系數為0.9。工程結束時實際工程量為2400m³,則該混凝土工程的結算價款是( )萬元。
A.78.2 B.95.6
C.108.5 D.115.4
【參考答案】B
【考點解析】

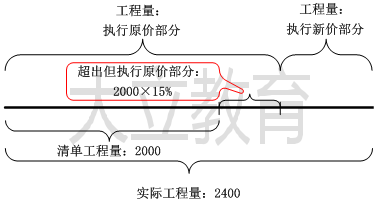

【解析】結合下面的軸線圖,可幫助考生對“量變調價”的理解
①先判斷:(2400-2000)/2000=20%>15%,所以應調價。
②執行原價的工程量為:2000×(1+15%)=2300m³
③執行新價的工程量為:2400-2300=100m³
④調價后的單價為:400×0.9=360元/m³
⑤該混凝土工程的結算價款為:2300×400+100×360=956000元=95.6萬元
《機電》
【第57天】
【考點展示】
施工成本管理的任務:共6個環節,前1個環節是后1個環節的依據
(1)施工成本預測
(2)施工成本計劃
(3)施工成本控制(貫穿成本管理全過程)(常用方法:贏得值(掙值)法)
(4)施工成本核算(是其他5個環節的依據)
(5)施工成本分析(貫穿成本管理全過程)
(6)施工成本考核
【考點解析】
(注意順序:預、計、控、算、析、考),了解即可。
施工成本控制方法:贏得值(掙值)法:(常考)
贏得值(掙值)可看作累計的進度款,因為在單價合同中,量是根據實際來定的,而價是提前約定好的,即預算單價,所以贏得值(掙值)為:已完工作預算費用=已完成工作量×預算單價,就表示累計的進度款。
《市政》
【第57天】
【考點展示】
二、索賠的程序
(1)根據招標文件及合同要求的有關規定提出索賠意向書。合同實施過程中,凡不屬于承包方責任導致項目拖延和成本增加事件發生后的28d內,必須以正式函件通知監理工程師,聲明對此事件要求索賠,同時仍需遵照監理工程師的指令繼續施工,逾期提出時,監理工程師有權拒絕承包方的索賠要求。
(2)正式提出索賠申請后,承包方應抓緊準備索賠的證據資料,包括事件的原因、對其權益影響的資料、索賠的依據,以及其他計算出該事件影響所要求的索賠額和申請延期的天數,在索賠申請發出的28d內報出。
(3)監理工程師在收到承包方送交的索賠報告和有關資料后,于28d內給予答復,或要求承包方進一步補充索賠理由和證據。監理工程師在28d內未予答復或未對承包方作進一步要求,視為該項索賠已經認可。
(4)當索賠事件持續進行時,承包方應當階段性向監理工程師發出索賠意向通知,在索賠事件終了后 28d內,向監理工程師提出索賠的有關資料和最終索賠報告。
【考點解析】
索賠走程序是重要的考點,記住4個“28天”,特別是前兩個“28天”,書面索賠意向通知書和索賠資料,考建造師一般不會考監理的錯誤,第三個28天了解即可。
《公路》
【第57天】
【考點展示】
樁基礎施工
(一)沉入樁施工
沉入樁所用的基樁主要為預制的鋼筋混凝土樁和預應力混凝土樁。斷面形式常用的有實心方樁和空心管樁兩種。
沉入樁的施工方法主要有:錘擊沉樁、振動沉樁、射水沉樁以及靜力壓樁等。
1.概述:由于錘擊沉樁依靠樁錘的沖擊能量將樁打入土中,因此一般樁徑不能太大(不大于O.6m),入土深度在40m左右。
2.施工要點:用墜錘和單動氣錘時,提錘高度不宜超過0.50m。
3.錘擊沉樁的停錘控制標準
(2)當貫人度已達到控制貫人度,而樁尖標高未到達設計標高時,應繼續錘人O.10m左右(或錘擊30?50次),如無異常變化即可停錘;若樁尖標高比設計標高高得多時,應報有關部門研究確定。
(3)設計樁尖標高處為一般粘土或其他松軟土層時,應以標高控制,貫入度作為校核。
(二)鉆孔灌注樁施工
2.鉆孔灌注樁施工的主要工序
主要工序有:埋設護筒、制備泥漿、鉆孔、清底、鋼筋籠制作與吊裝以及灌注水下混凝土等。
(1)埋設護筒:護筒能穩定孔壁、防止坍孔,還有隔離地表水、保護孔口地面、固定樁孔位置和起到鉆頭導向作用等。
(2)鉆孔泥漿具有浮懸鉆渣、冷卻鉆頭、潤滑鉆具,增大靜水壓力,并在孔壁形成泥皮,隔斷孔內外滲流,防止坍孔的作用。
(3)鉆孔:常用的方法是有:螺旋鉆孔、正循環回轉鉆孔,反循環回轉鉆孔,潛水電鉆機鉆孔,沖抓鉆孔,沖擊鉆孔、旋挖鉆機鉆孔。
(4)孔徑檢查與清孔
①清孔的方法:有抽漿法、換漿法、掏渣法、噴射清孔法以及用在砂漿置換鉆渣清孔法等。其中抽漿法清孔較為徹底,適用于各種鉆孔方法的灌注樁。
②對支承樁(柱樁、嵌巖樁),宜用抽漿法清孔,并宜清理至吸泥管出清水為止。灌注混凝土前,孔底沉淀土厚度不得大于50mm。
(5)長樁骨架宜分段制作,分段長度應根據吊裝條件確定,應確保不變形,接頭應錯開。
(6)灌注水下混凝土
灌注水下混凝土的攪拌機能力,應能滿足樁孔在規定時間內灌注完畢。灌注時間不得長于首批混凝土初凝時間。
水下混凝土一般用鋼導管灌注,導管內徑為200?350mm,視樁徑大小而定。導管使用前應進行水密承壓和接頭抗拉試驗,嚴禁用壓氣試壓。
3.灌注樁質量檢驗與質量標準
每根灌注樁應留取混凝土抗壓強度試件不少于2組。同時應以鉆取芯樣法或超聲波法、機械阻抗法、水電效應法等無破損檢測法對樁的勻質性進行檢測。
《水利》
【第57天】
【考點展示】
1F419002水利水電工程土建工種安全操作要求
一、爆破作業
(一)爆破器材的運輸
1.氣溫低于10℃運輸易凍的硝化甘油炸藥時,應采取防凍措施;氣溫低于-15℃運輸難凍硝化甘油炸藥時,也應采取防凍措施。
2.禁止用翻斗車、自卸汽車、拖車、機動三輪車、人力三輪車、摩托車和自行車等運輸爆破器材。
3.裝車高度要低于車廂10cm。車廂、船底應加軟墊。雷管箱不許倒放或立放,層間也應墊軟墊。
4.水路運輸,停泊地點距岸上建筑物不得小于250m。
5.汽車運輸,汽車的排氣管宜設在車前下側,并應設置防火罩裝置;汽車在視線良好的情況下行駛時,時速不得超過20km(工區內不得超過15km);在彎多坡陡、路面狹窄的山區行駛,時速應保持在5km以內。行車間距:平坦道路應大于50m,上下坡應大于300m。
(二)爆破
1.明挖爆破音響信號規定如下(2015考點)
(1)預告信號:間斷鳴三次長聲,即鳴30s、停、鳴30s、停、鳴30s;此時現場停止作業,人員迅速撤離。
(2)準備信號:在預告信號20min后發布,間斷鳴一長、一短三次,即鳴20s、鳴10s、停、鳴20s、鳴10s、停、鳴20s、鳴10s。
(3)起爆信號:準備信號10min后發出,連續三短聲,即鳴10s、停、鳴10s、停、鳴10s。
(4)解除信號:由爆破作業負責人通知警報房發出解除信號:一次長聲,鳴60s。
2.裝藥和堵塞應使用木、竹制作的炮棍。嚴禁使用金屬棍棒裝填。
3.地下相向開挖的兩端在相距30m以內時,裝炮前應通知另一端暫停工作,退到安全地點。當相向開挖的兩端相距15m時,一端應停止掘進,單頭貫通。斜井相向開挖,除遵守上述規定外,并應對距貫通尚有5m長地段自上端向下打通。
4.火花起爆,應遵守下列規定:
(1)深孔、豎井、傾角大于30°的斜井、有瓦斯和粉塵爆炸危險等工作面的爆破,禁止采用火花起爆。
(2)炮孔的排距較密時,導火索的外露部分不得超過1.0m,以防止導火索互相交錯而起火。
(3)一人連續單個點火的火炮,暗挖不得超過5個,明挖不得超過10個。
(5)點燃導火索應使用香或專用點火工具,禁止使用火柴、香煙和打火機。
5.電力起爆,應遵守下列規定:
(1)同一爆破網路內的電雷管,電阻值應相同。康銅橋絲雷管的電阻極差不得超過0.25Ω,鎳鉻橋絲雷管的電阻極差不得超過0.5Ω。
(3)裝炮前工作面一切電源應切除,照明至少設于距工作面30m以外,只有確認炮區無漏電、感應電后,才可裝炮。
(4)雷雨天嚴禁采用電爆網路。(2014考點)
(5)每個電雷管的準爆電流:
1)直流電源:一般爆破不小于2.5A;對于洞室爆破或大規模爆破不小于3A;
2)交流電源:一般爆破不小于3A;對于洞室爆破或大規模爆破不小于4A。
(8)通電后若發生拒爆,應立即切斷母線電源,將母線兩端擰在一起,鎖上電源開關箱進行檢查。進行檢查的時間:對于即發電雷管,至少在10min以后;對于延發電雷管,至少在15min以后。
6.導爆索起爆,應遵守下列規定:
(1)導爆索只準用快刀切割,不得用剪刀剪斷導火索。
(2)支線要順主線傳爆方向連接,搭接長度不應少于15cm,支線與主線傳爆方向的夾角應不大于90°。
(3)起爆導爆索的雷管,其聚能穴應朝向導爆索的傳爆方向。
(4)導爆索交叉敷設時,應在兩根交叉導爆索之間設置厚度不小于10cm的木質墊板。
(5)連接導爆索中間不應出現斷裂破皮、打結或打圈現象。(2014考點)
7.導爆管起爆,應遵守下列規定:
(1)用導爆管起爆時,應有設計起爆網路,并進行傳爆試驗。網路中所使用的連接元件應經過檢驗合格。
(2)禁止導爆管打結,禁止在藥包上纏繞。網路的連接處應牢固,兩元件應相距2m。敷設后應嚴加保護,防止沖擊或損壞。
(3)一個8號雷管起爆導爆管的數量不宜超過40根,層數不宜超過3層。
獲取更多資料
請關注“一級建造師備考助手”微信公眾號
掃一掃:一級建造師·備考助手
免費獲取“大立行動派·百天過一建”法規、管理、經濟、建筑、市政、機電、公路、水利學習任務
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
