2016年造價工程師《案例分析》考試真題參考答案

發布時間:2017-11-08 15:34:43來源:大立教育點擊數:

2025年一級造價工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
參加2018年造價工程師考試的考生們,大立教育已經為大家整理好了2016年造價工程師《案例分析》考試真題參考答案,文檔可在文中下載。

   2016年造價工程師《案例分析》考試真題

文件類型: .docx 9fe589ce58b861c03ff07bfd09f3c94f.docx (669.69 KB)

  2016年造價工程師《案例分析》考試真題參考答案

文件類型: .docx 973de36df79f359b6f8adbe925c7967c.docx (1.03 MB)



2016年造價工程師《案例分析》考試真題

  案例一:(20分)

  某企業擬于某城市新建一個工業項目,該項目可行性研究相關基礎數據下:

  1、擬建項目占地面積30畝,建筑面積1100m2。其項目設計標準、規模與該企業2年前在另一城市修建的同類的項目相同。已建同類項目的單位建筑工程費用為1600元/m2。建筑工程的綜合用工量為4.5工日/m2,綜合工日單價為80元/工日,建筑工程費用中的材料費占比為50%,機械使用費占比為8%,考慮地區和交易時間差異,擬建項目的綜合工日單價為100元/工日,材料費修正系數為1.1,機械使用費的修正系數為1.05,人材機以外的其他費用修正系數為1.08。

  根據市場詢價,該擬建項目設備投資估算為2000萬元,設備安裝工程費用為設備投資的15%。項目土地相關費用按20萬元/畝計算,除土地外的工程建設其他費用為項目有建安工程費用的15%,項目的基本預備費率為5%,不考慮價差預備費。

  2.項目建設期1年,運營期10年,建設投資全部形成固定資產。固定資產是有你先為10年,殘值率為5%,直線法折舊。

  3.項目運營期第1年投入自有資金200萬元作為運營期的流動資金。

  4.項目正常年份銷售收入為1560萬元,營業稅金及附加稅率為6%,項目正常年份經營成本為400萬元。項目運營期第1年產量為設計產量的85%,運營期第2年及以后各年均達到設計產量,運營期第1年的銷售收入,經營成本均為正常年份的85%。企業所得稅率為25%。

  問題:

  1.列式計算擬建項目的建設投資。

  2.若該項目的建設投資為5500萬元,建設投資來源為自有資金和貸款,貸款為3000萬元,貸款年利率為7.2%(按月利息),約定的還款方式為運營期前5年等額還本,利息照付方式。分期列式計算項目運營期第1年,第2年的總成本費用和凈利潤以及運營期第2年年末的項目累計盈余資金,(不考慮企業公積金,公益金提取及投資者股利分配)

  (計算結果保留兩位小數)

  案例二:(20分)

  某隧洞工程,施工單位與項目業主簽訂了120000萬元的施工總承包合同,合同約定每延長(或縮短)1天工期,處罰(或獎勵)金額3萬元。

  施工過程中發生了以下事件:

  事件1:施工前,施工單位擬定了一三種隧洞開挖施工方案,并測定了各方案的施工成本。見表2-1。


  當采用全斷面法施工時,在地質條件不好的情況下,須改用其他其他施工方法,如果改用先拱后墻法施工,需再投入3300萬元的施工準備工作成本;如果改用臺階法施工,需再投入1100萬元的施工準備工作成本。

  根據對地質勘探資料的分析評估,地質情況較好的可能性為0.6。

  事件2:實際開工前發現地質情況不好,經綜合考慮施工方案采用臺階法,造價工程師測算了按計劃工期施工的施工成本;間接成本為2萬元/天;直接成本每壓縮工期5天增加30萬元,每延長工期5天減少20萬元。

  問題:

  1.繪制事件1中施工單位施工方案的決策樹。

  2.列式計算事件1中施工方案選擇的決策過程,并按成本最低原則確定最佳施工方案。

  3.事件2中,從經濟的角度考慮,施工單位應壓縮工期、延長工期還是按計劃施工?說明理由。

  4.事件2中,施工單位按計劃工期施工的產值利潤率為多少萬元?若施工單位希望實現10%的產值利潤率,應降低成本多少萬元?

  試題三:(20分)

  某國有資金投資建設項目,采用公開招標方式進行施工招標,業主委托具有相應招標道理和造價咨詢資質的中介機構編制了招標文件和招標控制價。

  該項目招標文件包括如下規定:

  (1)招標人不組織項目現場勘查活動;

  (2)投標人對招標文件有異議的,應當在投標截止時間10日前提出,否則招標人拒絕回復;

  (3)投標人報價時必須采用當地建設行政管理部門造價管理機構發布的計價定額中分部分項工程人工、材料、機械臺班消耗量標準;

  (4)招標人將聘請第三方造價咨詢機構在開標后評標前開展清標活動;

  (5)投標人報價低于招標控制價幅度超過30%的,投標人在評標時須向評標委員會說明報價較低的理由,并提供證據;投標人不能說明理由,提供證據的,將認定為廢標;

  在項目的投標及評標過程中發生了以下事件:

  事件1:投標人A為外地企業,對項目所在區域不熟悉,向招標人申請希望招標人安排一名工作人員陪同勘查現場。

  事件2:清標發現,投標人A和投標人B的總價和所有分部分項工程綜合單價相差相同的比例。

  事件3:通過市場調查,工程量清單中某材料暫估單價與市場調查價格有較大偏差,為規避風險,投標人C在投標報價計算相關分布分項工程項目綜合單價時采用了該材料市場調查的實際價格。

  事件4:評標委員會某成員認為投標人D與招標人曾經在多個項目上合作過,從有利于招標人的角度,建議優先選擇投標人D為中標候選人。

  問題: 1、請逐一分析項目招標文件包括的(1)—(5)項規定是否妥當,并分別說明理由。

  2、事件1中,招標人的做法是否妥當?并說明理由。

  3、針對事件2,評標委員會應該如何處理?并說明理由。

  4、事件3中,投標人C的做法是否妥當?并說明理由。

  5、事件4中,該評標委員會成員的做法是否妥當?并說明理由。

  試題四:(20分)

  某項目業主分別與甲、乙施工單位簽訂了土建施工合同和設備安裝合同,土建施工合同約定:管理費為人材機費之和的10%,利潤為人材機費用與管理費之和的6%,規費和稅金(營業額)為人材機費用于管理費和利潤均人工費為基礎,其費用分別為55%、45%。規費和稅金(營業稅)為人材機費用用與管理費和利潤之和的9.8%,合同工期20天。

  土建施工合同與設備安裝合同均約定:人工工日單價為80元/工日,窩工補償按70%計,機械臺班單價按500元/臺班,閑置補償按80%計。

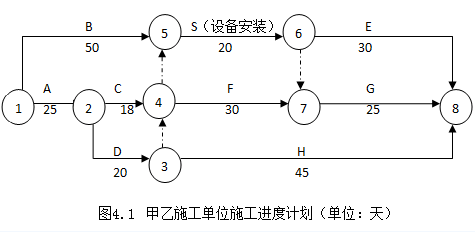

  甲乙施工單位編制了施工進度計劃,獲得監理工程師的批準,如下圖所示。


  該工程實施過程中發生如下事件:

  事件1:基礎工程A工作施工完畢組織驗槽時,發現基坑實際土質與業主提供的工程地質資料不符,為此,設計單位修改加大了基礎埋深,該基礎加深處理使甲施工單位增加用工50個工日,增加機械10個臺班,A工作時間延長3天,甲施工單位及時向業主提出費用索賠和工程索賠。

  事件2:設備基礎D工作的預埋件完畢后,甲施工單位報監理工程師進行隱蔽工程驗收,監理工程未按合同約定的時限到現場驗收,也未通知甲施工單位推遲驗收事件,在此情況下,甲施工單位進行了隱蔽工序的施工,業主代表得知該情況后要求施工單位剝露重新檢驗,檢驗發現預埋尺寸不足,位置偏差過大,不符合設計要求。該重新檢驗導致甲施工單位增加人工30工日,材料費1.2萬元,D工作時間延長2天,甲施工單位及時向業主提供了費用索賠和工期索賠。

  事件3:設備安裝S工作開始后,乙施工單位發現的業主采購設備配件缺失,業主要求乙施工單位自行采購缺失配件。為此,乙施工單位發生材料費2.5萬元。人工費0.5萬元。S工作時間延長2天。乙施工單位向業主提出費用索賠和工期延長2天的索賠,向甲施工單位提出受事件1和事件2影響工期延長5天的索賠。

  事件4:設備安裝過程中,由于乙施工單位安裝設備故障和調試設備損壞。使S工作延長施工工期6天,窩工24個工作日。增加安裝、調試設備修理費1.6萬元。并影響了甲施工單位后續工作的開工時間,造成甲施工單位窩工36個工日,機械閑置6個臺班。為此,甲施工單位分別向業主和乙施工單位及時提出了費用和工期索賠。

  問題:

  1.分別指出事件1~4中甲施工單位和乙施工單位的費用索賠和工期索賠是否成立?并分別說明理由。

  2.事件2中,業主代表的做法是否妥當?說明理由。

  3.事件1~4發生后,圖中E工作和G工作實際開始時間分別為第幾天?說明理由。

  4.計算業主應補償甲、乙施工單位的費用分別是多少元,可批準延長的工期分別為多少天?(計算結果保留兩位小數)

  試題五:(20分)

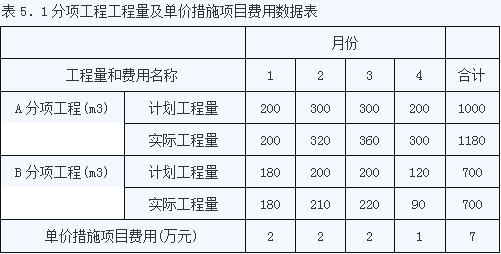

  某工程項目發包人與承包人簽訂了施工合同,工期4個月,工程內容包括A、B兩項分項工程,綜合單價分別為360.O0元/m3、220.O0元/m3;管理費和利潤為人材機費用之和的16%;規費和稅金為人材機費用、管理費和利潤之和的10%,各分項工程每月計劃和實際完成工程量及單價措施項目費用見表5.1。


  總價措施項目費用6萬元(其中安全文明施工費3.6萬元);暫列金額15萬元。

  合同中有關工程價款結算與支付約定如下:

  1.開工日10天前,發包人應向承包人支付合同價款(扣除暫列金額和安全文明施工費)的20%作為工程預付款,工程預付款在第2、3個月的工程價款中平均扣回;

  2.開工后10日內,發包人應向承包人支付安全文明施工費的600,剩余部分和其它總價措施項目費用在第2、3個月平均支付;

  3.發包人按每月承包人應得工程進度款的90%支付;

  4.當分項工程工程量增加(或減少)幅度超過15%時,應調整綜合單價,調整系數為0.9(或1.1);措施項目費按無變化考慮;

  5.B分項工程所用的兩種材料采用動態結算方法結算,該兩種材料在B分項工程費用中所占比例分別為12%和10%,基期價格指數均為100。

  施工期間,經監理工程師核實及發包人確認的有關事項如下:

  1.第2個月發生現場計日工的人材機費用6.8萬元;

  2.第4個月B分項工程動態結算的兩種材料價格指數分別為110和120。

  問題:

  1.該工程合同價為多少萬元?工程預付款為多少萬元?

  2.第2個月發包人應支付給承包人的工程價款為多少萬元?

  3到第3個月末B分項工程的進度偏差為多少萬元?

  4.第4個月A、B兩項分項工程的工程價款各為多少萬元?發包人在該月應支付給承包人的工程價款為多少萬元?(計算結果保留三位小數)

  試題六:(40分)

  本試題分三個專業:(Ⅰ土建工程、Ⅱ管道工程和設備工程、Ⅲ電氣和自動化控制工程),任選其中一題作答,并將所選專業填土在專用答題卡首頁“專業選擇區域。”

  Ⅰ土建工程

  某寫字樓標準層電梯廳共20套,施工標準中標的“分部分項工程和單價措施項目清單與計價表”如下表,現根據圖6.1.1“標準層電梯廳樓地面鋪裝尺寸圖”、圖6.1.2“標準層電梯廳吊頂布置尺寸圖”所示的電梯廳土建裝飾竣工圖及相關技術參數,按下列要求,編制電梯廳的竣工結算。

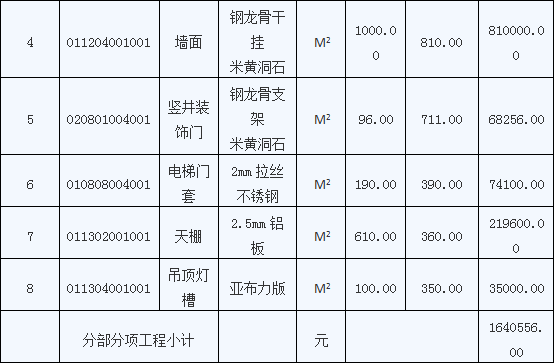

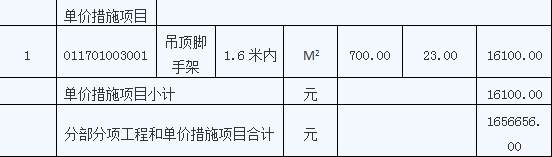

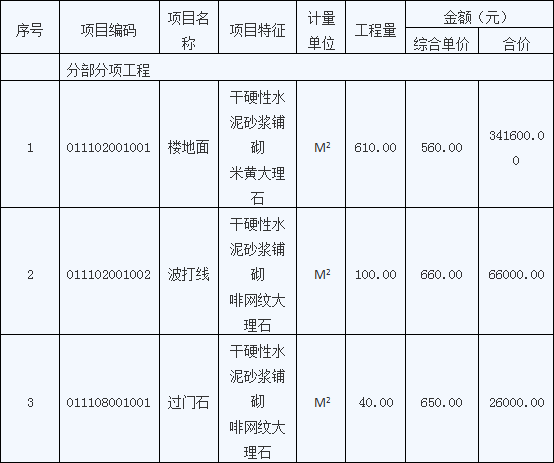

  分部分項工程和單價措施項目清單與計價表




  1.根據工程竣工圖紙及技術參數,按《房屋建筑與裝飾工程工程量計算規范》(GB 50854-2013)的計算規則,在答題卡表6.1.1“工程量計算表”中,列式計算該20套電梯廳樓地面、墻面裝飾高度300mm)、天棚、門和門套等土建裝飾分部分項工程的結算工程量(豎井裝飾門內的其他項目不考慮)。

  2.根據問題1的計算結果及合同文件中“分部分項工程和單價措施項目清單與計價表”的相關內容,按《建設工程工程量清單計價規范》(GB50500-2013)的要求,在答題卡表6.1.2“分部分項工程和單價措施項目清單與計價表”中編制該土建裝飾工程結算。

  結算金額為18000.00元取定,安全文明施工費按分部分項工程結算金額的3.5%計取,其他項目費為零,人工費占分部分項工程及措施項目費的13%,規費按人工費的21%計取,營業稅及附加按3.48%計取。按《建設工程工程量清單計價規范》(GB50500-2013)的要求,在答題卡中列式計算安全文明施工費、措施項目費、規費、營業稅金及附加費,并在答題卡表6.1.3“單位工程竣工結算匯總表”中編制該土建裝飾工程結算。



  (計算結果保留兩位小數)

 1/2    1 2 下一頁 尾頁

班型課程

  • 系統暢學班
  • 全程金鉆套餐班
  • 案例魔鬼訓練營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
1000元
直播/網課
3980元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
模考解析
內部配套講義
全真模考卷
歷年真題集
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
1200元
案例分析
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
2000元
直播/網課
7800元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
深度精講
沖刺串講
模考解析
內部配套講義
全真模考卷
歷年真題集
點睛資料
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
2200元
案例分析
科目 退費價格 不退費價格 包含版塊 配套資料 報名入口
土建案例(五天) 12800元 8800元 金鉆套餐班網絡課程及服務
全天封閉面授
魔鬼深度點題
仿真解析攻克
案例專項訓練
重點干貨提煉
答題技巧提升
精編學案
一本通
考前密卷
章節精華題
大立智能題庫
立即報名
安裝案例(四天) 12800元 8800元
主站蜘蛛池模板: 塑钢课桌椅、学生课桌椅、课桌椅厂家-学仕教育设备首页 | 螺杆真空泵_耐腐蚀螺杆真空泵_水环真空泵_真空机组_烟台真空泵-烟台斯凯威真空 | 烟气在线监测系统_烟气在线监测仪_扬尘检测仪_空气质量监测站「山东风途物联网」 | China plate rolling machine manufacturer,cone rolling machine-Saint Fighter | 臻知网大型互动问答社区-你的问题将在这里得到解答!-无锡据风网络科技有限公司 | 磨煤机配件-高铬辊套-高铬衬板-立磨辊套-盐山县宏润电力设备有限公司 | 环讯传媒,永康网络公司,永康网站建设,永康小程序开发制作,永康网站制作,武义网页设计,金华地区网站SEO优化推广 - 永康市环讯电子商务有限公司 | 全屋整木定制-橱柜,家具定制-四川峨眉山龙马木业有限公司 | 浙江建筑资质代办_二级房建_市政_电力_安许_劳务资质办理公司 | 喷码机,激光喷码打码机,鸡蛋打码机,手持打码机,自动喷码机,一物一码防伪溯源-恒欣瑞达有限公司 | 双杰天平-国产双杰电子天平-美国双杰-常熟双杰仪器 | 恒压供水控制柜|无负压|一体化泵站控制柜|PLC远程调试|MCGS触摸屏|自动控制方案-联致自控设备 | 胶泥瓷砖胶,轻质粉刷石膏,嵌缝石膏厂家,腻子粉批发,永康家德兴,永康市家德兴建材厂 | 电池高低温试验箱-气态冲击箱-双层电池防爆箱|简户百科 | AR开发公司_AR增强现实_AR工业_AR巡检|上海集英科技 | 钢骨架轻型板_膨石轻型板_钢骨架轻型板价格_恒道新材料 | 高速龙门架厂家_监控杆_多功能灯杆_信号灯杆_锂电池太阳能路灯-鑫世源照明 | 重庆轻质隔墙板-重庆安吉升科技有限公司 | 深圳美安可自动化设备有限公司,喷码机,定制喷码机,二维码喷码机,深圳喷码机,纸箱喷码机,东莞喷码机 UV喷码机,日期喷码机,鸡蛋喷码机,管芯喷码机,管内壁喷码机,喷码机厂家 | 九州网址_专注于提供网址大全分享推广中文网站导航服务 | 万家财经_财经新闻_在线财经资讯网 | 手持式浮游菌采样器-全排二级生物安全柜-浙江孚夏医疗科技有限公司 | 商秀—企业短视频代运营_抖音企业号托管 | 河南生物显微镜,全自动冰冻切片机-河南荣程联合科技有限公司 | 高防护蠕动泵-多通道灌装系统-高防护蠕动泵-www.bjhuiyufluid.com慧宇伟业(北京)流体设备有限公司 | 自动焊锡机_点胶机_螺丝机-锐驰机器人| 大功率金属激光焊接机价格_不锈钢汽车配件|光纤自动激光焊接机设备-东莞市正信激光科技有限公司 定制奶茶纸杯_定制豆浆杯_广东纸杯厂_[绿保佳]一家专业生产纸杯碗的厂家 | 北京宣传片拍摄_产品宣传片拍摄_宣传片制作公司-现像传媒 | 杰福伦_磁致伸缩位移传感器_线性位移传感器-意大利GEFRAN杰福伦-河南赉威液压科技有限公司 | 欧必特空气能-商用空气能热水工程,空气能热水器,超低温空气源热泵生产厂家-湖南欧必特空气能公司 | 不发火防静电金属骨料_无机磨石_水泥自流平_修补砂浆厂家「圣威特」 | 影像测量仪_三坐标测量机_一键式二次元_全自动影像测量仪-广东妙机精密科技股份有限公司 | 杭州成人高考_浙江省成人高考网上报名 | 医疗仪器模块 健康一体机 多参数监护仪 智慧医疗仪器方案定制 血氧监护 心电监护 -朗锐慧康 | 泰国专线_泰国物流专线_广州到泰国物流公司-泰廊曼国际 | 花纹铝板,合金铝卷板,阴极铝板-济南恒诚铝业有限公司 | 液氮罐_液氮容器_自增压液氮罐-北京君方科仪科技发展有限公司 | 车辆定位管理系统_汽车GPS系统_车载北斗系统 - 朗致物联 | 深圳公司注册-工商注册代理-注册公司流程和费用_护航财税 | 上海软件开发-上海软件公司-软件外包-企业软件定制开发公司-咏熠科技 | 找培训机构_找学习课程_励普教育|
