2025年二級建造師《管理》考試真題及答案解析(5月10日)

發布時間:2025-05-06 11:56:33來源:點擊數:

2025年二級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2025年二級建造師考試在2025年5月10日-11日進行??荚嚩际且惶炜既?,5月10日和5月11日的下午都安排了法律法規和施工管理的考試。同一個地區,10日下午和11日下午的法規和管理考的是不同的試卷。二級建造師考試結束后,大立教育教研團隊及編輯人員及時搜集整理了2025年二級建造師《建設工程施工管理》考試真題及答案解析(5月10日),供二建施工管理考生查看并預估分數,不全的題目后期會陸續更新,敬請關注。

2025年二級建造師考試定于5月10日和11日舉行。考試都是一天考三科,5月10日和5月11日的下午都安排了法律法規和施工管理的考試。同一個地區,10日下午和11日下午的法規和管理考的是不同的試卷。考試結束后,大立小編第一時間搜集整理了2025年二級建造師《建設工程施工管理識》考試真題及答案解析(5月10日卷),供廣大考生參考。更多二建考試資訊,敬請關注大立教育二級建造師頻道。


一、單項選擇題 (每題1分,共60題,共60分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。

1.下列工業投資項目中,項目資本金不應低于項目總投資40%的是()。

A. 水泥項目

B. 鐵合金項目

C. 電解鋁項目

D. 多晶硅項目

【答案】 C

【答案解析】

2.根據《建設工程文件歸檔規范》,進行施工文件立卷時,文字材料卷不宜超過的厚度是()mm。

A. 15

B. 25

C. 30

D. 20

【答案】 D

【答案解析】案卷不宜過厚,文字材料卷厚度不宜超過20mm, 圖紙卷厚度不宜超過50mm。

3.在國際工程采用施工總承包管理模式下,對于業主與分包單位直接簽訂合同的工程,業主工程管理的特點是()。

A. 合同管理工作量小,造價控制風險較小

B. 合同管理工作量小,造價控制風險較大

C. 合同管理工作量大,造價控制風險較小

D. 合同管理工作量大,造價控制風險較大

【答案】 D

【答案解析】在業主與分包單位直接簽訂合同的前提下,業主合同管理工作量大,造價控 制風險也較大。

4.工程開工前,質量監督機構召開的首次監督會議需要檢查施工單位提供的文件是()。

A. 施工組織設計

B. 施工項目經理任命書

C. 施工方案

D. 工質量承諾書

【答案】 B

【答案解析】首次監督會議議題包括:①介紹負責工程質量監督負責人和監督工程師;②介紹 工程質量監督計劃;③明確必須監督的重要施工部位和重要環節;④檢查工程參建各 方提供的有關任命文件(如總監理工程師、施工項目經理、建設單位代表任命書等);

⑤宣布監督工作紀律;⑥公布監督舉報電話。首次監督會議應形成會議紀要。

5.為實現綠色施工,需要通過測定影響環境質量要素的()來確定環境質量狀況和污染程度。

A. 代表值

B. 平均值

C. 最低值

D. 最高值

【答案】 A

【答案解析】環境監測是通過對影響環境質量要素代表值的測定,確定環境質量狀況和污染程度,了解環境系統變化規律與發展趨勢的活動

6.施工項目管理是施工單位為履行工程施工合同,以()為核心的施工全過程管理活動。

A. 施工項目部核心價值

B. 施工項目責任成本

C. 施工項目整體效益

D. 施工項目經理責任制

【答案】 D

【答案解析】施工項目管理也即施工方項目管理,是指施工單位為履行工程施工合同,以施工項目經理責任制為核心,對工程施工全過程進行計劃、組織、指揮、協調和控制的系統 活動。

7.弱矩陣式項目管理組織結構中,項目負責人擔任的角色是()。

A. 項目決策者或領導者

B. 項目領導者或協調者

C. 項目協調者或監督者

D. 項目監督者或決策者

【答案】 C

【答案解析】弱矩陣式組織中,并未明確對項目目標負責的項目經理。即使有項目負責人,其角色也只是一個項目協調者或監督者,而不是一個管理者。

8.施工項目總目標分析論證過程中,分別采用定性和定量分析方法的是()

A. 成本目標和進度目標

B. 質量目標和成本目標

C. 進度目標和成本目標

D. 進度目標和質量目標

【答案】 B

【答案解析】在施工項目目標體系中,質量目標通常會采用定性分析方法,而進度、成本目標則需要采用定量分析方法。

9.根據《財政部住房和城鄉建設部關于完善建設工程價款結算有關辦法的通知》,國有企業應支付的建設工程進度款占已完成工程價款的最低比例是()

A. 50%

B. 60%

C. 80%

D. 70%

【答案】 C

【答案解析】根據《財政部住房和城鄉建設部關于完善建設工程價款結算有關辦法的通知》政府機關、事業單位、國有企業建設工程進度款支付應不低于已完成工程價款的80%。

10.下列施工成本控制措施中,屬于技術措施的是()

A. 制定詳細的成本控制工作流程

B. 記錄實際支出的各項費用

C. 編制科學的資金使用計劃

D. 確定合適的施工機械使用方案

【答案】 D

【答案解析】A選項錯誤,屬于組織錯誤

B選項錯誤,屬于經濟措施

C選項錯誤,屬于經濟措施

11.下列影響施工進度的不利因素中,屬于施工單位自身因素的是()。

A. 施工設備選型失當

B. 施工圖紙出現差錯

C. 工程地質資料有誤

D. 工程設計變更頻繁

【答案】 A

【答案解析】BCD屬于建設單位的因素

12.下列費用中,應在編制工程量清單時列入"其他項目清單"的是()。

A. 總承包服務費

B. 工傷保險費

C. 教育費附加

D. 臨時設施費

【答案】 A

【答案解析】程量清單中的“其他項目清單”應包括以下內容:

暫列金額:招標人在工程量清單中暫定并包括在合同價款中的一筆款項,用于施工合同簽訂時尚未確定或者不可預見的所需材料、設備、服務采購,施工中可能發生的工程變更、合同約定調整因素出現時的合同價款調整以及發生的索賠、現場簽證確認等的費用。

暫估價:招標人在工程量清單中提供的用于支付必然發生但暫時不能確定價格的材料、工程設備的單價及專業工程的金額。

計日工:施工單位完成建設單位提出的工程合同范圍以外的零星項目或工作,按合同中約定的單價進行計價的一種方式。

總承包服務費:總承包單位為配合協調建設單位進行的專業工程發包,對建設單位自行采購的材料、工程設備等進行保管以及施工現場管理、竣工資料匯總整理等服務所需的費用。

因此,在編制工程量清單時,應列入“其他項目清單”的是總承包服務費。

13.與依次施工和平行施工相比,建設工程組織流水施工的特點是()

A. 施工現場組織管理比較簡單

B. 可充分利用工作面進行施工

C. 各專業工作隊能夠連續施工

D. 單位時間內投入資源量較少

【答案】 C

【答案解析】流水施工組織方式具有以下特點:

(1)盡可能利用工作面進行施工,工期較短;

(2)各工作隊實現專業化施工,有利于提高施工技術水平和勞動效率,也有利于提高工程質量;

(3)專業工作隊能夠連續施工,同時使相鄰專業工作隊之間能夠最大限度地進行 搭接作業;

(4)單位時間內投入的勞動力、施工機具等資源較為均衡,有利于資源供應的織;

(5)為施工現場的文明施工和科學管理創造了有利條件。

14.根據《標準施工招標文件》,征得發包人同意后監理人應在開工日期()天前向承包人發出開工通知。

A. 14

B. 21

C. 7

D. 28

【答案】 C

【答案解析】發包人應委托監理人發出開工通知,監理人應在開工日期7天 前向承包人發出開工通知。

15.根據《建設工程施工專業分包合同(示范文本)》,分包人與發包人或監理人發生直接工作聯系的,將被視為()行為。

A. 違約

B. 授權

C. 無效

D. 代理

【答案】 A

【答案解析】當發生下列情況之一時,視為分包人違約:

(1)分包人與發包人或監理人發生直接工作聯系;

(2)分包人將其承包的分包工程轉包或再分包;

(3)因分包人原因不能按照分包合同協議書約定的竣工日期或承包人同意順延的工期竣工;

(4)因分包人原因工程質量達不到約定的質量標準;

(5)分包人不履行分包合同義務或不按分包合同約定履行義務的其他情況。

16.下列影響工程質量的因素中,可變性最大的是(  )

A. 人為影響因素

B. 施工工藝影響因素

C. 工程材料影響因素

D. 機械設備影響因素

【答案】 A

【答案解析】人因影響是工程質量影響因素中可變性最大的因素。在工程質量管理中,人的因素起著決定性作用。

17.安裝工程一切險主要承保機械和設備在安裝過程中因()造成的損失。

A. 設備缺陷或操作失誤

B. 自然災害或操作失誤

C. 自然災害或意外事故

D. 設備缺陷或意外事故

【答案】 C

【答案解析】安裝工程一切險是指以各種大型機器、設備安裝工程為標的,對承保機械和設備 在安裝過程中因自然災害或意外事故所造成的物質損失、費用損失承擔賠償責任的保險。

18.工程施工過程中,需要及時對施工組織設計進行修改的情形是()。

A. 網架結構由原位拼裝改為整體吊裝

B. 采購進場的地面瓷磚尺寸偏差較大

C. 施工分包單位更換項目技術負責人

D. 雨季施工地下平均水位有所上升

【答案】 A

【答案解析】工程施工過程中發生下列情形時,應及時對施工組織設計進行修改或補充:

①工程設計有重大修改;②有關法律、法規及標準實施、修訂和廢止;③主要施工方 法有重大調整;④主要施工資源配置有重大調整;⑤施工環境有重大改變。

A. 網架結構由原位拼裝改為整體吊裝:

這種情況屬于施工方法的重大調整,需要對施工組織設計進行修改,以適應新的施工方法和技術要求。因此,這是需要及時對施工組織設計進行修改的情形。

B. 采購進場的地面瓷磚尺寸偏差較大:

雖然這種情況可能會影響施工質量,但通常可以通過現場調整和處理解決,不需要對整個施工組織設計進行修改。這屬于施工過程中的質量控制問題,而不是施工組織設計的調整范疇。

C. 施工分包單位更換項目技術負責人:

更換項目技術負責人雖然可能影響項目的管理和協調,但并不一定需要對施工組織設計進行修改。這屬于項目管理中的人員調整,可以在現有施工組織設計框架內進行調整。

D. 雨季施工地下平均水位有所上升:

地下水位的上升可能會影響施工安全和施工方法,但這種情況通??梢酝ㄟ^調整施工措施和加強現場管理來應對,不一定需要對整個施工組織設計進行修改。這屬于施工現場的具體應對措施,而不是施工組織設計的調整范疇。

因此,正確答案是 A

19.根據《標準施工招標文件》,承包人應確保其履約擔保在()前一直有效。

A. 發包人簽認工程驗收證書

B. 工程竣工結算

C. 缺陷責任期屆滿

D. 發包人頒發工程接收證書

【答案】 D

【答案解析】《標準施工招標文件》通用合同條款規定,承包人應保證其履約擔保在發包人頒工程接收證書前一直有效。

20.某超過一定規模的危險性較大的分部分頂工程專項施工方案,專家論證結論為"通過",同時提出了修改意見。施工單位針對該專項施工方案的正確做法是()。

A. 按照專家意見修改完善并經項目經理批準后執行

B. 參考專家意見修改完善并將修改情況書面報告論證專家

C. 參考專家意見自行修改完善后報項目監理機構審查

D. 按照專家意見修改完善后重新組織專家進行論證

【答案】 B

【答案解析】超過一定規模的危險性較大的分部分項工程專項施工方案經專家論證后結論為“通 過”的,施工單位可參考專家意見自行修改完善;結論為“修改后通過”的,專家意見要明確具體修改內容,施工單位應按照專家意見進行修改,修改情況應及時告知專家;專項施工方案經論證不通過的,施工單位修改后應按照規定的要求重新組織專家論證。

21.工程施工質量檢查中,為便于進行抽樣檢驗,在條件允許的情況下,最好采用的檢驗批形式是()。

A. 流動批

B. 穩定批

C. 組合批

D. 全數批

【答案】 B

【答案解析】只要條件允許,最好采用穩定批形式,其優點是容易進行抽樣檢驗。

22.下列統計分析方法中,能夠根據不同目的和要求,按某一性質整理分析施工質量原始數據的是()。

A. 相關圖法

B. 分層法

C. 排列圖法

D. 檢查表法

【答案】 B

【答案解析】分層法是指將調查收集的原始數據,根據不同的目的和要求,按某一性質進行分組整理的分析方法。

23.根據《民法典》,訂立合同通常應經過的環節是()

A. 招標和投標

B. 談判和簽約

C. 邀請和接受

D. 要約和承諾

【答案】 D

【答案解析】根據《中華人民共和國民法典》,要約和承諾是訂立合同的必經環節。

24.根據《企業投資項目核準和備案管理條例》,對于需要備案的項目,企業應根據屬地管理原則,通過項目在線監管平臺進行備案的時間是()。

A. 提交項目申請書前

B. 開工建設前

C. 施工圖設計后

D. 初步設計后

【答案】 B

【答案解析】企業應根據屬地原則,在開工建設前通過項目在線監管平臺將下列信息告知備案機關:①企業基本情況;②項目名稱、建設地點、建設規模、建設內容;③項目總投資額;④項目符合產業政策的聲明。

25.采用施工總承包招標的工程,投標人投標報價的基礎通常是()

A. 施工圖設計

B. 技術設計

C. 初步設計

D. 方案設計

【答案】 A

【答案解析】采用施工總承包模式,投標人通常以施工圖設計為基礎進行投標報價,在工程開工前即有較為明確的合同價。

26.在工程網絡計劃合理可行的的提下,關于各種工期相互關系的說法,正確的是()

A. 計劃工期不應超過計算工期

B. 計劃工期不應超過要求工期

C. 要求工期不應超過計算工期

D. 要求工期不應超過計劃工期

【答案】 B

【答案解析】選項A錯誤:計劃工期不一定不超過計算工期,因為如果要求工期小于計算工期,計劃工期可能會小于計算工期。

選項B正確:計劃工期應當滿足要求工期的要求,即計劃工期不應超過要求工期。

選項C錯誤:要求工期可以超過計算工期,具體取決于任務委托人的要求。

選項D錯誤:要求工期和計劃工期的關系是要求工期不小于計劃工期,而不是相反。

所以,正確答案是B。

27.施工投標資格預審中,與合格制相比,采用有限數量制時,需要對資格預審申請文件進行的不同工作是()。

A. 初步審查

B. 面談答辯

C. 詳細審查

D. 量化打分

【答案】 D

【答案解析】合格制和有限數量制在審查標準上無本質區別,都需要進行初步審查和詳細審查。 兩者區別就在于有限數量制需要對通過審查的資格預審申請文件進行量化打分。

28.將施工總成本分解到單項工程、單位工程,再進一步分解到分部分項工程的方法是按()編制施工成本計劃的方法。

A. 成本組成

B. 實施進度

C. 項目結構

D. 施工組織

【答案】 C

【答案解析】按項目結構編制施工成本計劃的方法

大中型工程項目通常是由若干單項工程構成的,而每個單項工程又會包含多個單 位工程,每個單位工程又是由若干分部分項工程所構成。因此,首先要把項目總成本分 解到單項工程和單位工程中,再進一步分解到分部工程和分項工程中。

29.施工企業應建立安全風險分級管控和隱患排查治理雙重預防機制。針對項目重大安全風險填寫的清單匯總造冊后,應報告的主管部門是()。

A. 項目屬地負有安全生產監督管理職責的部門

B. 項目屬地縣級以上建設行政主管部門

C. 企業注冊地負有安全生產監督管理職責的部門

D. 建設單位所在地縣級以上建設行政主管部門

【答案】 A

【答案解析】重大安全風險應填寫清單、匯總造冊,按照職責范圍報告屬地負有安全生產監督管理職責的部門。

30.按照施工作業技術交底要求,分頂工程技術交底書的編制人和批準人分別是()

A. 項目技術人員和項目技術負責人

B. 項目技術負責人和企業技術負責人

C. 項目技術負責人和項目負責人

D. 項目技術人員和項目負責人

【答案】 A

【答案解析】施工單位做好技術交底,是取得好的施工質量的條件之一。為此,每一分項工程  開始實施前均要進行交底。為做好技術交底,應由項目技術人員編制技術交底書,并經  項目技術負責人批準。

31.施工組織總設計對整個工程項目施工過程所起的作用是()。

A. 施工部署、進度協調

B. 統籌規劃、重點控制

C. 資源配置、績效考核

D. 實施策劃、動態控制

【答案】 B

【答案解析】施工組織總設計對整個工程項目施工過程起著統籌規劃、重點控制的作用。

32.施工現場容易導致傾覆事故的危險源是()

A. 高處作業

B. 懸空作業

C. 吊裝作業

D. 爆破作業

【答案】 C

【答案解析】易發生坍塌傾覆事故的主要危險部位和施工過程有:基坑作業、邊坡作業、人工挖孔樁施工、腳手架/防護架搭拆、模板工程搭拆、拆除工程施工、擋土墻施工、物料提升機、塔式起重機、滑模、接料平臺、移動操作臺等。

33.下列實際進度與計劃進度比較分析方法中,既可以進行工作實際進度與計劃進度的局部比較,又可用來分析預測工程項目整體進度狀況的是()。

A. 橫道圖比較法

B. S曲線比較法

C. 垂直圖比較法

D. 前鋒線比較法

【答案】 D

【答案解析】前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析預測工程項目整體進度狀況。

34.職業健康安全管理體系標準所采用的PDCA循環管理方法中,“P“對應的職業健康安全管理體系要素是()

A. 持續改進

B. 績效評價

C. 資源支持

D. 體系策劃

【答案】 D

【答案解析】實施PDCA循環管理,不斷持續改進。組織在不斷完成職業健康安全管理體系要素要求的同時,通過PDCA循環管理完成新的職業健康安全目標,從而使組織的職 業健康安全狀況得到進一步改進,實現持續改進的要求。P對應的是計劃和體系策劃。

35.某施工企業安全生產費用狀況如下:年初結余100萬元,當年提取800萬元,當年實際支出1020萬元。該企業針對當年安全生產費用赤字的解決辦法是()。

A. 當年末補提安全生產費用120萬元

B. 當年末從稅后利潤中彌補虧損120萬元

C. 來年每月多提取安全生產費用10萬元

D. 來年多提取安全生產費用220萬元

【答案】 A

【答案解析】100+ 800-1020= - 120萬元,這意味著企業在當年出現了120萬元的安全生產費用赤字。企業安全生產費用出現赤字(即當年計提企業安全生產費用加上年初結余小于年度實際支出)的,應當于年末補提企業安全生產費用。企業按規定標準連續兩年補提安全生產費用的,可以按照最近一年補提數提高提取標準。

36.企業建立職業健康安全管理體系過程中,企業最高管理者任命的管理者代表應履行的職責是()。

A. 確保體系實現其預期目標

B. 確保獲得體系建立所需資源

C. 指導相關人員為體系有效性做出貢獻

D. 協調體系建立過程中各部門之間關系

【答案】 D

【答案解析】組織最高管理者應任命健康安全管理者代表,并授權管理者代表建立專門的工作 小組。管理者代表職責有:

(1)具體負責職業健康安全管理體系的日常工作,即按職業健康安全管理標準建 立、實施和保持組織的職業健康安全管理體系。

(2)向最高管理者定期匯報職業健康安全管理體系的運行情況,供管理評審時 使用。

(3)協調職業健康安全管理體系建立和運行過程中各部門之間的關系,為最高管 理者的決策提供建議。

37.某工程截至某時刻,已完工程預算費用7800萬元,已完工程實際費用8100萬元,擬完工程預算費用7600萬元。采用掙值法分析該工程實際狀況,可得到的正確結論是()。

A. 費用超支300萬元

B. 費用節約 200萬元

C. 進度拖后200萬元

D. 進度提前500萬元

【答案】 A

【答案解析】費用偏差=7800-8100=-300萬元,費用超支300萬元。

進度偏差=7800-7600=200萬元,進度提前200萬元。

綜合上述,A選項說法正確。

38.工程施工前,制定和確認施工驗收層次劃分方案的正確做法是()

A. 由施工單位和項目監理機構共同制定,經建設單位確認

B. 由施工單位和設計單位共同制定,經項目監理機構確認

C. 由施工單位制定,經項目監理機構審核后建設單位確認

D. 由項目監理機構制定,經建設單位和施工單位共同確認

【答案】 C

【答案解析】A選項錯誤:雖然項目監理機構參與審核,但劃分方案應由施工單位單獨制定,而不是共同制定。

B選項錯誤:設計單位不直接參與施工驗收層次的劃分,主要由施工單位負責制定。

D選項錯誤:項目監理機構負責審核,而不是制定劃分方案。

綜上所述,正確答案是C。

39.建立施工質量保證體系需要進行的工作有:①制定質量計劃;②完善組織架構;③明確施工過程控制要點;④建立質量管理制度。僅就上述工作而言正確的順序是()

A. ④-③-②-①

B. ②-③-①-④

C. ④-①-③-②

D. ②-①-④-③

【答案】 D

【答案解析】施工質量保證體系建立的過程如下:

(1)確定質量方針和目標。

(2)完善組織架構。

(3)制定質量計劃。

(4)強化人員培訓。

(5)建立質量管理制度。

(6)明確施工過程控制要點。

(7)建立質量信息管理系統。

(8)開展內部審核和管理評審。

40.按照施工質量事故原因分析步驟,在收集事故信息后、制定處理方案前需進行的工作是()。

A. 選擇事故原因分析方法

B. 確定受影響因素范圍

C. 明確事故原因分析職責

D. 界定受影響對象

【答案】 B

【答案解析】質量事故原因分析一般按以下步驟進行:

① 收集事故信息

② 確定受影響的因素

③ 制定分析計劃

④ 進行原因分析

41.按照工程網絡計劃編制程序,在網絡圖繪制階段需要進行的工作是()。

A. 進行工程項目分解

B. 確定網絡計劃目標

C. 調查工程實施條件

D. 分析工作持續時間

【答案】 A

【答案解析】網絡圖繪制階段

主要包括工程項目分解、確定邏輯關系和繪制網絡圖等工作。

(1)工程項目分解。將工程項目由粗到細進行分解,是編制工程網絡計劃的前提。 工作劃分的粗細程度,應根據實際需要來確定。

(2)確定邏輯關系。依據施工方案、有關資源供應情況和施工經驗等,既要考慮 施工程序或工藝技術過程,又要考慮組織安排及資源調配需要,以此來分析確定各項工 作之間的邏輯關系。

(3)繪制網絡圖。根據已確定的邏輯關系,按繪圖規則繪制網絡圖。既可繪制單 代號網絡圖,也可繪制雙代號網絡圖,還可在確定工作持續時間的基礎上,根據需要編 制雙代號時標網絡計劃。

42.在企業質量管理體系建立過程中,“策劃與設計“環節需要進行的工作是()。

A. 宣貫體系文件

B. 確定質量方針

C. 編制質量手冊

D. 審核體系要素

【答案】 B

【答案解析】企業的最高管理者應對質量管理體系進行策劃,以滿足企業確定的質量目標要求 及質量管理體系總體要求。該階段主要是做好各種準備工作,包括教育培訓,統一認識;組織落實,擬定計劃;確定質量方針,制定質量目標;現狀調查和分析;調整組織 結構,配備資源等。

43.根據《標準施工招標文件》,除專用合同條款另有約定外,因工程變更需要調整時,已標價工程量清單中又無適用或類似子目價格的,應由監理人商定或確定變更工作單價的原則是()

A. 成本加規費

B. 成本加酬金

C. 成本加利潤

D. 成本加稅金

【答案】 C

【答案解析】已標價工程量清單中無適用或類似子目的單價,可按照成本加利潤的原則,由監理人和合同當事人商定或確定變更工作的單價。

44.按施工成本要素構成劃分,質量規劃費用屬于質量成本中的()。

A. 間接成本

B. 預防成本

C. 損失成本

D. 鑒定成本

【答案】 B

【答案解析】預防成本是指為防止工程質量缺陷和偏差出現,保證工程質量達到質量標準所采取的各項預防措施所支出的費用,包括質量規劃費、工序控制費、新工藝鑒定費、質量培訓費、質量信息費等

45.根據《標準施工招標文件》通用合同條款,承包人應給予承包人工期和費用補償,但不補償利潤的情形是()

A. 承包人采取措施保護施工現場文物

B. 發包人延遲提供施工場地

C. 承包人因發包人違約暫停施工

D. 發包人未按合同約定支付進度款

【答案】 A

【答案解析】A選項承包人采取措施保護施工現場文物,可以或工期和費用的補償,但是得不到利潤補償。

46.根據《建設工程項目管理規范》,除各類風險發生的概率、可能造成的損失外,施工項目風險評估報告還應包括的內容是()

A. 風險相關的條件因素

B. 管理人員責任

C. 風險發展動態

D. 風險傳遞路徑

【答案】 A

【答案解析】風險評估報告。風險評估報告內容包括:①各類風險發生的概率;②可能造成的損失量和風險等級;③風險相關的條件因素。

47.通過縮短工程網絡計劃中關鍵工作的持續時間來調整施工進度計劃時,可以采用的技術措施是()。

A. 增加施工機械數量

B. 改善施工作業環境

C. 采用預制裝配方案

D. 設立施工績效獎勵

【答案】 C

【答案解析】為壓縮某些工作的持續時間,通常需要采取以下措施來達到目的:

(1)組織措施。如:增加工作面,組織更多施工隊伍;增加每天施工時間,采用 加班或多班制施工方式;增加勞動力和施工機械數量等。

(2)技術措施。如:改進施工工藝和施工技術,縮短工藝技術間歇時間;采用更 先進的施工方式(如將現澆混凝土方案改為預制裝配方案),減少施工過程數量;采用 更先進的施工機械等。

(3)經濟措施。如:實行包干獎勵;提高獎金數額;對所采取的技術措施給予相 應經濟補償等。

(4)其他配套措施。如:改善外部配合條件;改善施工作業環境;實施強有力的 組織調度等。

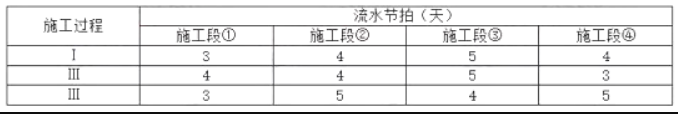

48.某分部工程有3個施工過程,劃分為4個施工段組織非節奏流水施工,流水節拍見下表。該分部工程流水施工工期是()


A. 23

B. 26

C. 24

D. 25

【答案】 B

【答案解析】施工過程I流水節拍累加={3,7,12,16},施工過程II流水節拍累加={4,8,13,16},施工過程III流水節拍累加={3,8,12,17}。錯位相減取大差法,為流水步距。

K1-2=4,K2-3=5,工期為;4+5+(3+5+4+5)=26

49.下列時間消耗中,在編制人工定額時按損失時間考慮的是()。

A. 因施工工藝特點造成的工作中斷時間

B. 抹灰工修補偶然逮漏墻洞消耗的時間???

C. 工人恢復體力所必需的短暫休息時間

D. XXXXXX準備時間

【答案】 B

【答案解析】偶然工作也是工人在任務外進行的工作,但能夠獲得一定產 品,如抹灰工不得不補上偶然遺留的墻洞等。由于偶然工作能獲得一定產品,編制定額時要適當考慮其影響。



二、多項選擇題 (每題2分,共20題,共40分)
下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。

50.根據《標準施工招標文件》,在賣方按合同約定交付全部合同設備xx向賣方支付60%合同價格前,賣方應提交的單據有()。

A. 交貨清單

B. 設備出廠質量合格證

C. 100%合同價格增值稅發票

D. 已收預付款證明

E. 結清款支付函

【答案】 A,B,C

【答案解析】賣方按合同約定交付全部合同設備后,買方在收到賣方提交的下列全部單據 并經審核無誤后28日內,向賣方支付合同價格的60%:賣方出具的交貨清單正本一 份;買方簽署的收貨清單正本一份;制造商出具的出廠質量合格證正本一份;合同價格 100%金額的增值稅發票正本一份。

51.按照施工現場危險源公示、告知制度,應向從業人員告知的內容有()。

A. 場所存在的危險因素

B. 危險源名稱

C. 危險出現的時段

D. 危險源涉及的危險因素

E. 工作崗位防范措施

【答案】 A,E

【答案解析】危險源公示內容:危險源名稱、出現的時段、涉及的危險因素、控制措施、責任部門和責任人。

應向從業人員告知危險源及其防范措施。具體內容:作業場所和工作崗位存在的危險因素、防范措施、事故應急措施、危險崗位的操作規范/規程、違章操作的危害。危險源及其防范措施可以單獨以書面(如手冊)或告知牌形式告知,也可以結合安全技術交底工作實施告知。

BCD屬于公示的內容。

52.企業辦理投資項目核準手續時,向核準機關提交的項目申請書應包括的內容有()

A. 項目利用資源情況分析

B. 項目融資能力分析

C. 項目對經濟的影響分析

D. 項目財務盈利能力分析

E. 項目對生態環境的影響分析

【答案】 A,C,E

【答案解析】項目申請書應包括下列內容:①企業基本情況;②項目情況,包括項目名稱、建設地點、建設規模、建設內容等;③項目利用資源情況分析及對生態環境的影響分析;④項目對經濟和社會的影響分析。

53.對于允許多方案報價的施工招標項目,投標人宜采用多方案報價法進行報價的情形有()

A. 設計文件完整清晰

B. 招標工程范圍不明確

C. 招標文件條款不清楚

D. 技術規范要求過于苛刻

E. 投標時間緊迫

【答案】 B,C,D

【答案解析】多方案報價法適用于招標文件中的工程范圍不明確,條款不清楚或不公正,或技術規范要求過于苛刻的工程。

54.施工測量工作開始前,施工單位應向項目監理機構提交的測量儀器相關信息有()。

A. 儀器型號

B. 測量精度等級

C. 購置或租賃憑證

D. 使用年限

E. 法定計量部門標定證明

【答案】 A,E

【答案解析】施工測量開始前,施工單位應向項目監理機構提交測量儀器的型號、技術指標精度等級、法定計量部門的標定證明、測量工的上崗證明,經項目監理機構審核確認后,方可進行正式測量作業。

55.可調總價施工合同履行過程中,常用的調價方法有()

A. 文件證明法

B. 價差調整法

C. 票據價格調整法

D. 公式調價法

E. 量差調整法

【答案】 A,C,D

【答案解析】常用的調價方法有:文件證明法、票據價格調整法、公式調價法。

56.依據《最高院審理建工案件司法解釋(二)》發包人或監理人未發出開工通知,且無相關證據證明實際開工日期的,應結合是否具備開工條件的事實并綜合考慮()所載明的時間。

A. 索賠報告

B. 施工合同

C. 施工許可證

D. 開工報告

E. 竣工驗收報告

【答案】 B,C,D,E

【答案解析】發包人或者監理人未發出開工通知,亦無相關證據證明實際開工日期的,應當綜合考慮開工報告、合同、施工許可證、竣工驗收報告或者竣工驗收備案表等載明的時間,并結合是否具備開工條件的事實,認定開工日期。

57.國際項目管理協會(IPMA)制定的個人能力基準中考核“個人能力”所包含的維度有()

A. 環境能力

B. 決策能力

C. 行為能力

D. 技術能力

E. 協調能力

【答案】 A,C,D

【答案解析】個人能力是指知識、素質、思維、技能,以及在某些方面取得成功的相關經驗的集合。IPMA ICB 4.0將個人能力分為如下3個維度:

1.環境能力。2.行為能力。3.技術能力。

58.某工程施工中發生一起混凝土坍塌事故,造成5人重傷。該事故報告及調查處理的正確做法有( )。

A. 事故現場有關人員應立即向本單位負責人報

B. 事故調查組應邀請縣級人民檢察院派人參加

C. 事故發生單位應委托原設計單位提出技術處理方案

D. 事故單位負責人應在收到報告后2h內向上級主管部門報告

E. 事故發生地省級人民政府應負責調查事故

【答案】 A,B

【答案解析】A正確. 根據《建設工程施工管理》的規定,事故發生后,事故現場有關人員應當立即向本單位負責人報告。這是正確的做法。

B正確.根據規定,應急管理部門和負有安全生產監督管理職責的有關部門接到事故報告后,應通知公安機關、勞動保障行政部門、工會和人民檢察院。因此,事故調查組應邀請縣級人民檢察院派人參加是正確的。

C錯誤.質量事故技術處理方案,一般應委托原設計單位提出,由其他單位提供的技術處理方案,應經原設計單位同意簽認。

D錯誤. 根據規定,單位負責人接到報告后,應當于1小時內向事故發生地縣級以上人民政府應急管理部門和負有安全生產監督管理職責的有關部門報告。因此,2小時的說法是不準確的。

E錯誤. 根據規定,較大事故(造成3人以上10人以下死亡,或者10人以上50人以下重傷,或者1000萬元以上5000萬元以下直接經濟損失)由事故發生地設區的市級人民政府負責調查。5人重傷屬于一般事故,由事故發生地縣級人民政府負責調查。因此,省級人民政府負責調查的說法是不正確的。

59.下列費用項中,屬于施工成本中變動成本的有(  )

A. 辦公費

B. 管理人員工資

C. 按直線法計提的固定資產折扣

D. 施工機具使用費

E. 直接成本中的材料費

【答案】 D,E

【答案解析】變動成本。變動成本是指在一定期間和工程量范圍內會隨工程量變動而成比例變化的成本,如直接成本中的人工費、材料費等。

60.下列施工單位行為中,總監理工程師將會根據《建設工程監理規范》簽發工程暫停令的有()

A. 未對進場的工程材料進行報驗

B. 未按批準的專項施工方案施工

C. 未按批準的開工時間組織施工

D. 未按批準的施工組織設計施工

E. 未按審查通過的工程設計文件施工

【答案】 B,D,E

【答案解析】工程施工有下列情形之一的,總監理工程師將會及時簽發工程暫停令:

(1)建設單位要求暫停施工且工程需要暫停施工的;

(2)施工單位未經批準擅自施工或拒絕項目監理機構管理的;

(3)施工單位未按審查通過的工程設計文件施工的;

(4)施工單位未按批準的施工組織設計、(專項)施工方案施工或違反工程建設強 制性標準的;

(5)施工存在重大質量、安全事故隱患或發生質量、安全事故的。

61.采用360°反饋法考核施工成本管理績效的優點有

A. 提高考核準確性

B. 促進個體發展

C. 降低考核成本

D. 量化考核指標

E. 增強部門間合作

【答案】 A,B,E

【答案解析】360°反饋法的優點如下:①提高考核準確性。360°反饋法涵蓋了全方位、 多角度的考核,能避免個人偏見等主觀因素的影響,使考核結果更全面、公正。②促進個體發展。360°反饋法可以使個體獲得多角度的反饋和意見,激勵個體提高自身全  方位的素質和能力。③增強部門合作。360°反饋法中部門員工相互監督、相互考評, 促使員工日常要處理好各級關系,增強團隊合作意識。

62.為防止施工現場物體墜落或飛濺造成物體打擊傷害,可采取的安全技術措施有()

A. 在施工工程鄰近必須通行的道路上方搭設防護棚

B. 對短邊邊長小于500mm的豎向洞口進行封閉

C. 進入施工現場的人員佩戴符合標準的安全帽

D. 為登高作業設置專用梯子或其他攀爬設施

E. 在起重機械作業區域周邊設置防護欄桿

【答案】 A,C

【答案解析】A選項正確:施工工程鄰近必須通行的道路上方和施工工程出入口處上方,均應搭設堅固、密封的防護棚。這是防止高空墜物的有效措施。

B選項錯誤:當豎向洞口短邊邊長小于500mm時,應采取封堵措施。這主要是為了防止人員從洞口墜落,而不是直接針對物體墜落或飛濺。

C選項正確:進入施工現場的所有人員都必須戴好符合安全標準、具有檢驗合格證的安全帽,并系牢帽帶。這是為了保護人員頭部免受墜落物的傷害。

D選項錯誤:登高作業應借助施工通道、梯子及其他攀登設施和用具,技術要求有:①攀登作業設施和用具應牢固可靠。這主要是為了防止人員在攀登過程中發生墜落,而不是直接針對物體墜落或飛濺。

E選項錯誤:起重機械和樁機機械下不準站人或穿行。這主要是為了防止人員進入危險區域,而不是直接針對物體墜落或飛濺。

63.針對生產安全事故,施工單位應急救援準備工作的正確做法有()

A. 應根據工程特點制定現場應急救援預案

B. 應單獨組建專業應急救援隊伍

C. 應急救援預案應具有科學性和通用性

D. 應配備必要的應急救援器材和設備

E. 應急救援預案應明確組織體系和職責分工

【答案】 A,D,E

【答案解析】B選項錯誤:施工單位應建立應急救援隊伍,其中,小型企業或者微型企業等規模較小的企業, 可以不建立應急救援隊伍,但應指定兼職的應急救援人員,并且可以與鄰近的應急救援 隊伍簽訂應急救援協議。

C選項錯誤:應急救援預案應具有科學性、針對性和可操作性,而不是通用性。每個工程的特點不同,應急預案需要具體針對該工程的特點來制定。

64.根據《建設工程施工項目經理崗位職業標準》,施工項目經理應履行的職責有()。

A. 組織工程預驗收并參與工程竣工驗收

B. 依據企業規定組建項目經理部

C. 組織制定項目管理崗位職責

D. 組織匯總工程結算和竣工資料

E. 組織審核分包工程款支付申請

【答案】 B,C,D,E

【答案解析】A選項錯誤,建立和完善工程檔案文件管理制度,規范工程資料管理及存檔程序,及時組織匯總工程結算和竣工資料,參與工程竣工驗收。

BCDE選項正確,屬于項目監理的職責。

65.下列總體施工準備工作計劃中,屬于現場準備計劃的有()

A. 臨時用水用電計劃

B. 施工方案編制計劃

C. 試驗檢驗工作計劃

D. 臨時供熱供氣計劃

E. 資金使用計劃

【答案】 A,D

【答案解析】① 技術準備。包括:施工過程所需技術資料準備、施工方案編制計劃、試驗檢驗及設備調試工作計劃等。

②)現場準備。包括:現場生產、生活等臨時設施,臨時道路,材料堆放場,臨時用水、用電和供熱、供氣等計劃。

③資金準備。應根據施工總進度計劃編制資金使用計劃。

【二級建造師完整版真題領取】


2025年二級建造師考試結束后,大立教育二級建造師考試教研老師將第一時間對收集到的試題進行解析作答,將及時整理2025年二級建造師考試各科目試題及答案解析電子版,如果你有需求,可點擊下方圖片領取。




【二級建造師考后估分】


考試結束后,如果你想第一時間核對考題答案,提前知曉自己的考試結果,你可以通過大立教育二級建造師考試考后估分系統進行估分!





班型課程

  • 惠學班
  • 系統暢學班
  • 全程無憂班
  • 金鉆護航班
  • 高端密訓
  • VIP尊享集訓
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:399元 網授:980元 課程導學
夯實細講(無水利實務)真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
立即報名
施工管理
建筑實務
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
600元
面授/直播:
800元
網授:
1980元
面授/直播:
2380元
課程導學
夯實細講(無水利實務)深度精講
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?/td>
立即報名
施工管理
建筑實務 網授:
800元
面授/直播:
1200元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
1000元
面授/直播:
1200元
網授:
2800元
面授/直播:
3800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
1200元
面授/直播:
1500元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
2000元
面授/直播:
2500元
網授:
5600元
面授/直播:
6800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
??冀馕?br />真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
2500元
面授/直播:
3000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 直播:1580元 直播:4600元 重點干貨提煉
直播課程
“1+2”臨考專題突破
考點預測、難點專攻
密訓班內部定制資料
《密訓講義及核心考點匯總》
大立智能題庫
立即報名
施工管理
建筑實務
機電實務
市政實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 2800元 3500元 課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
??冀馕?br />真題解析
脫產集訓(面授/直播)
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
純金密訓卷
密訓班內部定制資料
立即報名
施工管理
建筑實務 8800元
機電實務
市政實務
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日
主站蜘蛛池模板: 无线讲解器-导游讲解器-自助讲解器-分区讲解系统 品牌生产厂家[鹰米讲解-合肥市徽马信息科技有限公司] | 天空彩票天下彩,天空彩天空彩票免费资料,天空彩票与你同行开奖,天下彩正版资料大全 | 便携式XPDM露点仪-在线式防爆露点仪-增强型烟气分析仪-约克仪器 冰雕-冰雪世界-大型冰雕展制作公司-赛北冰雕官网 | 密封圈_泛塞封_格莱圈-[东莞市国昊密封圈科技有限公司]专注密封圈定制生产厂家 | 空压机网_《压缩机》杂志| 行吊_电动单梁起重机_双梁起重机_合肥起重机_厂家_合肥市神雕起重机械有限公司 | 武汉天安盾电子设备有限公司 - 安盾安检,武汉安检门,武汉安检机,武汉金属探测器,武汉测温安检门,武汉X光行李安检机,武汉防爆罐,武汉车底安全检查,武汉液体探测仪,武汉安检防爆设备 | 民用音响-拉杆音响-家用音响-ktv专用音响-万昌科技 | 二手注塑机回收_旧注塑机回收_二手注塑机买卖 - 大鑫二手注塑机 二手光谱仪维修-德国OBLF光谱仪|进口斯派克光谱仪-热电ARL光谱仪-意大利GNR光谱仪-永晖检测 | 螺杆泵_中成泵业| 船老大板材_浙江船老大全屋定制_船老大官网 | 304不锈钢无缝管_不锈钢管厂家 - 隆达钢业集团有限公司 | 天津蒸汽/热水锅炉-电锅炉安装维修直销厂家-天津鑫淼暖通设备有限公司 | 安徽成考网-安徽成人高考网 | 【铜排折弯机,钢丝折弯成型机,汽车发泡钢丝折弯机,线材折弯机厂家,线材成型机,铁线折弯机】贝朗折弯机厂家_东莞市贝朗自动化设备有限公司 | 河南中整光饰机械有限公司-抛光机,去毛刺抛光机,精密镜面抛光机,全自动抛光机械设备 | 无线联网门锁|校园联网门锁|学校智能门锁|公租房智能门锁|保障房管理系统-KEENZY中科易安 | 东莞喷砂机-喷砂机-喷砂机配件-喷砂器材-喷砂加工-东莞市协帆喷砂机械设备有限公司 | 自动化生产线-自动化装配线-直流电机自动化生产线-东莞市慧百自动化有限公司 | 主题班会网 - 安全教育主题班会,各类主题班会PPT模板 | 福州时代广告制作装饰有限公司-福州广告公司广告牌制作,福州展厅文化墙广告设计, | 西点培训学校_法式西点培训班_西点师培训_西点蛋糕培训-广州烘趣西点烘焙培训学院 | 网站优化公司_北京网站优化_抖音短视频代运营_抖音关键词seo优化排名-通则达网络 | 【官网】博莱特空压机,永磁变频空压机,螺杆空压机-欧能优 | 衬塑管道_衬四氟管道厂家-淄博恒固化工设备有限公司 | 气象监测系统_气象传感器_微型气象仪_气象环境监测仪-山东风途物联网 | 闭端端子|弹簧螺式接线头|防水接线头|插线式接线头|端子台|电源线扣+护线套|印刷电路板型端子台|金笔电子代理商-上海拓胜电气有限公司 | 烟台条码打印机_烟台条码扫描器_烟台碳带_烟台数据采集终端_烟台斑马打印机-金鹏电子-金鹏电子 | 砍排机-锯骨机-冻肉切丁机-熟肉切片机-预制菜生产线一站式服务厂商 - 广州市祥九瑞盈机械设备有限公司 | 深圳法律咨询【24小时在线】深圳律师咨询免费 | 耐磨焊丝,堆焊焊丝,耐磨药芯焊丝,碳化钨焊丝-北京耐默公司 | 扬子叉车厂家_升降平台_电动搬运车|堆高车-扬子仓储叉车官网 | 阴离子聚丙烯酰胺价格_PAM_高分子聚丙烯酰胺厂家-河南泰航净水材料有限公司 | 硬质合金模具_硬质合金非标定制_硬面加工「生产厂家」-西迪技术股份有限公司 | 华禹护栏|锌钢护栏_阳台护栏_护栏厂家-华禹专注阳台护栏、楼梯栏杆、百叶窗、空调架、基坑护栏、道路护栏等锌钢护栏产品的生产销售。 | 东莞注册公司-代办营业执照-东莞公司注册代理记账-极刻财税 | 北京百度网站优化|北京网站建设公司-百谷网络科技 | 免联考国际MBA_在职MBA报考条件/科目/排名-MBA信息网 | 气动隔膜泵-电动隔膜泵-循环热水泵-液下排污/螺杆/管道/化工泵「厂家」浙江绿邦 | 化工ERP软件_化工新材料ERP系统_化工新材料MES软件_MES系统-广东顺景软件科技有限公司 | 喷砂机厂家_自动喷砂机生产_新瑞自动化喷砂除锈设备 |
