2020二級建造師考試《水利水電》科目考試時間為:2020年11月1日9:00~12:00。
為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2020年二級建造師水利水電真題答案后,大立教育的老師也將于11月3日19:00-21:00進行二建水利水電真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2020二級建造師《水利水電》考試真題及答案解析。
1沿滲流方向設置反濾,其反濾料粒徑應按()排序。
A.中→大→小
B.中→小→大
c.大→中→小
D.小→中→大
【答案】D
【解析】為避免因滲透系數和材料級配的突變而引起滲透變形,在防滲體與壩殼、壩殼與排水體之間都要設置2~3層粒徑不同的砂石料作為反濾層。材料粒徑沿滲流方向由小到大排列。
【考點來源】2F311011水利水電工程建筑物的類型
2.某水閘閘室建筑物級別為3級,其工作閘門合理使用年限為()年。
A.20
B.30
C.40
D.50
【答案】B
【解析】1級、2級永久性水工建筑物中閘門的合理使用年限應為50年,其他級別的永久性水工建筑物中閘門的合理使用年限應為30年。
【考點來源】2F311013水利水電工程合理使用年限及耐久性
3.水泵梁的鋼筋混凝土保護層厚度是指混凝土表面到()之間的最小距離。
A.箍筋公稱直徑外邊緣
B.受力縱向鋼筋公稱直徑外邊緣
C.箍筋中心
D.受力縱向鋼筋中心
【答案】A
【解析】鋼筋的混凝土保護層厚度是指,從混凝土表面到鋼筋(包括縱向鋼筋、箍筋和分布鋼筋)公稱直徑外邊緣之間的最小距離。
【考點來源】2F311013水利水電工程合理使用年限及耐久性
4.目前我國采用的高程起算統一基準是()國家高程基準。
A.1985
B.1995
C.2000
D.2005
【答案】A
【解析】我國自1988年1月1日起開始采用1985國家高程基準作為高程起算的統一
【考點來源】2F311023水利水電工程施工放樣基準。
5.計算普通混凝土配合比時,集料的含水狀態基準一般為()。
A.干燥狀態
B.氣干狀態
c.飽和面干狀態
D.濕潤狀態
【答案】A
【解析】計算普通混凝土配合比時,一般以干燥狀態的集料為基準,而大型水利工程常以飽和面干狀態的集料為基準。
【考點來源】2F311032混凝土的分類和質量要求
6.常用于坡面防護的材料是()。
A.土工格柵
B.土工網
c.士工管
D.土工合成材料黏土墊層
【答案】B
【解析】一般土工網的抗拉強度都較低,延伸率較高。常用于坡面防護、植草、軟基加固墊層和用于制造復合排水材料。
【考點來源】2F311036土工合成材料的分類和應用
7.首先從龍口兩端下料,保護創堤頭部,同時施工護底工程并抬高龍口底檻高程到一定高度,再從龍口兩端拋投塊料截斷河流的截流方法是()。
A.平堵
B.立堵
c.混合堵
D.抬高底檻
【答案】c
【解析】混合堵是采用立堵與平堵相結合的方法。有先平堵后立堵和先立堵后平堵兩種。用得比較多的是首先從龍口兩端下料,保護俄堤頭部,同時施工護底工程并抬高龍口底檻高程到一定高度,最后用立堵截斷河流。
【考點來源】2F312021截流方式
8.人工開挖土方時,預留建基面保護層厚度一般為()。
A.0.2~~0.3m
B.0.3~0.4m
C.0.4~0.5m
D.0.5~1.0m
【答案】A
【解析】在不具備采用機械開挖的條件下或在機械設備不足的情況下,可采用人工開挖。臨近設計高程時,應留出0.2~0.3m的保護層暫不開挖,待上部結構施工時,再予以挖除。
【考點來源】2F313011土方開挖技術
9.混凝土澆筑層間間歇超過初凝時間可能會出現()。
A.冷縫
B.橫縫
c.縱縫
D.溫度縫
【答案】A
【解析】層間間歇超過混凝土初凝時間,會出現冷縫,使層間的抗滲、抗剪和抗拉能力明顯降低。
【考點來源】2F313044混凝土澆筑與溫度控制
10.在建筑物和巖石之間進行灌漿,以加強兩者之間的結合程度和基礎整體性的灌漿方法是()。
A.固結灌漿
B.帷幕灌漿
c.接觸灌漿
D.回填灌漿
【答案】c
【解析】接觸灌漿是在建筑物和巖石接觸面之間進行的灌漿,以加強兩者間的結合程度和基礎的整體性,提高抗滑穩定性,同時也增進巖石固結與防滲性能的一種方法。
【考點來源】2F313022地基處理方法·
11.模板設計時,新澆筑混凝土重量通常按()計算。
A.21~22kN/m’
B.24~25kN/m2
C.27~~28kN/m”
D.29~30kN/m
【答案】B
【解析】新澆筑混凝土重量。通常可按24~25kN/m*計算。
【考點來源】2F313041模板制作與安裝
12.鋼筋圖中的符號,“蟲”表示的是()鋼筋。
A.Ⅰ級
B.Ⅱ級
C.III級
D.IV級
【答案】B
【解析】“生”表示的是Ⅱ級鋼筋。
【考點來源】超綱
13.混凝土正常養護時間一般為()
A.7
B.14
C.21
D.28
【答案】D
【解析】混凝土養護時間與澆筑結構特征和水泥發熱特性有關,正常養護28天,有時更長。
【考點來源】2F313044混凝土澆筑與溫度控制
14.下列文件中不屬于水利水電工程注冊建造師施工管理簽章文件的是()。
A.施工技術方案報審表
B.聯合測量通知單
C.監理通知簽收單
D.合同項目開工令
【答案】c
【解析】不屬于水利水電工程注冊建造師施工管理簽章文件的是監理通知簽收單。
【考點來源】2F333003二級建造師(水利水電工程)施工管理簽章文件目錄
15.根據<水利工程設計變更管理暫行辦法》,不需要報原初步設計審批部門審批的設計變更是()。
A.主要建筑物形式變化
B.水庫庫容變化
c.堤防工程局部基礎處理方案變化
D.主要料場場地變化
【答案】C
【解析】重大設計變更文件,由項目法人按原報審程序報原初步設計審批部門審批。
【考點來源】2F320014建設實施階段的工作內容堤防工程局部基礎處理方案變化不屬于重大設計變更文件。
16.根據<水利基本建設項目竣工財務決算編制規程》(SL19-2014),小型項目未完工程投資及預留費用可預計納入竣工財務決算,但占總投資比例應控制在()以內。
A.5%
B.6%
C.10%
D.15%
【答案】A
【解析】建設項目未完工程投資及預留費用可預計納入竣工財務決算。大中型項目應控制在總概算的3%以內,小型項目應控制在5%人內。
【考點來源】2F320016水利工程建設稽察、決算及審計的內容
17.下列供電設施或設備中,屬于三類負荷的是()。
A.汛期的防洪設施
B.基坑降排水設備
c.木材加工廠的主要設備
D.洞內照明設施
【答案】c
【解析】木材加工廠、鋼筋加工廠的主要設備屬三類負荷。
【考點來源】2F320022臨時設施的要求
18.根據<水土保持法》水土保持方案審批部門為()以上人民政府水行政主管部門。
A.鎮級
B.縣級
c.地市級
D.省級
【答案】B
【解析】生產建設單位應當編制水土保持方案,報縣級以上人民政府水行政主管部門審批。
【考點來源】2F331032水土流失的治理要求
19.根據<水利水電工程施工通用安全技術規程》(8L398-2007),人力搬運爆破器材時,搬運者之間的距離應不小于()。
A.2m
B.3m
C.4m
D.5m
【答案】B
【解析】人力裝卸和搬運爆破器材,每人一次以25~30kg為限,搬運者相距不得少于3m。
【考點來源】2F332012勞動安全與工業衛生的有關要求
20.施工現場設置開敞式高壓配電裝置的獨立開關站,其場地四周設置的圍墻高度應不低于()。
A.1.2m
B.1.5m
c.2.0m
D.2.2m
【答案】D
【解析】采用開敞式高壓配電裝置的獨立開關站,其場地四周應設置高度不低于2.2m的圍墻。
【考點來源】2F332012勞動安全與工業衛生的有關要求
多選
21.重力壩分縫的作用包括()。
A.滿足混凝土澆筑要求
B.控制溫度裂縫
c.適應地基不均勻沉降
D.及時排出壩內滲水
E.便于安裝止水
【答案】ABC
【解析】為了滿足施工要求,防止由于溫度變化和地基不均勻沉降導致壩體裂縫,在壩內需要進行分縫。
【考點來源】2F311011水利水電工程建筑物的類型
22.水閘下游連接段包括()。
A.鋪蓋
B.消力池
c.護坦
D.岸墻
E.海漫
【答案】BCE
【解析】下游連接段通常包括護坦(消力池)、海漫、下游防沖槽以及下游翼墻與護坡等。
【考點來源】2F311011水利水電工程建筑物的類型
23.關于施工放樣的說法,正確的有()
A.由整體到局部
B.先控制,后碎部
c.由建筑物主軸線確定建筑物細部相對位置
D.測設細部的精度比測設主軸線的精度高
E.各細部的測設精度一樣
【答案】ABCD
【解析】。施工放樣的原則是“由整體到局部”“先控制、后碎部”,即由施工控制網測設工程建筑物的主軸線,用以控制工程建筑物的整個位置。根據主軸線來測設工程建筑物細部,保證各部分設計的相對位置。測設細部的精度比測設主軸線的精度高。各細部的精度要求也不一樣。各控制點應為同一坐標體系。
【考點來源】2F311023水利水電工程施工放樣
24.混凝土集料中的砂按粗細程度不同分為()。
B.粗砂
A.特細砂
c.中砂
D.細砂
E.粉砂
【答案】BCD
【解析】砂按粗細程度不同可分為粗砂、中砂和細砂。
【考點來源】2F311032混凝土的分類和質量要求
25.爆破施工時,炮孔布置合理的有()。
A.炮孔方向宜與最小抵抗線方向重合
B.盡量利用和創造自由面
c.炮孔與巖石層面垂直
D.幾排炮孔時,宜按梅花形布置
E.炮孔與節理平行
【答案】BCD
【解析】合理布置炮孔是提高爆破效率的關鍵,布置時應注意以下原則:①炮孔方向不宜與最小抵抗線方向重合,因為炮孔堵塞物強度弱于巖石,爆炸產生的氣體容易從這里沖出,致使爆破效果大為降低。
②充分利用有利地形,盡量利用和創造自由面,減小爆破阻力,以提高爆破效率。
③根據巖石的層面、節理、裂隙等情況進行布孔,一般應將炮孔與層面、節理等垂直或斜交,但不宜穿過較寬的裂隙,以免漏氣。
④當布置有幾排炮孔時,應交錯布置成梅花形,第一排先爆,然后第二排等依次爆破,這樣可以提高爆破效果。
【考點來源】2F313012石方開挖技術
26.關于立式軸流泵機組安裝的說法,正確的有( )。
A.同心校正又稱為找平校正
B.水平校正以泵軸座平面為校準面
C.刮磨推力盤底面可以調整泵軸擺度
D.水泵配套電機安裝在水泵梁上
E.先進行電動機吊裝,再進行傳動軸安裝
【答案】AC
【解析】同心校正是校正電機座上傳動軸孔與水泵彎管上泵軸孔的同心度,施工中通常稱為找正或找平校正。故A正確;水平校正以電機座的軸承座平面為校準面。故B錯誤;當測算出的擺度值不滿足規定要求時,通常是采用刮磨推力盤底面的方法進行調整。故c正確;立式機組的安裝與臥式機組有所不同,其水泵是安裝在專設的水泵梁上,動力機安裝在水泵上方的電機梁上。故D錯誤;中小型立式軸流泵機組安裝流程是安裝前準備、泵體就位、電機座就位、水平校正、同心校正、固定地腳螺栓、泵軸和葉輪安裝、傳動軸安裝、電動機吊裝、驗收。故E錯誤。
【考點來源】2F313051機電設備分類及安裝要求
27.根據<水利建設項目后評價管理辦法(試行)》,過程評價的內容包括()。
A.財務評價
B.國民經濟評價
c.綜合評價
D.前期工作
E.運行管理
【答案】DE
【解析】過程評價包括:前期工作、建設實施、運行管理等。
【考點來源】2F320011水利工程建設項目的類型和建設階段劃分
28.根據<政府和社會資本合作建設重大水利工程操作指南(試行)》,關于PPP項目的說法,正確的有()。
A.PPP項目實施機構應為縣級以上水利(水務)部門
B.新建經營性水利工程,實施方式一般采用特許經營合作方式
C.PPP項目實施機構組織起草PPP項目合同草案
D.社會資本方的選擇方式包括公開招標、邀請招標和競爭性談判
E.PPP項目實施機構承擔項目法人職責
【答案】BCD
【解析】水利PPP項目由項目所在地縣級以上人民政府授權的部門或單位作為實施機構。故A錯誤;對新建項目,其中經濟效益較好,能夠通過使用者付費方式平衡建設經營成本并獲取合理收益的經營性水利工程,一般采用特許經營合作方式。故B正確;水利PPP項目實施機構依據經批準的實施方案,組織起草PPP項目合同草案。故c正確;社會資本方的選擇方式:項目實施機構可依法采用公開招標、邀請招標、競爭性談判等方式。故D正確;項目實施機構、相關政府部門根據水利PPP項目合同和有關規定,對項目公司履行PPP項目建設與運行管理責任進行監管。故E錯誤。
【考點來源】2F320012建設項目管理專項制度
29.關于水利建設項目管理專項制度的說法,正確的有()。
A.實施項目法人負責制
B.監理單位按照監理規范對建設項目實施中的質量、進度等進行管理
c.工程監理實行總監理工程師負責制
D.代建單位對建設項目施工準備至竣工驗收的建設實施過程進行管理
E.支付代建單位的獎勵資金一般不超過代建管理費的10%
【答案】CDE
【解析】水利工程項目建設實行項目法人責任制、招標投標制和建設監理制,簡稱“三項”制度。故A錯誤;水利工程建設監理是指具有相應資質的水利工程建設監理單位,受項目法人(或建設單位)委托,按照監理合同對水利工程建設項目實施中的質量、進度、資金、安全生產、環境保護等進行的管理活動,包括水利工程施工監理、水土保持工程施工監理、機電及金屬結構設備制造監理、水利工程建設環境保護監理。故B錯誤;水利工程建設監理實行總監理工程師負責制。故c正確;水利工程建設項目代建制為建設實施代建,代建單位對水利工程建設項目施工準備至竣工驗收的建設實施過程進行管理。故D正確;可以支付代建單位利潤或獎勵資金,一般不超過代建管理費的10%。故E正確。
【考點來源】2F320012建設項目管理專項制度
30.根據《水法》,關于水工程保護與建設許可的說法,正確的有()。
A.對生產建設活動有禁止性規定
B.對生產建設項目有限制性規定
C.水工程系指水利部門管理建設的工程
D.水工程的保護范圍為水工程設施的組成部分
E.流域范圍內的區域規劃應當服從流域規劃
【答案】AE
【解析】水法》從保持河道、運河、渠道暢通以及保證湖泊、水庫正常發揮效益出發,針對各類生產建設活動的特點以及可能產生的危害,分別作出了禁止性規定和限制性規定。故A正確、B錯誤;水工程是指在江河、湖泊和地下水源上開發、利用、控制、調配和保護水資源的各類工程。故c錯誤;管理范圍通常視為水工程設施的組成部分。故D錯誤;<水法》第十五條規定:流域范圍內的區域規劃應當服從流域規劃,專業規劃應當服從綜合規劃。故E正確。
【考點來源】2F331011水工程實施保護的規定、2F331012水工程建設許可要求
三、實務操作和案例分析題(共4題,每題20分)
(一)
背景資料
某小型排澇樞紐工程,由排澇泵站、自排涵閘和支溝口主河道堤防等建筑物組成。泵站和自排涵閘的設計排澇流量均為9.0m*/s,主河道堤防級別為3級。排澇樞紐平面布置示意圖見圖1。

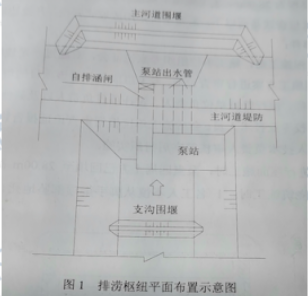

根據工程施工進度安排,本工程利用10月~次年4月一個非汛期完成施工,次年汛期投入使用。支溝口主河道堤防采用黏性土填筑,料場復勘時發現料場土料含水量偏大,不滿足堤防填筑要求。
問題
1.分別寫出自排涵閘、主河道圍堰和支溝圍堰的建筑物級別。
2.本工程采用的是哪種導流方式?確定圍堰頂高程需要考慮哪些要素?
3.列出本工程從圍堰填筑至工程完工時段內,施工關鍵線路上的主要施工項目。
4.寫出堤防填筑面作業的主要工序;提出本工程料場土料含水量偏大的主要處理措施。
【參考答案】
1自排涵閘建筑物的級別為3級,主河道圍堰的級別為5級,支溝圍堰的級別為5級。
2.(1)本工程采用一次攔斷河床圍堰導流。
(2)確定圍堰頂高程需要考慮:設計洪水的靜水位、波浪高度、堰頂安全加高值。
3.施工關鍵線路上的主要施工項目有:基坑降排水、基坑開挖、地基處理、泵站施工、主河道堤防填筑、自排涵閘施工、泵站出水管施工等。
4.(1)堤防填筑面作業的主要工序包括:鋪料、整平、壓實。
(2)一方面應改善料場的排水條件和采取防雨措施,另一方面需將含水量偏高的土料進行翻曬處理,或采取輪換掌子面的辦法,使土料含水量降低到規定范圍再開挖。
【考點來源】2F311012水利水電工程等級劃分及特征水位2F312012導流方式
2F332012勞動安全與工業衛生的有關要求
2F313031土方填筑技術
(二)
背景資料
某施工單位承擔江北取水口加壓泵站工程施工,該泵站設計流量5.0m/s,站內安裝4臺臥式雙吸離心泵和1臺最大起重量為16t的常規橋式起重機,泵站縱剖面如圖2所示,泵站墩墻、排架及屋面混凝土模板及腳手架均采用落地式鋼管支撐體系。施工場區地面高度為28.00m,施工期地下水位25.10m,施工單位采用管井法降水,保證基坑地下水位在建基面以下,泵站基坑采用放坡式開挖,開挖邊坡1:2,施工過程中發生如下事件:
事件1:工程施工前,施工單位組織專家論證會,對超過一定規模的危險性較大的單項工程專項施工方案進行審查論證,專家組成員包括該項目的項目法人技術負責人、總監理工程師、運行管理單位負責人、設計項目負責人以及其他施工單位技術人員2名和2名高校專業技術人員,會后施工單位根據審查論證報告修改完善專項施工方案,經項目法人技術負責人審查簽字后組織實施。
事件2:在進行屋面施工時,泵室四周土方已回填至28.00m高程。某天夜間在進行屋面混凝土澆筑施工時,1名工人不慎從腳手架頂部墜地死亡。發生高處墜落事故。
圖2泵站縱剖面圖(高程以m計,尺寸以mm計)
問題
1.根據<水利水電工程施工安全管理導則》(SL721-2015),背景資料中超過一定規模的危險性較大的單項工程包括哪些?
2.根據《水利水電工程施工安全管理導則》(SL721一2015),指出事件1中的不妥之處,簡要說明正確做法?
3.什么是高處作業?說明事件2中高處作業的級別和種類?
4.根據《水利部生產安全事故應急預案(試行)》,生產安全事故共分為哪幾級?事件2中的生產安全事故屬于哪一級?
【參考答案】
1超過一定規模的危險性較大的單項工程有:常規橋式起重、基坑降水、基坑開挖。
2.事件1中的不妥之處及正確做法:
不妥之處一:專家組成員包括該項目的項目法人技術負責人、總監理工程師、運行管理單位負責人、設計項目負責人以及其他施工單位技術人員2名和2名高校專業技術人員。
正確做法:專家組應由5名及以上符合相關專業要求的專家組成,各參建單位人員不得以專家身份參加審查論證會。
不妥之處二:會后施工單位根據審查論證報告修改完善專項施工方案,經項目法人技術負責人審查簽字后組織實施。
正確做法:“施工單位應根據審查論證報告修改完善專項施工方案,經施工單位技術負責人、總監理工程師、項目法人單位負責人審核簽字后,方可組織實施。”
3.凡在墜落高度基準面2m和2m以上有可能墜落的高處進行作業,均稱為高處作業。
事件2中屋面高程為40.20+0.50=40.70m,屋面距基準面40.70-28.00=12.70m。故該高處作業的級別屬于二級高處作業,種類是特殊高處作業中的夜間高處作業。
4.根據《水利部生產安全事故應急預案(試行)》,生產安全事故分為特別重大事故、重大事故、較大事故和一般事故4個等級。事件2中1名工人死亡,屬于一般事故。
【考點來源】2F320024專項施工方案2F313062建筑安裝工程施工安全技術
2F320084水利工程建設項目風險管理和安全事故應急管理
(三)
背景資料
某新建水閘工程,發包人依據<水利水電工程標準施工招標文件》(2009年版)編制施工招標文件,發包人與承包人簽訂的施工合同約定,合同工期8個月,簽約合同價為1280萬元。監理人向承包人發出的開工通知中載明的開工時間為第一年10月1日。閘室施工內容包括基坑開挖、閘底板墊層混凝土、閘墩混凝土、閘底板混凝土、閘門安裝及調試、門槽二期混凝土、底檻及導軌等埋件安裝、閘上公路橋等項工作,承包人編制經監理人批準的閘室施工進度計劃見圖3(每月按30天計,不考慮工作之間的搭接)。
施工中發生如下事件:
事件1:承包人收到發包人提供的測量基準點等相關資料后,開展了施工測量,并將施工控制網資料提交監理人審批。
事件2:經監理人確認的截至第一年12月底、第二年3月底累計完成合同工程價款分別為475萬元和1060萬元。
事件3:水閘工程合同工程完工驗收后,承包人向監理人提交了完工付款申請單,并提供相關證明材料。
問題

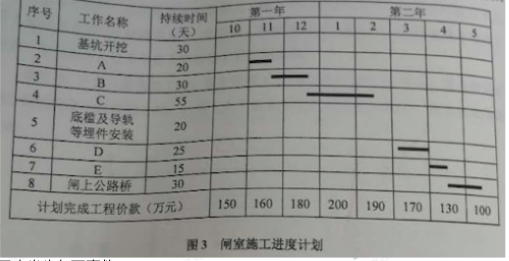

1.指出圖3中A、B、C、D、E分別代表的工作名稱;分別指出基坑開挖和底檻及導軌等埋件安裝兩項工作的計劃開始時間和完成時間。
2.事件1中,除測量基準點外,發包人還應提供哪些基準資料?承包人應在收到發包人提供的基準資料后多少天內向監理人提交施工控制網資料?
3.分別寫出事件2中,截至第一年12月底、第二年3月底的施工進度進展情況(用“實際比計劃超前或拖后××萬元”表述)。
4.事件3中,承包人向監理人提交的完工付款申請單的主要內容有哪些?
【參考答案】
1.(1)A:閘底板墊層混凝土;B:閘底板混凝土;C:閘墩混凝土;D:門槽二期混凝土;E:閘門安裝及調試;
(2)基坑開挖工作的計劃開始時間為第一年10月1日,計劃完成時間為第一年10月30日;底檻及導軌等埋件安裝的計劃開始時間為第二年2月16日,計劃完成時間為第二年3月5日。
2.除測量基準點外,發包人還應提供基準線和水準點及其相關資料。承包人應在收到上述資料后的28天內,將施測的施工控制網資料提交監理人審批。
3.截至第一年12月底,累計完成合同工程價款實際比計劃拖后15萬元;第二年3月底累計完成合同工程價款實際比計劃超前10萬元。
4.完工付款申請單的主要內容:完工結算合同總價、發包人已支付承包人的工程價款、應扣留的質量保證金、應支付的完工付款金額。
【考點來源】2F320052發包人與承包人的義務和責任
2F320055工程結算
(四)
背景資料
某水利工程施工招標文件依據<水利水電工程標準施工招標文件》(2009年版)和<水利工程工程量清單計價規范》(GB50501-2007)編制。合同約定:合同工期20個月,以已標價工程量清單中土方工程所含子目為單元,對柴油進行調差,調差子目完工后,若其施工期間工程所在造價信息(月刊)載明的柴油價格平均值超過中標價中柴油價格的5%時,超出5%以上部分予以調差。招標及合同管理過程中發生如下案件:
事件1:招標人A編制的招標報價表由主表和輔表組成,其中主表由投標總價、工程項目總價表,零星工作項目清單計價表等組成,編標人員建議零星工作項目清單計價表中的單價適當報高價。
事件2:在投標截止時間前投標人B提交了調價函(一正二副),將投標總價由3000萬元下調至2900萬元,其他不變。調價函按照招標文件要求簽字、蓋章、密封、裝訂、標識后,遞交至投標文件接收地點。
事件3:合同談判時,合同雙方圍繞項目經理是否應該履行下述職責進行商討;①組織提交開工報審表;②組織編制圍堰工程專項施工方案,并現場監督實施;③組織開展二級安全教育培訓;④組織填寫質量缺陷備案表;⑤簽發工程質量保修書;⑥組織編制竣工財務決算;⑦組織提交完工付款申請單。
事件4:中標價中,土方開挖工程柴油消耗定額為0.14Kg/m',柴油價格3元/Kg。土方開挖工程施工期4個月,合同工程量100000m2,實際開挖工程量110000m',按施工圖紙計算的工程量為108000m2。施工期間工程所在地造價信息(月刊)載明的4個月柴油價格分別為3.0元/Kg、3.2元/Kg、3.5元/Kg、3.1元/Kg。
問題
1.事件1中,除已列出的表格外,投標報價主表還應包括哪些表格?編標人員的建議是否合理?說明理由。
2.事件2中,投標人B提交的調價函有哪些不妥?說明理由。
3.事件3商討的職責中,哪些屬于項目經理職責范圍?
4.事件4中,土方開挖子目應當按哪個工程量進行計量?說明理由。分析計算該子目承包人應得的調差金額(單位:元,保留小數點后兩位)。
【參考答案】
1.(1)投標報價主表還應包括:分類分項工程量清單計價表;措施項目清單計價表;其他項目清單計價表。
(2)合理;理由:計日工單價可高報。
2.不妥之處一:在投標截止時間前投標人B提交了調價函(一正二副);
理由:投標文件份數要求是正本1份,副本4份。
不妥之處二:將投標總價由3000萬元下調至2900萬元,其他不變。
理由:投標人在進行工程項目工程量清單招標的投標報價時,不能進行投標總價優惠(或降價、讓利),投標人對投標報價的任何優惠(或降價、讓利)均應反映在相應清單項目的綜合單價中。
3.屬于項目經理職責范圍的是:①組織提交開工報審表;③組織開展二級安全教育培訓;⑦組織提交完工付款申請單。
4.(1)土方開挖子目應當按實際開挖工程量進行計量。
理由:巳標價工程量清單中的單價子目工程量為估算工程量。結算工程量是承包人實際完成的,并按合同約定的計量方法進行計量的工程量。
(2)施工期間工程所在地造價信息(月刊)載明的4個月柴油平均價格為3.2元/Kg;柴油調差價格:0.14X(3.2-3×1.05)=0.007元/m;該子目承包人應得的調差金額:110000×0.007=770元。
【考點來源】2F320032投標階段成本管理
2F320043施工投標的條件與程序
2F320055工程結算
大立教育各科老師考后講解2020年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
