2019年一級建造師項目管理考試真題及答案解析(名師版)

發布時間:2019-09-22 16:50:05來源:大立教育點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2019年一級建造師考試在9月21日、22日舉行,其中《項目管理》科目考試時間定在9月22日9:00~12:00,大立教育溫馨提醒各位考生注意出行時間,做好各方面準備提前到達考場,盡快進入考試狀態,胸有成竹的面對考試。

  2019年一級建造師考試在9月21日、22日舉行,其中《項目管理》科目考試時間定在9月22日9:00~12:00,大立教育溫馨提醒各位考生注意出行時間,做好各方面準備提前到達考場,盡快進入考試狀態,胸有成竹的面對考試。

  對于參加2019一建考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或學習安排,大立教育將在一建考試結束后第一時間整理真題答案的最新信息,供大家參考。歸納總結完2019年一級建造師項目管理真題答案后,大立教育名師將于9月23日20:00-21:00進行一建項目管理真題答案解析直播,>>直播入口 ,敬請廣大考友考后積極關注。

  現在要推薦給大家的是文字版2019一級建造師《項目管理》考試真題及答案,希望對考生估分有所幫助。

  一、單項選擇題(共70題,每題1分。每題的備選項中,只有1個最符合題意)

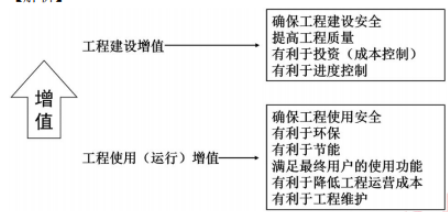

  1.下列建設工程管理的任務中,屬于為工程使用增值的是( )。

  A.有利于環保 B.提高工程質量

  C.有利于投資控制 D.有利于進度控制

  【參考答案】A

  2.根據《項目管理知識體系指南(PMBOK 指南)》,項目經理應具備的技能包括( )。

  A.決策能力、領導能力和組織協調能力

  B.項目管理技術、應變能力和生產管理技能

  C.管理能力、應變能力、社交與談判能力和項目管理經驗

  D.項目管理技術、領導力、商業管理技能和戰略管理技能

  【參考答案】D

  3.業主方項目管理的目標中,進度目標是指( )的時間目標。

  A.項目動用 B.竣工驗收

  C.聯動試車 D.保修期結束

  【參考答案】A

  4.關于組織論及組織工具的說法,正確的是( )。

  A.管理職能分工反映的是一種動態組織關系

  B.工作流程圖是反映工作間靜態邏輯關系的工具

  C.組織結構模式和組織分工都是一種相對的靜態組織關系

  D.組織結構模式反映一個組織系統中的工作任務分工和管理職能分工

  【參考答案】C

  5.下列工程項目策劃工作中,屬于決策階段經濟策劃的是( )。

  A.項目總投資規劃 B.項目總投資目標的分解

  C.項目建設成本分析 D.技術方案分析和論證

  【參考答案】C

  6.下列工程項目策劃工作中,屬于實施階段管理策劃的是( )。

  A.項目實施期管理總體方案 B.生產運營期設施管理總體方案

  C.生產運營期經營管理總體方案 D.項目風險管理與工程保險方案

  【參考答案】D

  7.“施工現場在對人、機、環境進行安全治理的同時,還需治理安全管理措施”,這體現了安全事故隱患的( )原則。

  A.冗余安全度治理 B.直接隱患與間接隱患并治

  C.單項隱患綜合治理 D.預防與減災并重治理

  【參考答案】B

  8.根據《建設工程質量管理條例》,監理工程師應當按照( )的要求,采取旁站、巡視和平行檢驗等形式,對建設工程實施監理。

  A.建設工程強制性標準條文 B.委托監理合同

  C.工程監理規范 D.工程技術標準

  【參考答案】C

  9.關于雙代號早時標網絡計劃的說法,正確的是( )。

  A.能在圖上直接顯示各項工作的最遲開始與完成時間

  B.工作間的邏輯關系可以設法表達,但不易表達清楚

  C.沒有虛箭線,繪圖比較簡單

  D.工作的自由時差可以通過比較與其緊后工作間隔時間(取最小值)

  【參考答案】D

  10.施工項目成本核算的程序中,將每個月應計入工程成本的產生費用,在各個成本對象之間進行分配和歸集,計算各工程成本后需進行的工作是( )。

  A.對所發生的費用進行審核,確定應計入成本的費用和期間費用

  B.將應計入工程成本的各項費用,區分計入本月或其他月份的工程成本

  C.將已完工程成本轉入工程結算成本

  D.對未完工程進行盤點,確定本期已完工程實際成本

  【參考答案】D

  11.關于風險量、風險等級、風險損失程度和損失發生概率之間關系的說法,正確的是( )。

  A.風險量越大,損失程度越大 B.損失發生的概率越大,風險量越小

  C.風險等級與風險損失程度成反比關系 D.損失程度和損失發生的概率越大,風險量越大

  【參考答案】D

  12.建設工程固體廢物的處理方法中,進行資源化處理的重要手段是( )。

  A.減量化處理 B.回收利用

  C.填埋處置 D.穩定固化

  【參考答案】B

  13.根據質量管理體系認證制度,當在認證證書有效期內出現體系認證標準變更,企業可采取的行動是( )。

  A.申請復評 B.重新換證

  C.認證暫停 D.認證撤銷

  【參考答案】B

  14.國內實行建筑企業資質管理制度,屬于控制影響質量因素的( )。

  A.人的因素 B.管理的因素

  C.方法的因素 D.環境的因素

  【參考答案】A

  15.某土石方工程采用混合計價。其中土方工程采用總價包干,包干價14萬元;石方工程采用綜合單價合同,單價為100元/m3。該工程有關的工程量資料如下表所示,則該工程的結算價款是( )萬元。

  A.39 B.34 C.37 D.42

  【參考答案】A

  16.關于單代號網絡計劃繪圖規則的說法,正確的是( )。

  A.不允許出現虛工作 B.箭線不能交叉

  C.不能出現雙向箭頭的連線 D.只能由一個起點節點,但可以有多個終點節點

  【參考答案】C

  17.關于項目進度計劃和進度計劃系統的說法,正確的是( )。

  A.進度計劃系統由多個進度計劃組成,是逐步形成的

  B.進度計劃是實施性的,進度計劃系統是控制性的

  C.業主方編制的進度計劃是控制性的,施工方編制的進度計劃是實施性的

  D.進度計劃是項目參與方編制的,進度計劃系統是業主方編制的

  【參考答案】A

  18.某工程初期很難描述工作范圍和性質,或工期緊迫,無法按常規編制招標文件招標,宜采用的合同形式是( )。

  A.成本加固定費用 B.成本加固定比例費用

  C.成本加獎金 D.最大成本加費用

  【參考答案】B

  19.在建設工程質量過程驗收中,分項工程質量驗收的組織者是( )。

  A.施工單位項目負責人 B.建設單位項目負責人

  C.總監理工程師 D.專業監理工程師

  【參考答案】D

  20.根據建設項目信息的內容屬性,質量控制信息應歸類為( )。

  A.組織類信息 B.技術類信息 C.管理類信息 D.經濟類信息

  【參考答案】B

  21.某工程簽約合同價為2400萬元,總工期為24個月,施工過程中業主增加工程200萬元,則根據比例分析法承包商可提出的合理工期索賠值為( )。

  A.1個月 B.2個月 C.3個月 D.4個月

  【參考答案】B

  22.某工作最短估計時間是5天,最長估計時間是10天,最可能估計時間是6天。根據三時估算法,該工作的持續時間是( )天。

  A.6.25 B.6.5 C.6.75 D.7

  【參考答案】B

  23.建設工程安全事故調查組應當提交事故調查報告的時間為( )。

  A.自事故發生之日起30日內 B.自調查組成立之日起30日內

  C.自調查組成立之日起60日內 D.自事故發生之日起60日內

  【參考答案】D

  24.根據《建設工程施工專業分包合同(示范文本)》,關于發包人、承包人、分包人之間關系的說法,正確的是( )。

  A.就分包范圍內的有關工作,承包人隨時可以向分包人發出指令

  B.發包人向分包人提供具備施工條件的施工場地

  C.分包人可直接致函發包人或工程師

  D.分包合同價款與總承包合同相應部分價款存在連帶關系

  【參考答案】A

  25.施工單位任命項目經理在( )完成。

  A.項目計劃階段 B.項目啟動階段

  C.項目實施階段 D.項目收尾階段

  【參考答案】B

  26.建設工程項目質量管理的PDCA循環中,質量處置(A)階段的主要任務是( )。

  A.明確質量目并標制定實現目標的行動方案

  B.將質量計劃落實到工程項目的施工作業技術活動中

  C.對質量問題進行原因分析,采取措施予以以糾正

  D.對計劃實施過程進行科學管理

  【參考答案】C

  27.下列合同實施偏差處理措施中,屬于合同措施的是( )。

  A.變更施工方案 B.調整工作計劃

  C.采取索賠手段 D.增加經濟投入

  【參考答案】C

  28.建設工程項目施工成本控制涉及的時間范圍是( )。

  A.從施工準備開始至項目交付使用為止 B.從工程投標開始至項目竣工結算完成為止

  C.從施工準備開始至項目竣工結算完成為止 D.從工程投標開始至項目保證金返還為止

  【參考答案】D

  29.某工程持續時間2天,有兩項緊前工作和三項緊后工作,緊前工作的最早開始時間分別是第3天、第6天(計算坐標系),對應的持續時間分別是5天、1天;緊后工作的最早開始時間分別是第15天、第17天、第19天,對應的總時差分別是3天、2天、0天。該工作的總時差是( )天。

  A.9 B.10 C.8 D.13

  【參考答案】C

  30.下列職業健康安全管理體系的基本要素中,屬于核心要素的是( )。

  A.記錄控制 B.目標和方案

  C.文件控制 D.應急準備和響應

  【參考答案】B

  31.根據項目總進度目標論證的工作步驟,進度計劃系統結構分析的緊后工作是( )。

  A.項目結構分析 B.編制各層進度計劃

  C項目的工作編碼 D.編制總進度計劃

  【參考答案】C

  32.某施工單位為訂立某工程項目建造合同共發生差旅費、投標費50萬元。該項目工程完工時共發生人工費600萬元,差旅費5萬元,管理人員工資98萬元,材料采購及保管費15萬元,根據《企業會計準則第15號-建造合同》,間接費用是( )萬元。

  A.50 B.103 C.55 D.70

  【參考答案】B

  33.用于保證承包人能夠按合同規定進行施工,合理使用發包人已支付的全部預付金額的工程擔保是( )。

  A.支付擔保 B.預付款擔保

  C.投標擔保 D.履約擔保

  【參考答案】B

  34.下列質量控制工作中,屬于施工作業環境因素控制的工作是( )。

  A.建立統一的現場施工組織系統 B.嚴格落實施工組織設計,保證現場施工條件

  C.制定應對極端天氣的專項應急預案 D.根據工程巖土地質資料采取基坑加固方案

  【參考答案】B

  35.某工程發生質量事故導致12人重傷,按照事故損失的程度分級,該質量事故屬于( )。

  A.特別重大事故 B.較大事故

  C.重大事故 D.一般事故

  【參考答案】B

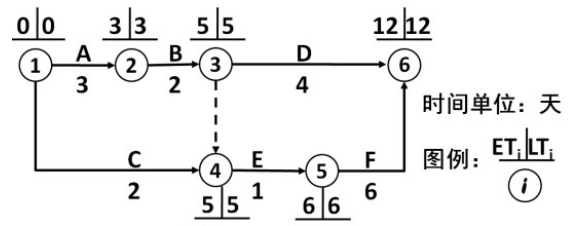

  36.某工程網絡計劃圖如下,工作D的最遲開始時間是第( )天。

  A.3 B.5 C.6 D.8

  【參考答案】D

  37.下列直方圖中,表明生產過程處于正常、穩定狀態的是( )。

  【參考答案】A

  38.裝配式建筑的混凝土預制構件出廠時,其混凝土強度不宜低于混凝土設計強度等級值的( )。

  A.60% B.75%

  C.65% D.70%

  【參考答案】B

  39.關于FIDIC施工合同條件中采用DAB(爭端裁決委員會)方式解決爭議的說法,正確的是( )。

  A.特聘爭端裁決委員會的任期與合同期限一致

  B.業主應按支付條件支付DAB報酬的70%

  C.DAB成員一般是工程技術和管理方面的專家

  D.DAB提出的裁決具有強制性

  【參考答案】C

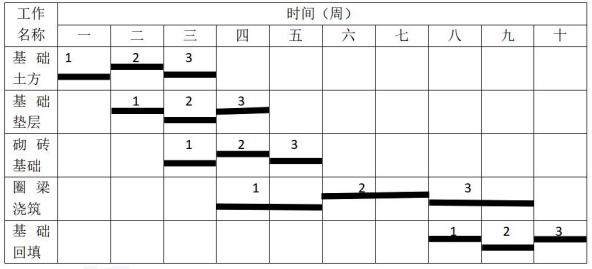

  40.關于如下橫道圖進度計劃的說法,正確的是( )。

  A.如果不要求工作連續,工期可壓縮1周 B.圈梁澆筑和基礎回填間的流水步距是2周

  C.所有工作都沒有機動時間 D.圈梁澆筑工作的流水節拍是2周

  【參考答案】D

  41.某工程項目進行月(季)度成本分析時,發現屬于預算定額規定的“政策性”虧損,則應采取的措施是( )。

  A.從控制支出著手,把超支額壓縮到最低限度

  B.增加變更收入,彌補政策虧損

  C.將虧損成本轉入下一月(季)度

  D.停止施工生產,并報告業主方

  【參考答案】A

  42.應用曲線法進行施工成本偏差分析時,已完工作實際成本曲線與已完工作預算成本曲線的豎向距離表示( )。

  A.成本累計偏差 B.進度累計偏差

  C.進度局部偏差 D.成本局部偏差

  【參考答案】A

  43.項目管理實施規劃的編制工作包括:①分析項目具體特點和環境條件;②熟悉相關的法規和文件;③了解相關方的要求;④履行報批手續;⑤實施編制活動。正確的工作程序是( )。

  A.③-①-②-⑤-④ B.①-②-③-④-⑤

  C.①-③-②-⑤-④ D.③-②-①-④-⑤

  【參考答案】A

  44.建筑施工企業因暫時生產經營困難無法按勞動合同約定日期支付工資的,應當向勞動者說明情況,并與工會或職工代表協商一致后,可以延期支付工資,但最長不得超過( )日。

  A.45 B.60

  C.30 D.90

  【參考答案】C

  45.某混凝土結構出現寬度為 0.5mm的裂縫且裂縫深度較深,應采用的處理方法是( )。

  A.灌漿修補法 B.表面密封法

  C.嵌縫封閉法 D.粘鋼加固法

  【參考答案】A

  46.關于某起重信號工病休7個月后重返工作崗位的說法,正確的是( )。

  A.應重新進行安全技術理論學習,經確認合格后上崗作業

  B.應在從業所在地考核發證機關申請備案后上崗作業

  C.應重新進行實際操作考試,經確認合格后上崗作業

  D.應重新進行安全技術理論學習、實際操作考試,經確認合格后上崗作業

  【參考答案】C

  47.項目信息門戶建立和運行的理論基礎是( )。

  A.績效優化理論 B.項目集成理論

  C.遠程合作理論 D.網絡互聯理論

  【參考答案】C

  48.建設工程質量監督機構對地基基礎的混凝土強度進行監督檢測,在質量監督的性質上屬于( )。

  A.建設行為監督 B.工程質量行為監督

  C.工程實體質量監督 D.業務管理監督

  【參考答案】C

  49.關于建設工程合同訂立程序的說法,正確的是( )。

  A.招標人通過媒體發布招標公告,稱為承諾

  B.招標人向符合條件的投標人發出招標文件,稱為要約邀請

  C.投標人向招標人提交投標文件,稱為承諾

  D.招標人向中標人發出中標通知書,稱為要約邀請

  【參考答案】B

  50.項目目標動態控制工作包括:①確定目標控制的計劃值;②分解項目目標;③收集項目目標的實際值;④定期比較計劃值和實際值;⑤糾正偏差。正確的工作流程是( )。

  A.①-③-②-⑤-④ B.②-①-③-④-⑤

  C.③-②-①-④-⑤ D.①-②-③-④-⑤

  【參考答案】B

  51.某建設工程項目在施工中發生下列人工費:完成業主要求的合同外工作花費3萬元;由于業主原因導致工效降低,使人工費增加3萬元;施工機械故障造成人員窩工損失1萬元,則施工單位可向業主索賠的合理人工費為( )。

  A.3 B.4

  C.6 D.7

  【參考答案】C

  52.按照國際通用的預警信號顏色表示,安全狀況為“受到事故的嚴重威脅”時,預警信號顏色及等級為( )。

  A.黃色,Ⅱ級預警 B.橙色,Ⅱ級預警

  C.橙色,Ⅲ級預警 D.黃色,Ⅲ級預警

  【參考答案】B

  53.下列施工現場噪聲控制的措施中,屬于聲源控制的是( )。

  A.利用消聲器阻止傳播 B.利用吸聲材料吸收聲能

  C.采用低噪聲設備和加工工藝 D.應用隔聲屏障阻礙噪聲傳播

  【參考答案】C

  54.某分項工程月計劃完成工程量為3200m2,計劃單價為15元/m2,月底承包商實際完成工程量為2800m2,實際單價為20元/m2,則該工程當月的計劃工作預算費用(BCWS)為( )元。

  A.42000 B.48000

  C.56000 D.64000

  【參考答案】B

  55.某工程承包人于 2019年5月15日提交了竣工驗收申請報告,6月10日工程竣工驗收合格,6月15日發包人簽發了工程接收證書,根據《建設工程施工合同(示范文本)》通用條款,該工程的缺陷責任期、保修期起算日分別為( )。

  A.6月10日、6月15日 B.5月15日、6月10日

  C.5月15日、6月 15日 D.6月15日、6月10日

  【參考答案】B

  56.裝配式混凝土建筑預制構件進場時需檢查( )。

  A.生產記錄 B.質量驗收記錄

  C.套筒灌漿記錄 D.機械連接報告

  【參考答案】B

  57.建設工程項目施工成本按構成要素可分解為( )。

  A.直接費、間接費、利潤、稅金等

  B.單位工程施工成本、分部工程施工成本、分項工程施工成本等

  C.人工費、材料費、施工機具使用費、措施項目費等

  D.人工費、材料費、施工機具使用費、企業管理費等

  【參考答案】D

  58.建設工程施工招投標程序中,評標階段初步評審環節對商務標的審查內容為( )。

  A.標書的計價方式 B.標書的優惠條件

  C.報價的構成和取費標準 D.報價計算的正確性

  【參考答案】D

  59.關于安全生產教育培訓的說法,正確的是( )

  A.企業新員工按規定經過三級安全教育和實際操作訓練后即可上崗

  B.項目級安全教育由企業安全生產管理部門負責人組織實施,安全員協助

  C.班組級安全教育由項目負責人組織實施,安全員協助

  D.企業安全教育培訓包括對管理人員、特種作業人員和企業員工的安全教育

  【參考答案】D

  60.下列質量風險應對策略中,屬于風險轉移策略的是( )。

  A.施工單位合理安排工期,避開可能發生的自然災害對質量的影響

  B.施工單位在施工中有針對性地制定質量事故應急預案

  C.建設單位在工程發包時,要求承包單位提供履約擔保

  D.建設單位在工程預算價格中預留一定比例的不可預見費

  【參考答案】C

  61.關于按規定向有關部門報告建設工程安全事故情況的說法,正確的是( )。

  A.事故發生后,事故現場有關人員應當于1小時內向本單位安全負責人報告

  B.專業工程施工中出現安全事故的,可以只向行業主管部門報告

  C.事故現場人員可直接向事故發生地縣級以上人民政府安全生產監督管理部門報告

  D.安全生產監督管理部門每級上報的時間不得超過4小時

  【參考答案】C

  62.根據《建設工程安全生產管理條例》,對達到一定規模的危險性較大的分部(分項)工程編制專項施工方案,經施工位技術負責人和( )簽字后實施。

  A.項目經理 B.項目技術負責人

  C.業主方項目負責人 D.總監理工程師

  【參考答案】D

  63.關于專業工程分包人責任和義務的說法,正確的是( )。

  A.分包人必須服從發包人直接發出的指令

  B.必須完成規定的設計內容,并承擔由此發生的費用

  C.分包人應履行總包合同中與分包工程有關的承包人的義務,另有約定除外

  D.在合同約定的時間內,向監理人提交施工組織設計,并在批準后執行

  【參考答案】C

  64.根據《建設工程施工合同(示范文本)》,除另有約定外,國內工程中通常由發包人投保的險種是( )

  A.工傷保險 B.人身意外傷害險

  C.執業責任險 D.建筑工程一切險

  【參考答案】D

  65.某工程施工成本計劃采用時間一成本累計曲線(S曲線)表示,因進度計劃中存在有時差的工作,S形曲線必然被包絡在由全部工作都按( )的曲線所組成的“香蕉圖”內。

  A.最早開始和最遲開始 B.最早完成和最遲完成

  C.最遲開始和最遲完成 D.最早完成和最遲完成

  【參考答案】A

  66.根據《建設工程項目管理》項目管理機構負責人的職責包括( )。

  A.參與組建項目管理機構 B.對各類資源進行質量監控和動態管理

  C.主持編制項目管理目標責任書 D.確定項目管理實施目標

  【參考答案】B

  67.在項目成本分析的依據中,既可對已經發生的經濟活動進行核算,又可對尚未發生的經濟活動進行核算的方式是( )。

  A.會計核算 B.成本核算

  C.業務核算 D.統計核算

  【參考答案】C

  68.某裝飾工程共有墻紙糊、墻面軟包兩項相互獨立的施工過程,每項施工過程包括備料、運輸、現場施工三項工作,墻紙裱糊各項工作的持續時間分別 2、1、6 天,墻面軟包各項工作的時間分別是 3、2、4 天:由于運輸工具的每天只能運輸一項施工過程的材料,該裝飾工程的最短施工工期是( )。

  A.9 B.10

  C.11 D.12

  【參考答案】A

  69.建設工程項目施工成本管理是指在保證工期和質量要求的情況下,采取相應( )。

  A.全面分析實際成本的變動狀態 B.嚴格控制計劃成本的變動范圍

  C.將實際成本控制在計劃范圍內 D.把計劃成本控制在目標范圍內

  【參考答案】C

  70.某基坑支護工程采用土釘墻支護方式,在施工過程質量檢測試驗時的主要驗參數是( )。

  A.抗拔力 B.墻身完整性

  C.墻體強度 D.鎖定力

  【參考答案】A

  二、多項選擇題(共30題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

  71.下列工程進度計劃系統的構成內容中,屬于由不同功能進度計劃組成的有( )。

  A.業主方的控制性進度計劃、項目管理機構的操作性進度計劃

  B.施工總進度計劃、主體工程施工進度計劃、鋼結構工程施工計劃

  C.設計進度計劃、物資采購進度計劃,施工進度計劃

  D.企業的年度進度計劃、項目部的月度進度計劃

  E.企業投標的指導性進度計劃、項目部的實施性進度計劃

  【參考答案】AE

  72.在項目的實施階段,項目總進度包括( )。

  A.設計工作進度 B.可行性研究工作進度

  C.招標工作進度 D.物資采購工作進度

  E.用戶管理工作進度

  【參考答案】ACD

  73.履約擔保的形式包括( )。

  A.保兌支票 B.銀行保函

  C.信用證明 D.擔保書

  E.保證金

  【參考答案】BDE

  74.關于施工總承包管理模式的說法,正確的有( )。

  A.施工總承包管理模式下,分包合同價對業主是透明的

  B.施工總承包管理的招標可以不依賴完整的施工圖

  C.施工總承包管理單位負責對分包單位的質量、進度進行控制

  D.施工總承包管理單位應自行完成主體結構工程的施工

  E.一般情況下,由施工總承包管理單位與分包單位簽訂分包合同

  【參考答案】ABC

  75.下列工程質量事故發生的原因中,屬于技術原因的有( )。

  A.材料質量檢驗不嚴 B.盲目搶工

  C.施工工藝錯誤 D.結構設計錯誤

  E.臺風天氣

  【參考答案】CD

  76.關于單價合同的說法,正確的有( )。

  A.投標報價單中總價和單價計算結果不一致時,以單價為準調整總價

  B.對于投標書中出現明顯的數字計算錯誤,業主有權利先作修改再評

  C.采用單價合同時,業主和承包人都不擔心存在工程量方面的風險

  D.采用變動單價合同時,承包人的風險相對較小

  E.采用固定單價合同時,業主招標準備時間較長

  【參考答案】ABCD

  77.根據《中華人民共和國招標投標法》,下列項目宜采用公開招標方式確定承包人的有( )。

  A.大型基礎設施項目 B.部分使用國有資金投資的項目

  C.使用國際組織援助 D.技術復雜且潛在投標人較少的項目

  E.關系公眾安全的公用事業項目

  【參考答案】(A)BCE

  按照《中華人民共和國招標技標法》,以下項目宜采用招標的方式確定承包人:

  (1)大型基礎設施、公用事業等關系社會公共利益、公眾安全的項目。

  (2)全部或者部分使用國有資金投資或者國家融資的項目。

  (3)使用國際組織或者外國政府貸款、援助資金的項目。

  78.施工項目專項成本分析包括( )。

  A.月度成本分析 B.年度成本分析

  C.成本盈虧異常分析 D.工期成本分析

  E.資金成本分析

  【參考答案】CDE

  79.關于工作任務分工和關于職能分工的說法,正確的有( )。

  A.管理職能是由管理工程的多個工作環節組成

  B.在一個項目實施的全過程中,應視具體情況對工作任務分工進行調整

  C.管理職能分工表既可用于項目管理 ,也可用于企業管理

  D.項目各參與方應編制統一工作任務分工表和管理職能分工表

  E.編制任務分工表前應對項目實施各階段的具體管理工作(任務)進行詳細分解

  【參考答案】ABC(E)

  80.根據《建筑施工組織設計規范》,施工管理計劃包括( )。

  A.進度管理計劃 B.質量管理計劃

  C.安全管理計劃 D.運營管理計劃

  E.環境管理計劃

  【參考答案】ABCE

  81.某分項工程采用贏得值法分析得到:已完工作預算費用(BCWP)>計劃工作預算費用(BCWS)>已完工作實際費用(ACWP)則該工程( )。

  A.費用節余 B.進度提前

  C.費用超支 D.進度延誤

  E.費用績效指數大于1

  【參考答案】ABE

  82.根據對裝配式混凝土結構預制構件質量控制點的要求,需要設置的質量控制點包括( )。

  A.預制構件出廠強度 B.預制構件混凝土養護

  C.預制構件吊裝位置 D.預制構件運輸

  E.預制構件預留孔洞

  【參考答案】AC

  83.施工工質量管理的PDCA循環中,檢查 C(check)包括( )。

  A.監理單位的平行檢查 B.作業者的自檢

  C.作業者的互檢 D.政府部門的監督檢查

  E.專職管理者的專檢

  【參考答案】BCE

  84.生產安全事故綜合應急預案的主要內容包括( )。

  A.事故危害程度分析 B.信息發布

  C.應急響應 D.培訓與演練

  E.施工單位的危險性分析

  【參考答案】BCDE

  85.一個完整的施工企業安全生產管理預警體系由( )構成。

  A.事故預警系統 B.外部環境預警系統

  C.預警信息管理系統 D.預警評價分析系統

  E.內部管理不良預警系統

  【參考答案】ABCE

  86.下列工作任務中,屬于工程施工階段監理人員工作任務的有( )。

  A.核驗施工測量放線 B.驗收隱蔽工程

  C.參與編寫施工招標文件 D.檢查施工單位試驗室

  E.審查施工進度計劃

  【參考答案】ABE

  87.項目風險管理過程中,項目風險評估包括( )。

  A.分析各種風險的損失量 B.確定風險因素

  C.編制項目風險識別報告 D.分析各種分析因素發生的概率

  E.確定各種風險的風險量和風險等級

  【參考答案】ADE

  88.合同實施偏差處理的調整措施包括( )。

  A.法律措施 B.組織措施

  C.技術措施 D.經濟措施

  E.監管措施

  【參考答案】BCD

  89.下列建設工程項目施工費用中,屬于直接費用的有( )。

  A.人工費 B.材料費

  C.管理人員工資 D.機械費

  E.差旅交通費

  【參考答案】ABD

  90.關于成本核算方法的說法,正確的有( )。

  A.表格核算法的基礎是施工項目內部各環節的成本核算

  B.會計核算法科學嚴密,覆蓋面較大

  C.項目財務部門一般采用表格法進行成本核算

  D.會計核算法適用于工程項目內各崗位成本的責任核算

  E.表格核算法精度不高,覆蓋面較小

  【參考答案】ABE

  91.下列項目進度控制的措施中,屬于經濟措施的有( )。

  A.編制工程網絡計劃 B.編制資源需求計劃

  C.分析影響進度的資源風險 D.采取激勵措施

  E.分析資金供應條件

  【參考答案】BDE

  92.在建設工程項目施工索賠中,可索賠的合理人工費包括( )。

  A.完成合同之外的額外工作所花費的人工費用

  B.超過法定工作時間加班勞動的人工費用

  C.法定人工費增長的費用

  D.不可抗力造成的工期延長導致的工資增加費用

  E.非承包商責任造成的工期延期導致的人員窩工費用

  【參考答案】ACDE

  93.對某模板工程表面平整度、截面尺寸、憑證水平度、垂直度、標高等項目進行抽樣檢查,按照排列圖法對抽樣數據進行統計分析,發現其質量問題累計頻率分別為30%、60%、75%、89%和100%,則A類質量問題包括( )。

  A.表面平整度 B.垂直度

  C.截面尺寸 D.標高

  E.平面水平度

  【參考答案】ACE

  94.關于按工程實施階段編制施工成本計劃的說法,正確的有( )。

  A.可在網絡圖的基礎上進一步擴充得到 B.可以利用成本計劃直方圖的方式表示

  C.可以利用時間-成本累積曲線表示 D.可根據資金籌措情況在“香蕉圖”內調整S形曲線

  E.按最早時間安排工作可節約資金貸款利息

  【參考答案】ABCD

  95.關于雙代號網絡計劃中線路的說法,正確的有( )。

  A.長度最短的線路成為非關鍵線路

  B.一個網絡圖中可能有一條或多條關鍵線路

  C.線路中各項工作持續時間之和就是該線路的長度

  D.線路中各節點應從小到大連續編號

  E.沒有虛工作的線路稱為關鍵線路

  【參考答案】BC

  96.住宅工程質量分戶驗收的內容有( )。

  A.地面工程質量 B.門窗工程質量

  C.供暖工程質量 D.防水工程質量

  E.電梯工程質量

  【參考答案】ABCD

  97.關于橫道圖進度計劃的說法,正確的有( )。

  A.便于進行資源化和調整 B.能直接顯示工作的開始和完成時間

  C.計劃調整工作量大 D.可將工作簡要說明直接放在橫道上

  E.有嚴謹的時間參數計算,可使用電腦自動編制

  【參考答案】BCD

  98.關于網絡計劃中工作自由時差(FFi或ij)說法,正確的有( )。

  A.自由時差是在不影響工期的前提下,工作所具有的機動時間

  B.FFi=min{LAGij}(LAGij是本工作和緊后工作之間的間隔時間)

  C.FFij=min{ESjk-EFjk}(ESjk是所有緊后工作的最早開始時間)

  D.FFij=min{ETj}-ETi -Dij(ETj是指所有緊后工作開始節點的最早時間)

  E.時標網絡計劃中,自由時差是該工作與緊后工作間最短波形線的長度

  【參考答案】BCD

  99.根據《建設工程施工合同示范文本》,除專用合同條款另有約定外,發包人的責任和義務主要有( )。

  A.最遲于開工日期14天前向承包人發出開工通知

  B.應按照約定向承包人免費提供圖紙

  C.提供場外交通設施的技術參數和具體條件

  D.提供“三通一平”施工條件

  E.提供正常施工所需的出入施工現場的交通條件

  【參考答案】BCDE

  100.下列建設工程施工現場的防治措施中,屬于空氣污染防治措施的有( )。

  A.清理高大建筑物的施工垃圾時使用封閉式容器

  B.施工現場道路指定專人定期灑水清掃

  C.機動車安裝減少尾氣排放的裝置

  D.拆除舊建筑時,適當灑水

  E.化學用品妥善保管,庫內存放避免污染

  【參考答案】ABCD

       2019一級建造師真題解析直播,真題解析早知道。看直播,能互動,好估分!>>進入直播間

  為了幫助2020報考一級建造師的學員們能夠快速提分,把握考試命脈。大立教育特推出2020一級建造師全新課程體系,基礎班、精品班、豪華班、Y題分析班以及集訓班等多種班型的課程層層遞進,使考生完成從建立入門基礎到夯實專業基礎再到考前沖刺的華麗轉變! 現階段課程報名有折扣優惠,想要報名取證的考生盡快報名,盡快備考。立即購課>>

班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
主站蜘蛛池模板: 皮带机_移动皮带机_大倾角皮带机_皮带机厂家 - 新乡市国盛机械设备有限公司 | 退火炉,燃气退火炉,燃气热处理炉生产厂家-丹阳市丰泰工业炉有限公司 | 新密高铝耐火砖,轻质保温砖价格,浇注料厂家直销-郑州荣盛窑炉耐火材料有限公司 | 沉降天平_沉降粒度仪_液体比重仪-上海方瑞仪器有限公司 | 房车价格_依维柯/大通/东风御风/福特全顺/江铃图片_云梯搬家车厂家-程力专用汽车股份有限公司 | 河南中整光饰机械有限公司-抛光机,去毛刺抛光机,精密镜面抛光机,全自动抛光机械设备 | 金属雕花板_厂家直销_价格低-山东慧诚建筑材料有限公司 | 不锈钢拉手厂家|浴室门拉手厂家|江门市蓬江区金志翔五金制品有限公司 | 信阳网站建设专家-信阳时代网联-【信阳网站建设百度推广优质服务提供商】信阳网站建设|信阳网络公司|信阳网络营销推广 | 申江储气罐厂家,储气罐批发价格,储气罐规格-上海申江压力容器有限公司(厂) | CTP磁天平|小电容测量仪|阴阳极极化_双液系沸点测定仪|dsj电渗实验装置-南京桑力电子设备厂 | 首页 - 军军小站|张军博客 | 神超官网_焊接圆锯片_高速钢锯片_硬质合金锯片_浙江神超锯业制造有限公司 | 两头忙,井下装载机,伸缩臂装载机,30装载机/铲车,50装载机/铲车厂家_价格-莱州巨浪机械有限公司 | 康明斯发电机,上柴柴油发电机,玉柴柴油发电机组_海南重康电力官网 | 高温链条油|高温润滑脂|轴承润滑脂|机器人保养用油|干膜润滑剂-东莞卓越化学 | 上海办公室装修_上海店铺装修公司_厂房装潢设计_办公室装修 | 会议会展活动拍摄_年会庆典演出跟拍_摄影摄像直播-艾木传媒 | 下水道疏通_管道疏通_马桶疏通_附近疏通电话- 立刻通 | 塑料检查井_双扣聚氯乙烯增强管_双壁波纹管-河南中盈塑料制品有限公司 | 烟台游艇培训,威海游艇培训-烟台市邮轮游艇行业协会 | 水成膜泡沫灭火剂_氟蛋白泡沫液_河南新乡骏华消防科技厂家 | 塑胶跑道_学校塑胶跑道_塑胶球场_运动场材料厂家_中国塑胶跑道十大生产厂家_混合型塑胶跑道_透气型塑胶跑道-广东绿晨体育设施有限公司 | 智慧旅游_智慧景区_微景通-智慧旅游景区解决方案提供商 | 上海新光明泵业制造有限公司-电动隔膜泵,气动隔膜泵,卧式|立式离心泵厂家 | 青岛侦探调查_青岛侦探事务所_青岛调查事务所_青岛婚外情取证-青岛狄仁杰国际侦探公司 | 德国GMN轴承,GMN角接触球轴承,GMN单向轴承,GMN油封,GMN非接触式密封 | 东莞工作服_东莞工作服定制_工衣订做_东莞厂服 | 振动筛,震动筛,圆形振动筛,振动筛价格,振动筛厂家-新乡巨宝机电 蒸汽热收缩机_蒸汽发生器_塑封机_包膜机_封切收缩机_热收缩包装机_真空机_全自动打包机_捆扎机_封箱机-东莞市中堡智能科技有限公司 | CE认证_产品欧盟ROHS-REACH检测机构-商通检测 | 2-羟基泽兰内酯-乙酰蒲公英萜醇-甘草查尔酮A-上海纯优生物科技有限公司 | 对辊破碎机-液压双辊式,强力双齿辊,四辊破碎机价格_巩义市金联机械设备生产厂家 | [官网]叛逆孩子管教_戒网瘾学校_全封闭问题青少年素质教育_新起点青少年特训学校 | 迪威娱乐|迪威娱乐客服|18183620002| 防堵吹扫装置-防堵风压测量装置-电动操作显示器-兴洲仪器 | 比亚迪叉车-比亚迪电动叉车堆垛车托盘车仓储叉车价格多少钱报价 磁力去毛刺机_去毛刺磁力抛光机_磁力光饰机_磁力滚抛机_精密金属零件去毛刺机厂家-冠古科技 | 耐压仪-高压耐压仪|徐吉电气| 南京试剂|化学试剂|分析试剂|实验试剂|cas号查询-专业60年试剂销售企业 | 专业的新乡振动筛厂家-振动筛品质保障-环保振动筛价格—新乡市德科筛分机械有限公司 | 蒜肠网-动漫,二次元,COSPLAY,漫展以及收藏型模型,手办,玩具的新媒体.(原变形金刚变迷TF圈) | 山西3A认证|太原AAA信用认证|投标AAA信用证书-山西AAA企业信用评级网 |
