大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

一級建造師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2023年一級建造師《工程經濟》考試真題及答案解析(校驗完整版)

發布時間:2023-09-09 13:36:28來源:大立教育點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
  2023年一級建造師考試結束后,為方便考生及時了解自己的考試情況,做好下一步的工作或?qū)W習安排,大立教育在一級建造師《工程經濟》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分?jǐn)?shù),請考生持續關注大立教育一級建造師頻道。

  2023年一級建造師考試結束后,為方便考生及時了解自己的考試情況,做好下一步的工作或?qū)W習安排,大立教育在一級建造師《工程經濟》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分?jǐn)?shù),請考生持續關注大立教育一級建造師頻道。


  一、單項選擇題(共60題,每題1分。每題的備選項中,只有1個最符合題意)。


  1.下列企業支出中屬于資本性支出的是( )。

  A.長期投資支出 B.大額原材料采購支出

  C.公益性捐贈支出 D.分配股利支出


  【參考答案】A

  【大立解析】本題考查的是支出的分類。資本性支出:是指通過它所取得的效益及于幾個會計年度(或幾個營業周期)的支出,如企業購置和建造固定資產、無形資產及其他資產的支出、長期投資支出等,對于這類支出在會計核算中應予以資本化形成相應的資產。B選項屬于收益性支出;C選項屬于營業外支出;D選項屬于利潤分配支出。


  2.下列成本費用要素中,屬于經營成本的是( )。

  A.修理費 B.折舊費

  C.攤銷費 D.利息支出


  【參考答案】A

  【大立解析】本題考查的是經營成本。經營成本=總成本費用一折舊費一攤銷費一利息支出

  或 經營成本=外購原材料、燃料及動力費+工資及福利費+修理費+其他費用。


  3.某公司年初存入銀行100萬元,年名義利率4%,按季復利計息,第5年末該筆存款本利和約為( )萬元。

  A.117.258 B.121.665

  C.122.019 D.126.973


  【參考答案】C

  【大立解析】本題考查的是等值的計算。(1)按計息周期利率計算:F=P×(1+i)n=100×(1+4%/4)20=122.019萬元(2)按年實際利率計算:ieff=(1+4%/4)4-1=4.06%,F(xiàn)=P×(1+i)n=100×(1+4.06%)5=122.019萬元


  4.根據《建設工程工程量清單計價規范》,代表專業工程的項目編碼是( )。

  A.1、2位 B.5、6位

  C.3、4位 D.7、8、9位


  【參考答案】C

  【大立解析】本題考查的是分部分項工程項目清單的編制。根據《計價規范》規定,分部分項工程量清單項目編碼分五級設置,用12位阿拉伯?dāng)?shù)字表示。其中1、2位為相關工程國家計量規范代碼,3、4位為專業工程順序碼,5、6位為分部工程順序碼,7、8、9位為分項工程項目名稱順序碼,這九位應按各專業計量規范的規定設置;10~12位為清單項目編碼,應根據擬建工程的工程量清單項目名稱設置,同一招標工程編碼不得有重碼,這三位清單項目編碼由招標人針對招標工程項目具體編制,并應自001起順序編制。


  5.建筑企業對外提供機械作業取得的收入屬于( )。

  A.營業外收入 B.建造合同收入

  C.提供勞務收入 D.銷售商品收入


  【參考答案】C

  【大立解析】本題考查的是收入的分類。提供勞務收入是指企業通過提供勞務作業而取得的收入。建筑業企業提供勞務一般均為非主營業務,主要包括機械作業、運輸服務、設計業務、產品安裝、餐飲住宿等。


  6.某公司希望所投資項目在第5年末回收1000萬元資金,若年復利率為6%,則公司現在需要投入約( )萬元。

  A.747.258 B.769.231

  C.792.094 D.806.452


  【參考答案】A

  【大立解析】本題考查的是終值現值的計算。按照復利計算:F=P(1+6%)5,則P=1000/(1+6%)5=747.258萬元


  7.施工單位已經繳費的工程一切險以及第三方責任險,監理單位應按( )計量。

  A.均攤法 B.圖紙法

  C.分解計量法 D.憑據法


  【參考答案】D

  【大立解析】本題考查的是工程計量的方法。憑據法:所謂憑據法,就是按照承包人提供的憑據進行計量支付。如建筑工程險保險費、第三方責任險保險費、履約保證金等項目,一般按憑據法進行計量支付。


  8.國際工程投標報價中,現場管理費應列入( )。

  A.分包報價 B.開辦費

  C.待攤費用 D.暫定金額


  【參考答案】C

  【大立解析】本題考查的是國際工程投標報價的組成。國際工程投標報價的組成應根據投標項目的內容和招標文件的要求進行劃分。其中,現場管理費、臨時工程設施費、保險費、稅金等是在工程量清單中沒有單獨列項的費用項目,需將其作為待攤費用分?jǐn)偟焦こ塘壳鍐蔚母鱾€報價分項中去。


  9.某設備購入時價格為10萬元,已提折舊金額為4萬元,現市場價為4萬元,沉沒成本為( )萬元。

  A.2 B.0

  C.4 D.6


  【參考答案】A

  【大立解析】本題考查的是沉沒成本的計算。沉沒成本=(設備原值一歷年折舊費)一當前市場價值=(10-4)-4=2萬元


  10.下列人工定額制定方法中屬于技術測定法的是( )。

  A.統計分析法 B.比較類推法

  C.經驗估計法 D.寫實記錄法


  【參考答案】D

  【大立解析】本題考查的是人工定額的制定方法。技術測定法是根據生產技術和施工組織條件,對施工過程中各工序采用測時法、寫實記錄法、工作日寫實法,測出各工序的工時消耗等資料,再對所獲得的資料進行科學的分析,制定出人工定額的方法。


  11.在下列財務分析指標中,屬于企業發展能力指標的是( )。

  A.凈資產收益率 B.總資產周轉率

  C.速動比率 D.資本積累率


  【參考答案】D

  【大立解析】本題考查的是企業發展能力指標。企業發展能力的指標主要有營業增長率和資本積累率等。


  12.下列企業資產中,屬于流動資產的是( )。

  A.交易性金融資產 B.在建工程

  C.投資性房地產 D.債權投資


  【參考答案】A

  【大立解析】本題考查的是資產的分類。流動資產:可以在一年內或超過一年的一個營業周期內變現、耗用的資產。包括貨幣資金、交易性金融資產、衍生金融資產、應收票據、應收賬款、應收款項融資、預付款項、其他應收款、存貨、合同資產、持有待售資產、一年內到期的非流動資產、其他流動資產。B、C、D選項屬于非流動資產。


  13.某企業按照1/30,n/45 的條件購入100萬元材料,同期銀行貸款的年利率為4.35%,若企業在第40天付款,則企業放棄現金折扣的成本是( )。

  A.4.35% B.8.085%

  C.24.24% D.36.36%


  【參考答案】C

  【大立解析】本題考查的是放棄現金折扣成本的計算。

  放棄現金折扣成本=1%/(1-1%)×[360/(45-30)]=24.24%


  14.估價師根據以往實際經驗獲得有關資料,直接估算出分項工程中人工、材料的消耗量,從而估算出分項工程的直接費單價,這種方法稱為( )。

  A.經驗估算法 B.匡算估價法

  C.定額估價法 D.作業估價法


  【參考答案】B

  【大立解析】本題考查的是單價分析和標價匯總的方法。匡算估價法是指估價師根據以往的實際經驗或有關資料,直接估算出分項工程中人工、材料、機具的消耗量,從而估算出分項工程的人、料、機單價。采用這種方法,估價師的實際經驗直接決定了估價的準確程度。因此,往往適用于工程量不大,所占費用比例較小的那部分分項工程。


  15.某施工企業簽訂了總造價為2000萬元的固定總價合同,工期為3年。經測算第1年末完工進度為30%,第2年累計完成完工進度為65%。則按完工百分比法確認該企業第2年的收入為( )萬元。

  A.800 B.700

  C.1300 D.2000


  【參考答案】B

  【大立解析】本題考查的是建造(施工)合同收入的核算。第2年應確認的合同收入=2000×(65%-30%)=700萬


  16.某投資項目建筑安裝工程費5080萬元,設備及工器具購置4010萬元,工程建設其他費3030萬元,基本預備費600萬元,價差預備費750萬元,建設期利息488萬元,以上數據為含稅價,該項目的靜態投資含稅為( )萬元。

  A.12120 B.12720

  C.13470 D.13928


  【參考答案】B

  【大立解析】本題考查的是總投資費用項目的組成。靜態投資部分由建筑安裝工程費、設備及工器具購置費、工程建設其他費和基本預備費構成。靜態投資=5080+4010+3030+600=12720萬元。


  17.進口機電設備,離岸價1500萬,國外運費75萬,國外運輸保險費3.16萬,銀行財務費6萬,外貿手續費22.9萬,關稅稅率8%,增值稅率13%,國內運雜費率3%,設置購置費(含增值稅)( )萬元。

  A.1955.729 B.2002.231

  C.1999.886 D.2020.094


  【參考答案】C

  【大立解析】本題考查的是設備購置費的組成和計算。進口設備抵岸價(設備原價)=貨價(離岸價)+國外運費+國外運輸保險費+銀行財務費+外貿手續費 +進口關稅 + 增值稅 +消費稅

  =1500+75+3.16+6+22.9+(1500+75+3.16)×8%+(1500+75+3.16)×(1+8%)×13%=1954.886萬元

  設備購置費=進口設備抵岸價+國內運雜費

  =1954.886+1500×3%=1999.886萬元


  18.編制工程量清單時,應列入其他項目清單的是( )。

  A.特殊地區施工增加費 B.社會保險費

  C.材料暫估價 D.工程定位復測費


  【參考答案】C

  【大立解析】本題考查的其他項目清單的編制。其他項目清單:是指分部分項工程量清單、措施項目清單所包含的內容以外,因招標人的特殊要求而發生的與擬建工程有關的其他費用項目和相應數量的清單。工程建設標準的高低、工程的復雜程度、工程的工期長短、工程的組成內容、發包人對工程管理的要求等都直接影響其他項目清單的具體內容。因此,其他項目清單應根據擬建工程的具體情況,參照《建設工程工程量清單計價規范》(GB 50500-2013)提供的下列4項內容列項:

  (1)暫列金額;

  (2)暫估價:包括材料暫估單價、工程設備暫估價、專業工程暫估價;

  (3)計日工;

  (4)總承包服務。


  19.某擬建工程與已完工程地上部分的建設條件和設計完全相同,但地下部分不同。審查擬建工程施工圖預算的地上部分,最適宜采用的方法是( )。

  A.標準預算審查法 B.篩選審查法

  C.分組預算審查法 D.對比審查法


  【參考答案】D

  【大立解析】本題考查的是施工圖預算審查的方法。對比審查法是當工程條件相同時,用己完工程的預算或未完但已經過審查修正的工程預算對比審查擬建工程的同類工程預算的一種方法。如:擬建工程與已完或在建工程預算采用同一施工圖,但基礎部分和現場施工條件不同,則相同部分可采用對比審查法。


  20.某施工機械預算價格140萬元,折舊年限12年(按年限平均法折舊),殘值率5%,年平均工作260臺班。該機械臺班折舊費為( )元。

  A.426.28 B.448.72

  C.5115.38 D.5384.62


  【參考答案】A

  【大立解析】本題考查的是機械臺班折舊費的計算。140×10000×(1-5%)/(12×260)=426.28元/臺班


  21.某施工企業生產所需的甲材料年度采購總量為3000噸,材料單價為6000元/噸,一次訂貨的固定成本和變動成本分別為3000元和1500元,每噸材料的年平均儲存成本為100元,則甲材料的經濟采購周轉次數為( )次。

  A.8 B.10

  C.7 D.6

  【參考答案】B

  【大立解析】本題考查的是經濟采購周轉次數。


;采購周轉次數=3000/300=10次



  22.根據《建設工程施工合同(示范文本》,承包人向監理人正式遞交索賠報告應在發出索賠意向通知書后( )天內。

  A.28 B.14

  C.21 D.56


  【參考答案】A

  【大立解析】本題考查的是施工索賠。承包人應在發出索賠意向通知書后28天內,向監理人正式遞交索賠報告。


  23.企業為生產產品發生的可歸屬產品成本的費用,應當在( )時,將已銷售產品的成本計入當期損益。

  A.產品生產完成 B.確認產品銷售收入

  C.產成品入庫 D.收到產品銷售貨款


  【參考答案】B

  【大立解析】本題考查的是工程成本核算的任務和基本要求。企業為生產產品、提供勞務等發生的可歸用于產品成本、勞務成本等的費用,應當在確認產品銷售收入、勞務收入等時,將已銷售產品、已提供勞務的成本等計入當期損益。


  24.某施工企業在2022年取得營業利潤5000萬元,固定資產盤虧600萬元,處置無形資產凈收益500萬元,繳納罰款支出20萬元,債務重組損失800萬元,該企業2022年度利潤總額為( )萬元。

  A.3080 B.4100

  C.5000 D.4080


  【參考答案】D

  【大立解析】本題考查的是利潤總額的計算。利潤總額=營業利潤+營業外收入-營業外支出=5000+500-600-20-800=4080萬元


  25.根據《建設工程造價鑒定規范》,關于計量爭議鑒定的說法,正確的是( )。

  A.當事人一方僅提出異議未提供證據的,以原計量結果進行鑒定

  B.當事人一方既提出異議又提出證據的,以提出異議方的計量結果進行鑒定

  C.當事人就總價合同計量發生爭議的,合同對工程計量沒有約定的,應對全部工程量進行鑒定

  D.當事人就總價合同計量發生爭議的,合同對工程計量有約定的,僅就變更部分進行鑒定


  【參考答案】A

  【大立解析】本題考查的是建設工程造價鑒定。選項B有誤,當事人一方既提出異議又提出具體證據的,應復核或進行現場勘驗,按復核后的計量結果進行鑒定。選項C、D有誤。當事人就總價合同計量發生爭議的,總價合同對工程計量有約定的,按約定進行鑒定;沒有約定的,僅就工程變更部分進行鑒定。


  26.論證新技術方案是否對產品質量有足夠的保證程度,屬于技術方案的( )。

  A.先進性 B.可靠性

  C.經濟性 D.安全性


  【參考答案】B

  【大立解析】本題考查的是“三新”應用方案的選擇原則。備選方案的技術能夠?qū)崿F(xiàn)方案設定的目標,對產品的質量性能和方案的生產能力有足夠的保證程度,能防范和積極避免因方案技術可靠性不足而產生的資源浪費。


  27.下列施工機械工時消耗中,屬于必需消耗的工作時間的是( )。

  A.施工本身造成的停工時間 B.多余工作時間

  C.不可避免的無負荷下工作時間 D.低負荷下工作時間


  【參考答案】C

  【大立解析】機械工作時間分為必需消耗的時間和損失時間兩大類。必需消耗的工作時間里,包括有效工作、不可避免的無負荷工作和不可避免的中斷三項時間消耗。


  28.某混凝土結構工程,工程量清單中估計工程量為8000m3,合同規定綜合單價為11.3元/m3,并且當實際工程量超過估計工程量15%時,應調整單價,單價調為10元/m3。工程結束時承包商實際完成混凝土結構工程量為10000m3,則該項工程結算款為( )萬元。

  A.10.000 B.11.040

  C.11.300 D.11.196


  【參考答案】D

  【大立解析】[8000×1.15×11.3+(10000-8000×1.15)×10]/10000=11.196萬元


  29.關于資金時間價值的說法,正確的是( )。

  A.資金周轉速度的加快,對提升資金的時間價值有利

  B.資金的時間價值與資金的使用時間長短無關

  C.資金的時間價值與資金的數量無關

  D.資金總額一定,前期投入越多,資金的正效益越大


  【參考答案】A

  【大立解析】影響資金時間價值的因素很多,其中主要有以下幾點:

  1.資金的使用時間。在單位時間的資金增值率一定的條件下,資金使用時間越長,則資金的時間價值越大;使用時間越短,則資金的時間價值越小。

  2資金數量的多少。在其他條件不變的情況下資金數量越多,資金的時間價值就越多;反之,資金的時間價值則越少。

  3資金投入和回收的特點。在總資金一定的情況下,前期投入的資金越多,資金的負效益越大;反之,后期投入的資金越多,資金的負效益越小。而在資金回收額一定的情況下,離現在越近的時間回收的資金越多,資金的時間價值就越多;反之,離現在越遠的時間回收的資金越多資金的時間價值就越少。

  4資金周轉的速度。資金周轉越快,在一定的時間內等量資金的周轉次數越多,資金的時間價值越多;反之,資金的時間價值越少。


  30.已知招標工程量清單中挖上方的工程量為3000m3,其投標人在考慮工作面和放坡后,預計挖土方量為3600m3,經測算,完成該挖土方的人工費40000元,材料費2000元,施工機具使用費140000元,管理費取人、料、機械費之和的10%,利潤取人、料、機費用及管理費之和的6%。不考慮其他因素,根據《建設工程量清單計價規范》,該分項工程報價的綜合單價應為( )元/m3。

  A.53.89 B.70.74

  C.58.95 D.66.73


  【參考答案】B

  【大立解析】(40000+2000+140000)×(1+10%)×(1+6%)/3000=70.74元/m3


  31.下列施工企業產生的現金流量中,應計入現金流量表中經營活動產生的現金流量的是( )。

  A.提供勞務收到的現金 B.從銀行借款收到的現金

  C.處置閑置的固定資產收到的現金 D.償付貸款利息支付的現金


  【參考答案】A

  【大立解析】本題考查的現金流量表的內容。

  經營活動的現金流量主要包括:

  (1)銷售商品、提供勞務收到的現金;

  (2)收到的稅費返還;

  (3)收到其他與經營活動有關的現金(包括企業實際收到的政府補助,無論是與資產相關,還是與收益相關,均列在該項目下);

  (4)購買商品、接受勞務支付的現金;

  (5)支付給職工以及為職工支付的現金;

  (6)支付的各項稅費;

  (7)支付其他與經營活動有關的現金。


  32.某投資方案的現金流量如下表,該方案的靜態投資回收期為( )年。

年份

0

1

2

3

4

5

6

7

現金流入

-

-

-

130

260

450

480

550

現金流出

-

560

270

80

150

220

230

250


  注:表中數據均不考慮稅收影響

  A.6.36 B.6.56

  C.6.63 D.6.79


  【參考答案】C

  【大立解析】本題考查的是靜態投資回收期的計算。


年份

0

1

2

3

4

5

6

7

現金流入

-

-

-

130

260

450

480

550

現金流出

-

560

270

80

150

220

230

250

凈現金流量

-

-560

-270

50

110

230

250

300

累計凈現金流量

-

-560

-830

-780

-670

-440

-190

110


  靜態投資回收期=6+190/300=6.63年


  33.企業現有設備出現了第一種無形磨損時對設備及其管理產生的影響是( )。

  A.需要更換磨損的零部件 B.需要提前更換現有設備

  C.導致現有設備原始價值貶值 D.導致現有設備折舊增加


  【參考答案】C

  【大立解析】本題考查的是設備磨損的類型。設備的技術結構和性能并沒有變化,但由于技術進步,設備制造工藝不斷改進,社會勞動生產率水平的提高,同類設備的再生產價值降低,因而設備的市場價格也降低了,致使原設備相對貶值。這種磨損稱為第一種無形磨損。這種無形磨損的后果只是現有設備原始價值部分貶值,設備本身的技術特性和功能即使用價值并未發生變化,故不會影響現有設備的使用。因此,不產生提前更換現有設備的問題。

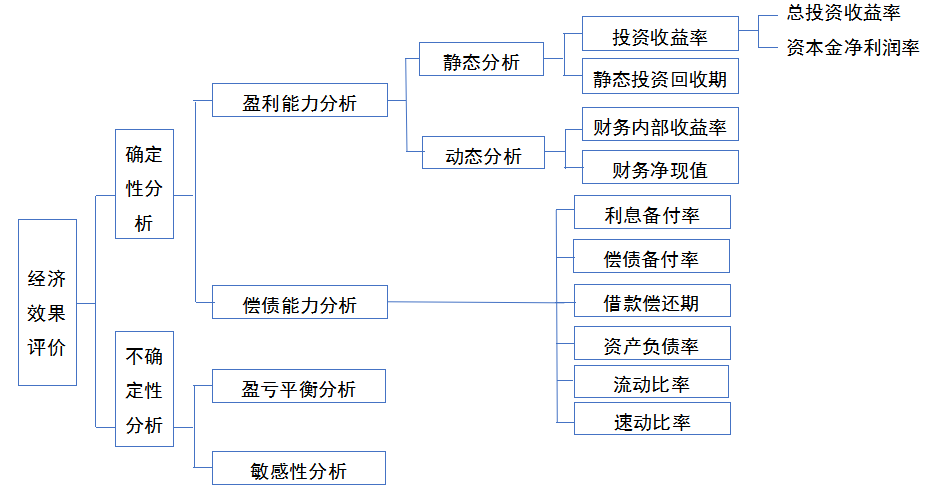

  34.關于經濟效果評價中獨立型方案和互斥型方案的說法,正確的是( )。

  A.獨立型和互斥型是經濟效果評價中最常見的兩類方案

  B.獨立型在經濟上是否接受,不取決于方案自身的經濟性

  C.互斥型意味著各方案間彼此不能互相替代

  D.互斥型的經濟比選,無需考察各方案自身的經濟效果


  【參考答案】A

  【大立解析】本題考查的是經濟效果評價的內容。選項B錯誤,獨立型方案在經濟上是否可接受,取決于技術方案自身的經濟性,即技術方案的經濟指標是否達到或超過了預定的評價標準或水平;選項C錯誤,互斥型方案又稱排他型方案,在若干備選技術方案中,各個技術方案彼此可以相互代替,因此技術方案具有排他性,選擇其中任何一個技術方案,則其他技術方案必然被排斥;選項D錯誤,互斥方案經濟評價包含兩部分內容: 一是考察各個技術方案自身的經濟效果,即進行“絕對經濟效果檢驗”:二是考察哪個技術方案相對經濟效果最優,即“相對經濟效果檢驗”。


  35.招標人的招標控制價編制錯誤,投標人在進行投訴時,應該在招標控制價公布后( )向招投標監督機構和工程造價管理機構投訴。

  A.5天內 B.10天內

  C.15天內 D.20天內


  【參考答案】A

  【大立解析】本題考查的是投訴與處理。投標人經復核認為招標人公布的最高投標限價未按照《建設工程工程量清單計價規范》GB50500-2013的規定進行編制的,應在最高投標限價公布后5天內向招投標監督機構和工程造價管理機構投訴。


  36.關于企業最優資本結構的說法,正確的是( )。

  A.最優資本結構是使企業價值最大化,同時資金成本低的資本結構

  B.最優資本結構是使股東每股收益最大的資本結構

  C.最優資本結構是使債務資金最大的資本結構,因?yàn)閭鶆?wù)資金越多抵稅作用越明顯

  D.最優資本結構是使債務資金最小的資本結構,債務資金越少,企業面臨的財務風險越小


  【參考答案】A

  【大立解析】本題考查的是資本結構分析與優化。企業最優的資本結構應當是使企業的價值最大化,同時,資金成本也是最低的資本結構,而不一定是每股收益最大的資本結構。


  37.同一個企業在不同會計時期對于相同的交易或事項,應當采取統一會計政策;不得隨意變更,表述屬于( )的會計信息質量。

  A.可比性 B.相關性

  C.重要性 D.可靠性


  【參考答案】A

  【大立解析】本題考查的是會計信息的質量要求。企業提供的會計信息應當具有可比性。同一企業不同時期發生的相同或者相似的 交易或者事項,應當采用一致的會計政策,不得隨意變更。確需變更的,應當在會計報表附注中說明。不同企業發生的相同或者相似的交易或者事項,應當采用規定的會計政策, 確保會計信息口徑一致、相互可比。會計核算可比性原則也稱統一性原則。


  38.根據《施工合同示范文本》關于進度款審核和支付的說法,正確的是( )。

  A.發包人簽發進度款支付證書表明發包人已接受承包人完成的相應工作

  B.發包人逾期支付工程進度款的,應按照中國人民銀行發布的同期存款利率支付違約金

  C.發包人和監理人對承包人進度付款申請單有異議的,有權要求承包人修正和提供補充資料

  D.監理人應在收到承包人進度付款申請單及相關資料后14天內完成審查并報送發包人


  【參考答案】C

  【大立解析】本題考查的是進度款審核與支付。A選項錯誤,發包人簽發進度款支付證書或臨時進度款支付證書,不表明發包人已同意、批準或接受了承包人完成的相應部分的工作;B選項錯誤,除專用合同條款另有約定外,發包人應在進度款支付證書或臨時進度款支付證書簽發后14天內完成支付,發包人逾期支付進度款的,應按照中國人民銀行發布的同期同類貸款基準利率支付違約金;D選項錯誤,除專用合同條款另有約定外,監理人應在收到承包人進度付款申請單以及相關資料后7天內完成審查并報送發包人。


  39.根據《中華人民共和國企業所得稅法》,下列企業取得的收入中,屬于不征稅收入的是( )。

  A.債務重組收入

  B.已做壞賬損失處理后又收回的應收賬款

  C.依法代政府收取的具有專項用途的財政資金

  D.違約金收入


  【參考答案】C

  【大立解析】本題考查的是不征稅收入。收入總額中,下列收入為不征稅收入:

  (1)財政撥款。各級人民政府對納入預算管理的事業單位、社會團體等組織撥付的財政資金,但國務院和國務院財政、稅務主管部門另有規定的除外。

  (2)依法收取并納入財政管理的行政事業性收費、政府性基金。行政事業性收費,是 指依照法律法規等有關規定,按照國務院規定程序批準,在實施社會公共管理,以及在向公民、法人或者其他組織提供特定公共服務過程中,向特定對象收取并納入財政管理的費用。政府性基金,是指企業依照法律、行政法規等有關規定,代政府收取的具有專項用途 的財政資金。

  (3)國務院規定的其他不征稅收入。企業取得的,由國務院財政、稅務主管部門規定專項用途并經國務院批準的財政性資金。


  40.塔式起重機自停放地點運至施工現場的運輸、拆卸、安裝的費用屬于建筑安裝工程費中的( )。

  A.措施項目費 B.施工機具使用費

  C.分部分項工程費 D.其他項目費


  【參考答案】A

  【大立解析】本題考查的是措施項目費。措施項目費中的大型機械設備進出場及安拆費:是指機械整體或分體自停放場地運至施工現場或 由一個施工地點運至另一個施工地點,所發生的機械進出場運輸與轉移費用,以及機械在施工現場進行安裝、拆卸所需的人工費、材料費、機械費、試運轉費和安裝所需的輔助設施的費用。


  41.工程量清單計價模式下,投標人按照招標工程量清單中列出的金額填寫且不得變動的是( )。

  A.暫列金額和專業工程暫估價 B.暫列金額和總承包服務費

  C.計日工和總承包服務費 D.計日工和專業工程暫估價


  【參考答案】A

  【大立解析】本題考查的是投標報價的編制與審核。暫列金額應按照招標工程量清單中列出的金額填寫,不得變動。暫估價不得變動和更改。暫估價中的材料、工程設備必須按照暫估單價計入綜合單價;專業工程暫估價必須按照招標工程量清單中列出的金額填寫。


  42.下列財務計劃現金流量表的構成要素中,屬于籌資活動現金流入的是( )。

  A.增值稅進項稅額 B.股利分配

  C.技術方案資本金投入 D.償還債務本金


  【參考答案】C

  【大立解析】本題考查的是財務計劃現金流量表。

3

籌資活動凈現金流量(3.1—3.2)








3.1

現金流入








3.1.1

技術方案資本金投入








3.1.2

建設投資借款








3.1.3

流動資金借款








3.1.4

債券








3.1.5

短期借款








3.1.6

其他流入








3.2

現金流出








3.2.1

各種利息支出








3.2.2

償還債務本金








3.2.3

應付利潤(股利分配)








3.2.4

其他流出








  也可用排除法,A、B、D都是屬于現金流出,故選C。


  43.關于總價合同工程竣工結算編制的說法,正確的是( )。

  A.應按照施工圖、設計變更及工程洽商計算備分部分項工程量,依據合同約定單價確定竣工結算價

  B.應根據合同約定方法計算清單工程量及設計變更增加工程量的工程成本并計算酬金及稅費

  C.應以竣工圖為依據核定分部分項工程量并計算分部分項工程價款及相關稅費

  D.應在合同價基礎上對設計變更、工程洽商及工程索賠等合同約定可以調整的內容進行調整


  【參考答案】D

  【大立解析】本題考查的是竣工結算的依據和編制。采用總價合同的,應在合同價基礎上對設計變更、工程洽商以及工程索賠等合同約定可以調整的內容進行調整。


  44.進行價值工程分析時,計算功能評價值最常用的方法是( )。

  A.功能重要性系數評價法 B.功能現實成本法

  C.功能現實滿意度評價法 D.價值系數法


  【參考答案】A

  【大立解析】本題考查的是價值工程的分析階段。對象的功能評價值F (目標成本),是指可靠地實現用戶要求功能的最低成本,可以根據圖紙和定額,也可根據國內外先進水平或根據市場競爭的價格等來確定。它可以理解為是企業有把握,或者說應該達到的實現用戶要求功能的最低成本。從企業目標的角度來看,功能評價值可以看成是企業預期的、理想的成本目標值,常用功能重要性系數評價法計算。


  45.在進行投標報價時,對于措施項目中的已完工程及設備保護費。適宜采用的計算方法是( )。

  A.工程量乘以綜合單價 B.分包價格加上管理費

  C.分包價格加上風險費 D.計算基數乘以費率


  【參考答案】D

  【大立解析】本題考查的是工程量清單計價的方法。已完工程及設備保護費適宜采用參數法計價,即采用計算基數×相應費率的方式。


  46.某項目根據《建設工程工程量清單計價》編制的最高投標限價,相關數據為:建筑分部分項工程費為5000萬元,安裝分部分項工程費為2400萬元,裝飾裝修分部分項工程費為3000萬元,其中定額人工費占部分項工程費的25%,措施項目費以分部分項工程費為計費基礎,費率為11%,其他項目費合計900萬元,規費以人工費為計算基礎費率為12%,以上項目均不含增值稅,增值稅稅率為9%,則該項目的最高投標限價合計為( )萬元。

  A.12756.00 B.13692.00

  C.13904.04 D.14138.04


  【參考答案】C

  【大立解析】本題考查的是工程量清單編制最高投標限價的方法。

  分部分項工程費=5000+2400+3000=10400萬元;

  措施項目費=10400×11%=1144萬元,

  其他措施費=900萬元;

  規費=(5000+2400+3000)×25%×12%=312萬元,

  增值稅=(10400+1144+900+312)×9%=1148.04萬元,

  最高投標限價=分部分項工程費+措施項目費+其他項目費+規費+稅金=10400+1144+900+312+1148.04=13904.04萬元。


  47.利用概算定額法編制單位建筑工程概算的工作有:①確定分部分項工程概算定額基價;②列出分部分項工程并計算工程量:③計算企業管理費、利潤、規費和稅金;④計算單位工程概算造價;⑤計算單位工程的人、料、機費用。編制步驟正確的是( )。

  A.②①③⑤④ B.①②③⑤④

  C.①②⑤③④ D.②①⑤③④


  【參考答案】D

  【大立解析】本題考查的是概算定額法編制設計概算的具體步驟。利用概算定額法編制設計概算的具體步驟如下:

  (1)按照概算定額分部分項順序,列出各分項工程的名稱。

  (2)確定各分部分項工程項目的概算定額單價(基價)。

  (3)計算單位工程的人、料、機費用。將已算出的各分部分項工程項目的工程量分別乘以概算定額單價、單位人工、材料消耗指標,即可得出各分項工程的人、料、機費用和人工、材料消耗量。再匯總各分項工程的人、料、機費用及人工、材料消耗量,即可得到該單位工程的人、料、機費用和工料總消耗量。如果規定有地區的人工、材料價差調整指標,計算人、料、機費用時,按規定的調整系數或其他調整方法進行調整計算。

  (4)根據人、料、機費用,結合其他各項取費標準,分別計算企業管理費、利潤、規費和稅金。

  (5)計算單位工程概算造價,單位工程概算造價=人、料、機費用+企業管理費+利潤+規費+稅金


  48.企業為了對應收票據和應收賬款回收情況進行監督,可采取的措施( )。

  A.制定現金折扣政策 B.編制賬齡分析表

  C.調整信用期價 D.增加收賬人員催收賬款


  【參考答案】B

  【大立解析】本題考查的是應收賬款的財務管理。應收賬款回收情況的監督:企業已發生的應收賬款時間有長有短,有的尚未超過收款期,有的則超過了收款期。一般來講,拖欠時間越長,款項收回的可能性越小,形成壞賬的可能性越大。對此,企業應實施嚴密的監督,隨時掌握回收情況。實施對應收票據及應收賬款回收情況的監督,可以通過編制賬齡分析表進行。


  49.根據《企業會計準則》,關于財務報表列報要求的說法,正確的是( )。

  A.應以持續經營作為會計確認、計量和編制會計報表的基礎

  B.所有財務報表均應按照權責發生制編制

  C.計入當期利潤的利得和損失項目的金額應以抵消后的凈額列報

  D.重要項目單獨列報,僅以項目金額大小為標準判斷其重要性


  【參考答案】A

  【大立解析】本題考查的是財務報表列報的基本要求。選項B錯誤,除現金流量表按照收付實現制編制外,企業應當按照權責發生制編制其他財務報表。選項C錯誤,財務報表項目應當以總額列報,資產問負債、收入和費用、直接計入當期利潤的利得和損失項目的金額不能相互抵消,即不得以凈額。選項D錯誤,重要項目單獨列報。重要性是指財務報表某項目的省略或錯報會影響使用者據此作出經濟決策。重要性應當根據企業所處環境,從項目的性質和金額大小兩方面予以判斷。


  50.施工過程中,需要進行現場簽證的事項是( )。

  A.工程變更導致的施工措施費增減 B.完成施工合同以內的零星工程

  C.承包人原因?qū)е略O(shè)備窩工損失 D.承包人原因引起的工程量增減


  【參考答案】A

  【大立解析】本題考查的是現場簽證。

  現場簽證的范圍一般包括:

  (1)適用于施工合同范圍以外零星工程的確認;

  (2)在工程施工過程中發生變更后需要現場確認的工程量;

  (3)非承包人原因?qū)е碌娜斯ぁ⒃O(shè)備窩工及有關損失;

  (4)符合施工合同規定的非承包人原因引起的工程量或費用增減;

  (5)確認修改施工方案引起的工程量或費用增減;

  (6)工程變更導致的工程施工措施費增減等。


  51.關于最高投標限價編制的說法,正確的是( )。

  A.暫估價應采用基準日期的市場平均價格

  B.計算總承包服務費時,不考慮招標人是否自行供應材料和設備

  C.編制措施項目費時,針對無法計算工程量的措施項目,可以以“項”為單位的方式計價,但不包括規費和稅金

  D.綜合單價應包括由招標人承擔的風險費用


  【參考答案】C

  【大立解析】本題考查的是最高投標限價的編制內容。可以計算工程量的措施項目,應按分部分項工程量清單的方式采用綜合單價計價,其余的措施項目可以以“項”為單位的方式計價,應包括除規費、稅金外的全部費用。


  52.關于采用實物量法與定額單價法編制施工圖預算的說法,正確的是( )。

  A.實物量法與定額單價法在計算人、料、機費用及匯總方法方面完全相同

  B.實物量法編制的預算相對于定額單價法工作量更小、編制過程更快捷

  C.實物量法編制的預算相對于定額單價法更能準確反映實際價格

  D.實物量法與定額單價法均適用于市場經濟條件波動較大的情況


  【參考答案】C

  【大立解析】本題考查的是實物量法。實物量法編制施工圖預算所用人工、材料和機械臺班的單價都是當時當?shù)氐膶?shí)際價格,編制出的預算可較準確地反映實際水平,誤差較小,適用于市場經濟條件波動較大的情況。


  53.某投資項目有四個互斥的方案,設計生產能力和盈虧平衡點產量如下表。僅從方案抗風險能力的角度考慮,投資者應選擇的方案是( )。

方案

設計生產能力(萬噸/年)

1000

900

800

700

盈虧平衡點產量(萬噸/年)

600

650

500

500


  A.甲 B.乙

  C.丙 D.丁


  【參考答案】A

  【大立解析】本題考查的是盈虧平衡分析的方法。四個互斥的方案的生產能力利用率分別為,甲=600/1000=60%;乙=650/900=72.2%;丙=500/800=62.5%;丁=500/700=71.4%;生產能力利用率越小,抗風險能力越強;所以A選項符合題意。


  54.某項目運營期第6年的相關數據為:利息備付率5,息稅前利潤5000萬元,應償還借款本金3000萬元,折舊費3000萬元,攤銷費100萬元,利潤總額4000萬元(無需彌補前年度虧損),所得稅稅率為25%,第6年的償債備付率是( )。

  A.1.78 B.2.70

  C.2.03 D.1.7


  【參考答案】A

  【大立解析】本題考查的是償債能力分析。利息備付率5,息稅前利潤5000萬元,所以應付利息是5000/5=1000萬元。償債備付率= (企業息稅前利潤+折舊+攤銷費-企業所得稅) /應還本付息金額=( 5000+3000+100-4000×25%)/(3000+1000) =1. 775,保留小數點后兩位,選項A正確。


  55.關于投資項目敏感性分析中臨界點的說法,正確的是( )。

  A.隨著設置的投資項目基準收益率提高,臨界點也會變高

  B.利用臨界點判別敏感因素的方法是一種相對測定法

  C.通過敏感性分析圖可以直接得到臨界點的準確值

  D.臨界點是不確定因素變化,項目由可行轉為不可行的臨界數值


  【參考答案】D

  【大立解析】本題考查的是敏感性分析。選項A有誤,對于同一個技術方案,隨著設定基準收益率的提高,臨界點就會變低;選項B有誤,利用臨界點判別敏感因素方法是一種絕對測定;選項C有誤,臨界點前用專用軟件的財務函數計算,也可由敏感性分析圖直接求得近似值。


  56.有同一行業的四家企業擬從銀行申請一筆短期貸款,每家企業均向銀行提供了能反映自身償債能力的財務數據,如下表。僅根據上述信息,銀行應優先考慮給予貸款的企業是( )。


企業

流動比率

2.3

2.1

2.3

1.9

速動比率

1.2

1.4

1.5

1.3

資產負債率

60%

65%

70%

50%


  A.甲 B.乙

  C.丙 D.丁


  【參考答案】C

  【大立解析】本題考查的是償債能力比率。常用的短期償債能力比率包括流動比率、速動比率。丙企業流動比率和速動比率均高于其他企業,故丙企業償債能力相對較強,應選擇丙企業給予貸款。


  57.某工程采用單價合同計價方式,其中某個分項工程的全費用綜合單價為500元/m3,合同約定:發包人第1個月起,從承包人工程進度款中按3%扣留質量保證金,監理人每月簽發付款憑證的最低金額為25萬元,在第一個月承包人僅進行了該分項工程施工實際完成并經監理人計量的該分項工程量為450m3。第1個月監理人實際簽發的付款金額為( )萬元。

  A.0 B.21.825

  C.22.500 D.25.000


  【參考答案】A

  【大立解析】本題考查的是進度款的支付。第一個月的進度款額為500×450×(1-3%)=21.825萬元<25萬元,因此本月監理簽發的付款金額為0元。


  58.某技術方案現金流量如下表,基準收益率為8% ,則該技術方案的財務凈現值約為( )萬元。

年份

1

2

3

4

5

現金流入(萬元)

-

-

5000

6000

7000

現金流出(萬元)

2000

2500

3000

3500

4500


  A.1221.018 B.1131. 498

  C.1701.458 D.2500.000


  【參考答案】B

  【大立解析】本題考查的是財務凈現值的計算。



年份

1

2

3

4

5

現金流入(萬元)

-

-

5000

6000

7000

現金流出(萬元)

2000

2500

3000

3500

4500

凈現金流量(萬元)

-2000

-2500

2000

2500

2500

  FNPV=-2000/1.081-2500/1.082+2000/1.083+2500/1.084+2500/1.085

  =1131.498萬元


  59.某工程在施工過程中,因不可抗力造成永久性工程損失55萬元,承包人受傷人員醫藥費6萬元,施工機具損失18萬元,復工前承包人按發包人要求清理工程費用8萬元。以上費用應由發包人承擔的金額為( )萬元。

  A.32 B.69

  C.63 D.87


  【參考答案】C

  【大立解析】本題考查的是因不可抗力引起的價格調整。應由發包人承擔的金額為:永久性工程損失+承包人按發包人要求清理工程費用=55+8=63萬元。


  60.關于招標工程量清單編制的說法,正確的是( )。

  A.招標工程量清單必須由招標人自行編制

  B.清單項目的工程量計算規則由清單編制人自主確定

  C.招標工程量清單應以分部工程為單位編制

  D.名稱相同但特征不同的清單項目應分別列項


  【參考答案】D

  【大立解析】本題考查的是工程量清單編制的方法。選項A有誤,招標工程量清單應由具有編制能力的招標人或受其委托、具有相應資質的工程造價咨詢?nèi)诉M(jìn)行編制。選項B有誤,工程量應按《計量規范》的工程量計算規則計算;選項C有誤,招標工程量清單應以單位(項)工程為單位編制,應由分部分項工程量清單、措施項目清單、其他項目清單、規費和稅金項目清單組成。


  二、多項選擇題(共20題,每題2分,每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)。


  61.下列資料中,屬于招標工程量清單編制依據的有( )。

  A.設計文件 B.施工現場情況

  C.合理的施工方案 D.地勘水文資料

  E.企業定額


  【參考答案】ABCD

  【大立解析】本題考查的是招標工程量清單編制的依據。招標工程量清單編制的依據有:


  (1)《建設工程工程量清單計價規范》GB 50500—2013和相關工程的國家工程量計算標準;

  (2)國家或省級、行業建設主管部門頒發的工程量計量計價規定;

  (3)建設工程設計文件及相關材料;

  (4)與建設工程有關的標準、規范、技術資料;

  (5)擬定的招標文件及相關資料;

  (6)施工現場情況、地勘水文資料、工程特點及合理的施工方案;

  (7)其他相關資料。


  62.以下屬于規費的是( )。

  A.勞動保護費 B.職工福利費

  C.工傷保險費 D.醫療保險費

  E.財產保險費


  【參考答案】CD

  【大立解析】本題考查的是規費。規費是指按國家法律、法規規定,由省級政府和省級有關權力部門規定必須繳納或計取的費用。包括:

  1.社會保險費

  (1)養老保險費:是指企業按照規定標準為職工繳納的基本養老保險費。

  (2)失業保險費:是指企業按照規定標準為職工繳納的失業保險費。

  (3)醫療保險費:是指企業按照規定標準為職工繳納的基本醫療保險費。

  (4)生育保險費:是指企業按照規定標準為職工繳納的生育保險費。

  (5)工傷保險費:是指企業按照規定標準為職工繳納的工傷保險費。

  2.住房公積金:是指企業按規定標準為職工繳納的住房公積金。

  其他應列而未列人的規費,按實際發生計取。


  63.下列技術方案經濟效果評價指標中,屬于盈利能力分析的動態指標有( )。

  A.資本金凈利潤 B.財務內部收益率

  C.財務凈現值 D.速動比率

  E.利息備付率


  【參考答案】BC

  【大立解析】本題考查的經濟效果評價指標體系。


       盈利能力分析的動態指標有財務凈現值和財務內部收益率。A屬于盈利能力靜態的指標,D、E屬于償債能力的指標。


  64.下列措施項目費中,宜采用綜合單價法計價的有( )。

  A.垂直運輸工程費 B.腳手架工程費

  C.混凝土模板工程費 D.冬雨季施工增加費

  E.夜間施工增加費


  【參考答案】ABC

  【大立解析】本題考查的是措施項目費的計算方法-綜合單價法。綜合單價法:這種方法與分部分項工程綜合單價的計算方法一樣,就是根據需要消耗的實物工程量與實物單價計算措施費,適用于可以計算工程量的措施項目,主要是指一些與工程實體有緊密聯系的項目,如混凝土模板、腳手架、垂直運輸?shù)取?/p>


  65.設備安裝工程概算與編制方法有( )。

  A.估算指標法 B.預算單價法

  C.類似工程經驗法 D.概算指標法

  E.擴大單價法


  【參考答案】BDE

  【大立解析】本題考查的是單位工程慨算的編制方法。設備安裝工程概算的編制方法包括預算單價法、擴大單價法、概算指標法。


  66.下列價值工程活動中,屬于功能分析工作內容的是( )。

  A.功能成本分析 B.功能定義

  C.工作對象選擇 D.功能整理

  E.確定改進范圍


  【參考答案】BD

  【大立解析】 本題考查的是價值工程的工作程序。


工作階段



設計程序

工作步驟



對應問題



基本步驟

詳細步驟




準備階段



制定工作計劃



確定目標

1.工作對象選擇



1.價值工程的研究對象是什么




2.信息資料搜集








分析階段







功能評價



功能分析

3.功能定義



2.這是干什么用的




4.功能整理






功能評析

5.功能成本分析

3.成本是多少




6.功能評價



4.價值是多少




7.確定改進范圍


創新階段

初步設計

制定創新方案

8.方案創造

5.有無其他方法實現同樣功能


  67.關于施工圖預算對施工單位作用說法正確的有( )。

  A.可作為確定最高投標報價的依據 B.可作為確定投標報價的參考依據

  C.可作為進行施工準備的依據 D.可作為控制工程成本的依據

  E.可作為安排建設資金計劃的依據


  【參考答案】BCD

  【大立解析】本題考查施工圖預算對施工單位的作用。施工圖預算對施工單位的作用:

  (1)施工圖預算是確定投標報價的參考依據。在競爭激烈的建筑市場,施工單位需要根據施工圖預算造價,結合企業的投標策略,確定投標報價。

  (2)施工圖預算是施工單位進行施工準備的依據,是施工單位在施工前組織材料、機具、設備及勞動力供應的重要參考,是施工單位編制進度計劃、統計完成工作量、進行經濟核算的參考依據。施工圖預算的工、料、機分析,為施工單位材料購置、勞動力及機具和設備的配備提供參考。

  (3)施工圖預算是施工企業控制工程成本的依據。參考施工圖預算確定的中標價格是施工企業收取工程款的依據,企業只有合理利用各項資源,采取先進技術和管理方法,將成本控制在施工圖預算價格以內,才獲得良好的經濟效益。

  (4)施工圖預算是進行"兩算"對比的依據。施工企業可以通過施工圖預算和施工預算的對比分析找出差距,采取必要的措施。

  A、E選項是對建設單位的作用。


  68.采用附加率法估算租賃設備租金時,影響每期租金的因素有( )。

  A.租賃設備的價格 B.租賃期數

  C.與租賃期數相對應的利率 D.出租方的股權結構

  E.承租方的資金來源


  【參考答案】ABC

  【大立解析】本題考查的是附加率法計算租金。附加率法是在租賃資產的設備貨價或概算成本上再加上一個特定的比率來計算租金。每期租金R 表達式為:



  式中P——租賃資產的價格;

  N——租賃期數,其值取決于租賃資產預計使用壽命,租賃期可按月、季、半年、年計;

  i——與租賃期數相對應的利率;

  r——附加率。

  根據附加率計算公式,影響租賃資產的價格、租賃期數、與租賃期數相對應的利率、附加率。


  69.關于項目融資特點的說法,正確的有( )。

  A.項目出現問題,項目貸款人可以追索借款人除該項目以外的任何形式的資產

  B.項目融資是一種需進入項目投資者資產負債表的貸款形式

  C.通常會增加貸款人對投資者資信的依賴程度

  D.項目融資是以項目為主體的融資活動

  E.在項目初始階段應合理分配全壽命周期中的風險


  【參考答案】DE

  【大立解析】A錯誤,項目出現任何問題,貸款人均不能追索到項目借款人除該項目資產、現金流量以及政府承諾義務之外的任何形式的資產。B錯誤,項目融資是一種在資產負債表之外的融資。C錯誤,提高項目的債務承受能力,減少貸款人對投資者資信和其他資產的依賴程度。


  70.為了提高現金使用效率,企業可采取的現金管理方法有( )。

  A.推遲應付票據及應付賬款的支付,充分利用供貨方提供的信用優惠

  B.盡可能多地將現金轉換為有價證券,以獲得更多收益

  C.盡量使現金流入和現金流出發生的時間趨于一致

  D.制定收賬政策時,縮短應收賬款和應收票據的時間

  E.合理使用現金浮游量


  【參考答案】ACDE

  【大立解析】本題考查的是現金管理的目標和方法。為了提高現金使用效率,一般企業可以采用如下管理方法: (1) 力爭現金流量同步。(2) 使用現金浮游量。(3) 加速收款。主要是指縮短應收票據及應收賬款的時間。(4)推遲應付票據及應付賬款的支付。


  71.編制人工定額時,應計入定額時間的有( )。

  A.由于勞動組織不合理導致工作中斷所占用的時間

  B.準備與結束工作時間

  C.工人必需的休息時間

  D.不可避免的中斷時間

  E.由于材料供應不及時引起的停工時間


  【參考答案】BCD

  【大立解析】本題考查的是人工定額的編制。選項A和E屬于損失時間。



  72.關于投標人進行工程量清單報價的說法,正確的有( )。

  A.投標報價不得低于工程成本

  B.暫列金額應根據招標工程量清單列出的金額填寫

  C.投標人對投標報價的任何優惠均應反映在相應的綜合單價中

  D.暫估價應依據投標人市場詢價結果進行填報

  E.投標人應在綜合單價中計入招標文件要求其承擔的風險費用


  【參考答案】ABCE

  【大立解析】本題考查的是投標報價的編制與審核。選項D錯誤,暫估價不得變動和更改。暫估價中的材料、工程設備必須按照暫估單價計入綜合單價;專業工程哲估價必須按照招標工程量清單中列出的金額填寫。


  73.根據《建設工程工程量清單計價規范》,下列費用中,應按國家或省級、行業建設主管部門的規定計價,不得作為競爭性費用的有( )。

  A.安全文明施工費 B.計日工

  C.財產保險費 D.規費

  E.總承包服務費


  【參考答案】AD

  【大立解析】木題考查的是工程量清單計價的方法。指施項目清單中的安全文明施工費應按照國家或省級、行業建設主管部門的規定計價,不得作為競爭性費用。發包人和承包人均應按照省、自治區、直轄市或行業建設主管部門發布的標準計算規費和稅金,不得作為競爭性費用。


  74.將一項包括數項資產的建造合同分立為單項合同需同時具備一定的條件,這些條件包括( )。

  A.每項資產均有獨立的建造計劃

  B.每項資產的價值不低于合同價值的三分之一

  C.每項資產可以獨立進行分包,且可由不同的分包單位實施

  D.每項資產的收入和成本可以單獨辨認

  E.與客戶就每項資產進行單獨談判,雙方能夠接受或拒絕與每項資產有關的合同條款


  【參考答案】ADE

  【大立解析】本題考查的是建造(施工)合同收入的核算。一項包括建造數項資產的建造合同,同時滿足下列條件的,每項資產應當分立為單項合同: (1)每項資產均有獨立的建造計劃;(2)與客戶就每項資產單獨進行談判,雙方能夠接受或拒絕與每項資產有關的合同條款; (3) 每項資產的收入和成本可以單獨辨認。如果不同時具備上述三個條件,則不能將建造合同進行分立,而應將其作為一項合同進行會計處理。


  75.關于影響利率高低因素的說法,正確的有( )。

  A.社會平均利潤率的高低直接影響利率的高低

  B.通常借貸資本供過于求時,利率會呈上漲趨勢

  C.通貨膨脹會對利率高低產生直接影響

  D.借出資本的風險越高其利率可能越高

  E.通常借貸資本的期限越長其利率越低


  【參考答案】ACD

  【大立解析】本題考查的是利息與利率的概念。利率是各國發展國民經濟的重要杠桿之一,利率的高低由以下因素決定:

  1.利率的高低首先取決于社會平均利潤率的高低,并隨之變動。在通常情況下,社會平均利潤率是利率的最高界限。因?yàn)槿绻矢哂诶麧櫬剩瑹o利可圖就不會去借款。

  2.在社會平均利潤率不變的情況下,利率高低取決于金融市場上借貸資本的供求情況。借貸資

  本供過于求,利率便下降;反之,求過于供,利率便上升。

  3.借出資本要承擔一定的風險,風險越大,利率也就越高。

  4.通貨膨脹對利息的波動有直接影響,資金貶值往往會使利息無形中成為負值。

  5.借出資本的期限長短。貸款期限長,不可預見因素多,風險大,利率就高;反之利率就低。

  6.利率與經濟周期的波動有密切的關聯,在經濟周期的擴張期上升,而在經濟衰退期下降。


  76.根據《保障農民工工資支付條例》,關于農民工工資支付的說法,正確的有( )。

  A.農民工工資應以現金、實物或有價證券等形式發放

  B.分包單位拖欠農民工工資的,由施工總承包單位先行清償,再依法進行追償

  C.建設單位應按照合同約定及時足額將人工費撥付至農民工工資專用賬戶

  D.若農民工工資采取施工總承包單位代發的方式支付,總承包單位與分包單位對工程數量、質量等產生爭議時,待爭議解決后再按規定代發

  E.建設項目違反工程建設相關法律法規導致拖欠農民工工資的,由建設單位清償


  【參考答案】BCE

  【大立解析】本題考查的是《保障農民工工資支付條例》。選項A錯誤,農民工工資應當以貨幣形式,通過銀行轉賬或者現金支付給農民工本人,不得以實物或者有價證券等其他形式替代。選項D錯誤,建設單位與施工總承包單位或者承包單位與分包單位因工程數量、質量、造價等產生爭議的,建設單位不得因爭議不按照本條例的規定撥付工程款中的人工費用,施工總承包單位也不得因爭議不按照規定代發工資。


  77.根據《標準施工招標文件》,下列導致承包人工期延誤和費用增加的事件中,承包人能同時獲得工期、費用和利潤索賠的有( )。

  A.承包人應監理人要求對材料重新檢驗且檢驗結果合格

  B.設計單位提供圖紙延誤

  C.采用合同未約定的安全作業環境及安全施工措施

  D.異常惡劣的氣候條件

  E.發包人的原因造成工期延誤


  【參考答案】ABE

  【大立解析】本題考查的是施工索賠。選項C錯誤,采用合同未約定的安全作業環境及安全施工措施只賠償費用。選項D錯誤,異常惡劣的氣候條件,只賠償工期。


  78.關于技術方案不確定性分析的說法正確的有( )。

  A.最常用的不確定性分析方法包括盈虧平衡分析和敏感性分析

  B.技術方案的不確定性是客觀存在的,通常政策變化、技術進步等原因會帶來不確定性

  C.技術方案論證中所依據的數據不充分或預測方法的局限性會帶來不確定性

  D.不確定性的直接后果是使技術方案經濟效果的實際值與評價值相偏離,從而給決策帶來風險

  E.通過不確定性分析,可以準確計量不確定因素對技術方案、經濟效果產生的影響


  【參考答案】ABCD

  【大立解析】本題考查的是不確定性分析內容。為了有效地減少不確定性因素對技術方案經濟效果的影響,提高技術方案的風險防范能力,進而提高技術方案決策的科學性和可靠性,除對技術方案進行確定性分析以外,還很有必要對技術方案進行不確定性分析。


  79.根據《建設工程施工合同(示范文本)》,關于工程保修期內的保修責任和修復費用的說法,正確的有( )。

  A.因承包人原因造成工程的缺陷,承包人應負責修復并承擔修復費用

  B.因發包人使用不當造成工程的缺陷,發包人承擔修復費用并支付承包人合理利潤

  C.發包人未經驗收擅自使用工程的,承包人不再承擔修復責任和費用

  D.因不可抗力原因造成工程的缺陷,發包人承擔修復費用并支付承包人合理利潤

  E.因工程的缺陷導致的人身傷害和財產損失應由造成缺陷的責任方承擔


  【參考答案】ABDE

  【大立解析】本題考查的是質量保證金的處理。選項C有誤,發包人未經竣工驗收擅自使用工程的,保修期自轉移占有之日起算。在工程保修期內,承包人應當根據有關法律規定以及合同約定承擔保修責任。


  80.關于采用雙倍余額遞減法計算固定資產折舊的說法,正確的有( )。

  A.壽命期累計折舊額與年限平均法累計折舊額相等

  B.前期年折舊額高,后期年折舊額低

  C.固定資產賬面價值逐年減少

  D.計算折舊額使用的折舊率逐年下降

  E.固定資產折舊年限與年限平均法折舊年限相同


  【參考答案】ABCE

  【大立解析】本題考查的是施工費用的計量。選項D有誤,固定資產賬面余額隨著折舊的計提逐年減少,而折舊率不變。



       2023年一級建造師真題解析直播,真題解析早知道。看直播,能互動,好估分!>>進入直播間


班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
主站蜘蛛池模板: Trimos测长机_测高仪_TESA_mahr,WYLER水平仪,PWB对刀仪-德瑞华测量技术(苏州)有限公司 | 通辽信息港 - 免费发布房产、招聘、求职、二手、商铺等信息 www.tlxxg.net | 盐城网络公司_盐城网站优化_盐城网站建设_盐城市启晨网络科技有限公司 | 润滑脂-高温润滑脂-轴承润滑脂-食品级润滑油-索科润滑油脂厂家 | 防火门-专业生产甲级不锈钢钢质防火门厂家资质齐全-广东恒磊安防设备有限公司 | 油液红外光谱仪-油液监测系统-燃油嗅探仪-上海冉超光电科技有限公司 | 小程序开发公司_APP开发多少钱_软件开发定制_微信小程序制作_客户销售管理软件-济南小溪畅流网络科技有限公司 | 颗粒机,颗粒机组,木屑颗粒机-济南劲能机械有限公司 | 螺旋压榨机-刮泥机-潜水搅拌机-电动泥斗-潜水推流器-南京格林兰环保设备有限公司 | 贴片电感_贴片功率电感_贴片绕线电感_深圳市百斯特电子有限公司 贴片电容代理-三星电容-村田电容-风华电容-国巨电容-深圳市昂洋科技有限公司 | 法兰连接型电磁流量计-蒸汽孔板节流装置流量计-北京凯安达仪器仪表有限公司 | 气动隔膜泵-电动隔膜泵-循环热水泵-液下排污/螺杆/管道/化工泵「厂家」浙江绿邦 | 快干水泥|桥梁伸缩缝止水胶|伸缩缝装置生产厂家-广东广航交通科技有限公司 | 湖南长沙商标注册专利申请,长沙公司注册代理记账首选美创! | 中红外QCL激光器-其他连续-半导体连续激光器-筱晓光子 | 慈溪麦田广告公司,提供慈溪广告设计。| 量子管通环-自清洗过滤器-全自动反冲洗过滤器-沼河浸过滤器 | 河南生物显微镜,全自动冰冻切片机-河南荣程联合科技有限公司 | 代写标书-专业代做标书-商业计划书代写「深圳卓越创兴公司」 | 百方网-百方电气网,电工电气行业专业的B2B电子商务平台 | 济南保安公司加盟挂靠-亮剑国际安保服务集团总部-山东保安公司|济南保安培训学校 | MVE振动电机_MVE震动电机_MVE卧式振打电机-河南新乡德诚生产厂家 | 心肺复苏模拟人|医学模型|急救护理模型|医学教学模型上海康人医学仪器设备有限公司 | 智能电表|预付费ic卡水电表|nb智能无线远传载波电表-福建百悦信息科技有限公司 | 奶茶加盟,奶茶加盟店连锁品牌-甜啦啦官网 | 东莞压铸厂_精密压铸_锌合金压铸_铝合金压铸_压铸件加工_东莞祥宇金属制品 | 儿童乐园|游乐场|淘气堡招商加盟|室内儿童游乐园配套设备|生产厂家|开心哈乐儿童乐园 | 污水提升器,污水提升泵,污水提升装置-德国泽德(zehnder)水泵系统有限公司 | 电子元器件呆滞料_元器件临期库存清仓尾料_尾料优选现货采购处理交易商城 | 实体店商新零售|微赢|波后|波后合作|微赢集团 | 碳刷_刷握_集电环_恒压簧_电刷厂家-上海丹臻机电科技有限公司 | 求是网 - 思想建党 理论强党 | 【官网】博莱特空压机,永磁变频空压机,螺杆空压机-欧能优 | 三价铬_环保铬_环保电镀_东莞共盈新材料贸易有限公司 | 混合生育酚_醋酸生育酚粉_琥珀酸生育酚-山东新元素生物科技 | 加气混凝土砌块设备,轻质砖设备,蒸养砖设备,新型墙体设备-河南省杜甫机械制造有限公司 | 发电机价格|发电机组价格|柴油发电机价格|柴油发电机组价格网 | 挤出熔体泵_高温熔体泵_熔体出料泵_郑州海科熔体泵有限公司 | 中开泵,中开泵厂家,双吸中开泵-山东博二泵业有限公司 | 滚珠丝杆升降机_螺旋升降机_丝杠升降机-德迈传动 | 非小号行情 - 专业的区块链、数字藏品行情APP、金色财经官网 |
