陜西2020年二級造價工程師《土建實務》考試真題及答案解析

發布時間:2020-09-07 09:32:46來源:大立教育點擊數:
導讀:
陜西2020年二級造價工程師考試已于9月5日結束,走出考場的小伙伴們心里除了感到輕松之外,肯定會特別想去對照答案,給自己估分,為此,大立教育根據考生回憶,特整理出:陜西2020年二級造價工程師《土建實務》考試真題及答案解析(文字版),僅供考生參考,請仔細核對!

  陜西2020年二級造價工程師考試已于9月5日結束,走出考場的小伙伴們心里除了感到輕松之外,肯定會特別想去對照答案,給自己估分,為此,大立教育根據考生回憶,特整理出:陜西2020年二級造價工程師《土建實務》考試真題及答案解析(文字版),僅供考生參考,請仔細核對!


  一、單項選擇題 (共20題,每題1分。每題的備選項中,只有1個最符合題意 )


  1.按照結構受力情況,墻體可分為()。

  A.承重墻和非承重境

  B.外墻和內墻

  C.實體墻和組合墻

  D.塊材墻和板筑墻

  【答案】A

  【解析】墻按結構受力情況分為承堂墻和非承重墻兩種。P8


  2.道路硅酸鹽水泥同于()。

  A.通用水泥

  B.專用水泥

  C.特性水泥

  D.—般水泥

  【答案】B

  【解析】專用水泥:專用水泥的用途。如:G級油井水泥、道路硅酸鹽水泥,p33。


  3.測定混凝土立方體抗壓強度的齡期是()。

  A.7d

  B.14d

  C.21d

  D.28d

  【答案】D

  【解析】混凝土的立方體抗壓強度與強度等級按照標準的制作方法制成邊長為150mm的立方體試件,在標準養護條件(溫度(20士3)℃,相對濕度90%以上下,養護到28d,按照標準的測定方法測定其抗壓強度值稱為混凝土立方體試件抗壓強度。P38


  4.砌筑磚墻時,轉角處和交接處應()。

  A.分段砌筑

  大立網膠

  B.同時砌筑

  C.分層砌筑

  D.分別砌第

  【答案】B

  【解析】墻體轉角處和縱橫墻交接處應同時第。臨時間斷處應砌成斜搓,斜搓水平投影長度不應小于高度的2/3P71


  5.拆除現混凝土框架結構模板時,應先拆除()。

  A.樓板底模

  B.梁側模

  C.柱模板

  D.梁底模

  【答案】C

  【解析】模板的拆除順序—般是先拆非承重橫板,后拆承重模板;先拆側模板,后拆底模板。框架結構模板的拆除順序一般是柱一樓板一梁側模一梁底模。拆除大型結構的模板時必須事先制定詳細方案。P76


  6.先張法施工中,混疑土預應力的產生主要依靠()。

  A.鋼筋熱脹冷縮

  B.張拉鋼筋

  C.端部錨具

  D.混凝土與預應力筋的粘結力

  【答案】D

  【解析】先張法是在澇筑混凝土前張拉預應力鋼筋,并將張拉的預應力鋼筋臨時固定在臺座或鋼模上,然后再澇筑混疑土,待混凝土達到一定強度,保證預應力筋與混凝土有足夠的粘結力時,放松預應力筋,借助于混凝土與預應力筋的粘結,使已疑土產生預壓應力。P78


  7.關于屋面卷材防水層鋪設方向的說法,正確的是()。

  A.當屋面坡度小于2%時,卷材宜平行于屋脊鋪貼

  B.當屋面坡度在3%~15%時,卷材可平行或者垂直于屋脊鋪貼

  C.當屋面坡度大于15%時,瀝青訪水卷材可平行或者垂直于屋脊鋪貼

  D.高聚物改性瀝青坊水樓材必須垂直于屋頂鋪貼

  【答案】B

  【解析】樓材的鋪設方向應根據屋面坡度和至面是否有振動來確定。當屋面坡度小于3%時,卷材宜平行于屋脊鋪貼;屋面坡度在3%~15%時,學材可平行或垂直于屋脊鋪貼;屋面坡度大于15%或受振動時,瀝青卷材應垂直于屋脊鋪貼,其他可根據實際情況考慮采用平行或垂直屋脊鋪貼。由檐口向屋脊一層層地鋪設,各關卷材上下應搭接,多層卷材的搭接位量應錯開,上下層卷材不得垂直鋪貼P91。


  8.坡度在20以內的大面積場地平整,宜選用的土方工程施工機械是()。

  A.單斗挖土機

  B.多斗挖土機

  C.推土機

  D.鏟運機

  【答案】D

  【解析】鏟運機的特點是能獨立完成鏟土云土、卸土、填筑、壓實等工作,常用于坡度在20以內的大面積場地平整,開挖大型基坑、溝槽,以及填筑路基等土方工程。P93


  9.鋼筋骨架中交叉鋼筋的焊接宜采用()。

  A.閃光對焊

  B.電弧焊

  C.電渣壓力焊

  D.電組點焊

  【答案】D

  【解析】電組點焊:鋼筋骨架或鋼筋網中交叉鋼筋的焊接宣采用電阻點。


  10.工作A有四項緊后工作B、C、D、E,其持續時間分別為:B=3天、C=4天、D=8天、E=8天,LFe=10、LFc=12、LF=13、LF=15,則LF為()。

  A.8

  B.7

  C.5

  D.4

  【答案】C

  【解析】(1)從左到右:計算ESEF累加取大。(2)從右到左:計算LF、L5,逆減取小。由題可知L5a=7、L5c=8、L5=5、L5=7,所以A工作的最遲完成時間為5。


  11.雙代號網絡進度計劃圖中虛箭線表示()。

  A.工作之間的邏輯關系

  B.工作的持續時間

  C.資源消耗程度

  D.非關鍵工作

  【答案】A

  【解析】虛箭線的唯一功能是用以正確表達目關工作的邏輯關系它不消耗資源持續時間為零P106


  12.關于施工圖預算作用的說法,錯誤的是()。

  A.確定招標控制價的依據

  B.辦理竣工結算的依據

  C.確定施工合同價款的依據

  D.承包人確定施工成本的依據

  【答案】D

  【解析】(三)施工圖預算的作用。

  1)確定工程造價的依據;

  2)是建設單位確定標底和投標單位確定投標報價的依據;

  3)是確定族會同價款的依據;

  4)是撥付工程進度款和辦理竣工結算的依據;

  5)是施工圖預算與施工預算進行“兩算”對比的依據。P254


  13.關于工程量清單作用的說法,錯誤的是()。

  A.竣工驗收的依據

  B.支付工程進度款的依據

  C.簽訂合同的依據

  D.進行工程震賠的依據

  【答案】A

  【解析】工程量清單是工程量清單計價的基礎,必須作為編制招標最高限價(《建設工程工程量清單計價規范》GB50500—2008稱為招標控制價)、投標報價、計算工程量、調整工程量、支付工程款、調整合同價款、辦理竣工結算以及工程震賠等的依據。P126


  14.消耗量定額的定額水平是()

  A.社會平均水平

  B.企業平均水平

  C.行業先進水平

  D.企業先進水平

  【答案】A

  【解析】消耗量定額的水平是社會平水平,是確定社會平均價格的依據,從性質上講消耗量定額后于預算定額的范疇,具有預算定額的作用,P217


  15.建筑物內各層平面布量中,直接為生產和生活提供服務的凈面積之和是()。

  A.建筑面積

  B.使用面積

  C.輔助面積

  D.結構面積

  【答案】B

  【解析】使用面積是指直接為生產和生活提供服務的凈面積,如工業廠房的生產車間;如住宅樓的客廳、臥室、廚房、衛生間等,也稱居住面積P147


  16.滿板下無主次梁,板直接以柱支撐的結構構件是()。

  A.無梁板

  B.有梁板

  C.平板

  D.欄板

  【答案】A

  【解析】無梁樓板:在樓板跨中設置柱子來減小板跨,不設主梁和次梁。在柱與樓板連接處,柱頂構造分為有柱帽和無柱帽兩種。荷載較小時,采用無柱帽的形式,荷載較大時,采用有柱帽的形式以增加柱對板的支托面積。P14


  17.根據《建筑工程工程量清單計價規范》,下列工程量清單項目中,不屬于樓地面工程列項項目的是()。

  A.整體面層

  B.隔斷

  C.踢腳線

  D.臺階裝飾

  【答案】B

  【解析】詳見教材P195表256,整體面層、踢腳線、臺階裝飾都屬于樓地面工程列項項目。隔斷同于墻、柱面工程清單項目及計量。


  18.根據《建筑工程工程量清單計價規范》,測配件中洗漱臺項目的計量單位是()。

  A.套

  B.臺

  C.立方米

  D.平方米

  【答案】D

  【解析】洗漱臺:按設計圖示尺寸以臺面外接矩形面積計算。不扣除孔洞、挖彎、削角所占面積,擋板、吊沿板面積并入臺面面積內,P211


  19.工程量清單計價模式所采用的綜合單價不包含的費用是()。

  A.管理

  B.利潤

  C.措施費

  D.風險費

  【答案】C

  【解析】綜合單價=人工要+材料要+機械要+風險費+企業管理費+利潤。P262


  20.有永久性頂蓋無圍護結構的場館看臺,其筑面積的計算應取()。

  A.頂蓋水平投影面積

  B.頂蓋水平投影面積的1/2

  C.頂蓋斜面積

  D.0

  【答案】B

  【解析】有永久性頂蓋無圍護結構的場館看臺應按其頂蓋水平投影面積的1/2計算。P152


  二、選擇題(共10題,每題2分,每題的備選項中,有2個或2個以上符合題意至少有1個錯項,錯選,本題不得分:少選,所選的每個選項得0.5分)


  21.按照使用功能,建筑物可分為()。

  A.居住建筑

  B.公共建筑

  C.高層建筑

  D.工業建筑

  E.農業建第

  【答案】ABDE

  【解析】按使用功能分:居住建筑公共建筑、工業建筑、農業建筑,P1


  22.常用的填土壓實方法有()

  A.堆載法

  B.水重法

  C.碾壓法

  D.夯實法

  E.振動壓實法

  【答案】CD

  【解析】填土壓實方法有:碾壓法夯實法及振動壓實法P63


  23.分布較為密案的預制柱的打樁順序,正確的有()。

  A.先深后淺

  B.先淺后深

  C.先小后大

  D.先大后小

  E.先長后短

  【答案】ADE

  【解析】一般當基坑不大時,打樁應從中開始分頭向兩邊或周邊進行;當基坑較大時,應將基坑分為數段,而后在各段范圍內分別進行,打樁應避免自外向內,或從周邊向中間進行。當樁基的設計標高不同時,打樁順序宣先深后淺;當樁的規格不同時,打樁順序宣先大后小、先長后短,P65


  24.當混凝土筑無法連續進行,間隔時間超過混疑土初疑時間時,施工縫留設的位量宜選取()。

  A.受剪力較小的位量

  B.便于施工的部位

  C.彎矩較大的位置

  D.兩構件接點處

  E.受剪力較大的位置

  【答賓】AB

  【解析】由于技術上的原因或設備、人的限制,混凝土的第不能連續進行,中間的間歌時間需超過混凝土的初凝時間,則應留量施工縫,施工縫宜留量在結構受剪力較小且便于施工的部位,P77


  25.墻面一般抹灰分為()。

  A.普通抹灰

  B.中級抹灰

  C.高級抹灰

  D.普通裝飾抹灰

  E.中級裝飾抹灰

  【答案】ABC

  【解析】—般抹灰按建筑物要求分為普通抹灰中級抹灰、高級抹灰三個等級,不同的等級有不同的質量要求,而不同的質量要求又要求采用不同的施工方法。


  26.關于雙代號網絡計劃繪圖規則的說法,正確的有()。

  A.網絡圖必須正確表達各工作間的邏輯關系

  B.網絡圖中可以出現循環回路

  C.網絡圖中一個節點只有一條箭線引出

  D.網絡圖中嚴禁出現沒有箭頭節點或沒有箭尾節點的箭線

  E.單目標網絡計劃只有一個起點節點和一個終點節點

  【答案】ADE

  【解析】雙代號網絡圖中,嚴禁出現循環路,故B錯。當雙代號網絡圖的某些節點有多條外向箭線或多條內向箭線時,在保證一項工作有唯一的一條箭線和對應有一對節點編號前提下,允許使用母線法繪圖,故C錯。P106


  27.按建筑物自然屈計算建筑面積的部位有()。

  A.電梯井

  B.門廳

  C.大廳

  D.提物井

  E.附墻煙友

  【答案】ADE

  【解析】建筑物的室內樓梯間、電梯井、觀光電梯井、提物井、管道井、通風排氣豎井、垃圾道、附墻煙友,應按建笨物的自然層計算。


  28.根據《建筑工程工程量清單計價規范》,關于混凝土及鋼筋混凝土工程量計算規則的說法,正確的有()。

  A.天溝、挑檐板按設計厚度以面積計算

  B.現混凝土墻的工程量不包括墻垛體積

  C.散水、坡道按圖示尺寸以面積計算

  D.地溝按設計圖示以中心線長度計算

  E.溝蓋板、井蓋板以個計算

  【答案】CD

  【解析】天溝(檐溝)、挑檐板按設計圖示尺寸以體積計算,故A錯。現混凝土墻按設計圖示尺寸以體積計算,扣除門窗洞口及單個面積>03m2的孔洞所占體積墻垛及突出墻面部分并入墻體體積內計算,故B錯。溝蓋板、井蓋板、井墨以立方米計量,按設計圖示尺寸以體積計算;以塊計量,按設計圖示尺寸以數量計算,故E錯。


  29.關于分部分項工程量清單中補充項目編制的說法,正確的有()

  A.項目編碼由B和3位呵拉伯數字組成

  B.編碼中的3位呵拉伯數字應從001開始

  C.應由工程造價管理機構編制

  D.補充的項目名稱可不唯一

  E.工程量計算規則應反映該項目的實體數量

  【答案】BE

  【解析】補充項目的編碼由附錄的順序碼B和三位呵拉伯數字組成,并應從×B001起順序編制,同一單位工程的項目不得重碼。出現計價規則附錄中未包括的項目,編制人應作補充,并報省工程造價管理機構備案。工程量清單中需補充項的,應附有項目名稱、項目特征、計量單位、工程量計算規則、工程內容,補充的項目名稱應具有唯一性,項目特征應根據工程實體內容描述,計量單位應體現該項目基本特征,工程量計算規則應反映該項目的實體數量。P129


  30.關于工程量清單中的天棚抹灰面積計算的說法,正確的有()。

  A.按主墻間的凈面積計算

  B.不扣除間壁墻、柱、垛、附墻煙囪、檢查囗和管道所占的面積

  C.帶梁天棚、梁兩側抹灰面積并入天棚面積內

  D.鋸齒形樓梯底面抹灰按斜面積計算

  E.板式樓梯底板抹灰按展開面積計算

  【答案】BC

  【解析】天棚抹灰按設計圖示尺寸以水平投影面積計算(室內凈面積)。不扣除間壁墻垛、柱附墻煙囪、檢查口和管道所占的面積,帶梁天棚、梁兩側抹灰面積并入天棚面積內,板式樓梯底面抹灰按斜面積計算,鋸齒形樓梯底板抹灰按展開面積計算P205


  三、案例題(共4題,(一)、(二)題每題10分,(三)、(四)題每題20分)




  (一)


  背景資料


  某施工單位與建設單位簽訂一建筑工程施工同,合同總價2300萬元,采用單價合同計價方式。開工前,施工單位項目經理部針對該項目編到了施工組織設計,并獲得工程師批準其中土方工程施工方案及相應進度計劃部分內容:基礎土開挖7月11日開始,7月20日結束;采用租貨的一臺斗容量為1m3的反鏟挖掘機施工。已知工程投標報價文件中,反鏟挖掘機租費用650元/臺班人工工日單價83元/工日,增加用工所需的管理要為人工要的30%


  基坑開挖過程中,發生如下事件:


  事件1:基坑開挖2天后,租貨挖握機出機械故障需進行大修,停工2天造成現場人員窩工12個工日。


  事件2:在開把過程中,遇到軟弱土層,工程師到現場查看指令停工要求重新進行地質情況復查工作施工單位配合用工15個工日,窩工5個工日(降效系數06),停工5天后,設計單位給出設計變更通知單,施工單位接到復工令。


  事件3:施工單位復工2天后,遇到罕見暴雨,工程被迫停工3天導致人員窩工10個工日最終基坑于7月30日開挖完成。


  施工單位分別就事件1~事件3提出了索賠。


  【問題】


  1.施工單位針對事件1提出的要用和工期索賠是否成立?說明理由。



       2.計算施工單位就事件2可索賠的工期和費用說明索賠理由


  3.計算施工單位就事件3可索賠的工期和要用說明索賠理由。


  【參考答案】


  1.事件1要用和工期不能賠。

  理由:租貨挖據機出現機械故障屬于承包方應該承擔的風險,要用和工期不能索賠。


  2.事件2

  (1)工期可以索賠5天

  (2)人工費用可以索賠15×83+5×83×06=1494元。

  機械費可以索賠5×650=3250元

  增加用工所需的管理費15×83×30%=3735元

  理由:遇到軟弱土層屬于發包方應該承擔的責任,工期和費用都可以索賠。


  3.事件3工期可以索賠3天,費用不可以索賠。

  理由:罕見暴雨屬于不可抗力,因發生不可抗力事件導致工期延誤的,工期相應順延、費用自理。


  (二)


  背景資料


  某招標用工程量清單文件中,磚基礎清單分項如下表21所示。

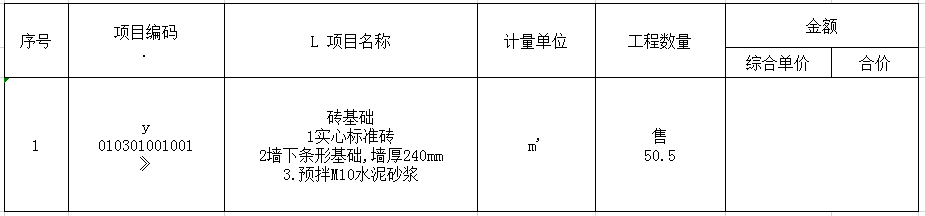

  表21分部分項工程量清單計價表(節選)




  相關信息:磚基礎消耗量定額見表22;價目表見表23。經查詢定額單價:標準磚23000元/干塊,M10水泥砂漿12693元/m3,工使用預拌砂漿時,砌筑部分相應定顏子目技每立方米砂漿扣除人工069工日,砂漿數量不變,機械為0。一般土建工程的企業管理費要率511%;一般土建工程的利潤費率311%;該分項工程綜合單價不計取風險。經市場詢價:標準磚35000元干塊;M10水泥砂漿650元m3;人工工日單價120元工日。

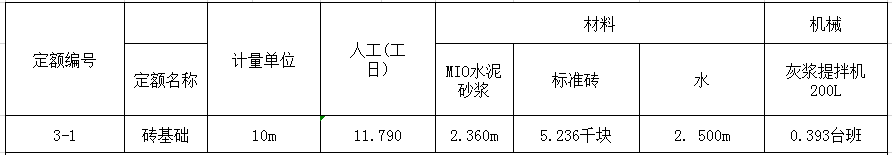

  表22陜西省建設工程消耗量定額(磚基礎)

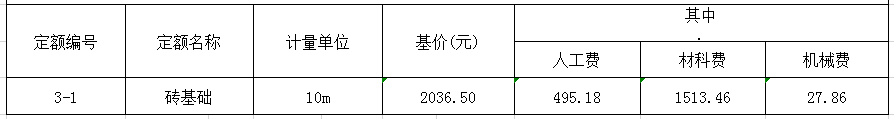

  表23陜西省建設工程價目表(磚基礎)




  【問題】


  1.根據相關信息,結合相關材料市場價格,計算調整后的磚基礎清單分項中的人工要、材料費和機械費基價。



       2.計算磚基礎清單分項的綜合單價和合價。


  【參考答案】


  1.人工費=(1179-2360×069)×120=1219392元/10m

  材料費=151346+(650-12693)×2360+(350230)×5236=3376225元/10m3

  機械費=0元/10m3

  基價=1219392+3376225+0=4595617元/10m3


  2.管理費=直接工程費×企業管理費費=4595617×511%=234836元/10m

  利潤=(直接工程要+企業管理費)x利潤率=(4595617+234836)×311%=150227元/10m3

  綜合單價=人工要十材料要十施工機具使用要十企業管理費十利潤

  =1219392+3376225+0234836+150227=4980.68元/10m3

  合價=498068x506=252022408元


  (三)


  背景資料


  某工程建設單位與施工單位簽訂了的施工合同中含有兩個子項工程估算工程量A項為2500m3,B項為3400m3,經協商合同A項為200元m3,B項為180元/m3。施工合同約定開工前建設單位應向施工單位支付合同價0%的預付款;建設單位自第一個月起,從施工單位的工程款中,按3%的比例扣除保修金;當子項工程實際工程量超過估算工程量10%時,可進行調價,調整系數為09:根據市場情況規定價格調整系數平均按12計算;工程師簽發月度付款最低金額為30萬元;預付款在最后兩個月扣除每月50%施工單位每月實際完成并經工程師簽證確認的工程量如表3所示。

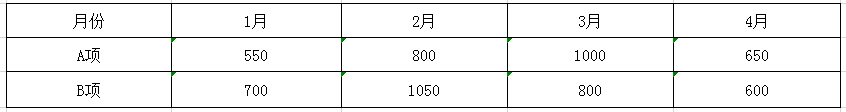

  表3每月實際完成工程量單位:m3




  【問題】


  1.計算本工程的預付款



       2.分別計算1月份~4月份各月工程量價款、工呈師應簽證的工程款及實際簽發的付款憑證金額。


  【參考答案】


  1.預付款=(2500×200+3400×180)×20%=222400元=2224萬元



       2.(1)1月份

  工程量價款:550×200+700×180=236000=236萬元

  應簽證的工程款:236×12x(1-3%)=274704萬元

  由于工程師簽發月度付款最低金額為30元,所以本月不予簽發付款憑證。

  (2)2月份

  工程量價款:800×200+1050×180=349000=349萬元

  應簽證的工程款:349×12x(13%)=406236萬元

  大立網校

  簽發付款憑證金額:274704+406236=68094萬元

  (3)3月份

  工程量價款:1000×200+800×180=344000=344萬元

  應簽證的工程款:344×12×(1-3%)=400416萬元

  扣除預付款后金額為:400416-2224x50%=289216萬元

  由于工程師簽發月度付款最低金額為30萬元所以本月不予簽發付款憑證。

  (4)4月份

  ①A項累計完成工程量:550+800+1000+650=3000m3

  3000-2500)/2500=20%>1096,需要進行調價

  超過10的工程量為:3000-2500×(1+109)=250m3

  A項工程量價款=(650-250)×200+250×200×0.9=125000=12.5萬元

  ②B項累計完成工程量:700+1050+800+600=3150m3

  (3400-3150)/3400=7.35%<1096,價款不予調整

  B項工程量價款:600×180=108000=10.8萬元

  ③A和B兩項工程量價款合計:12.5+10.8=23.3萬元

  應簽證的工程款:23.3×1.2×(1-3%)-22.24×50%=16.0012萬元

  簽發付款憑證金額:28.9216+16.0012=44.9228萬元
