2024年二級建造師《市政公用工程管理與實務》科目的考試于2024年6月2日舉行,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育及時整理了市政工程科目的考試真題和參考答案等相關信息,供考生核對答案,估算自己的分數。
單選題 (每題1分,共20題,共20分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。
1.某項目投標總價為1000萬元,則投標保證金一般不超過()元。
A. 10
B. 20
C. 30
D. 50
【答案】 B
(本答案非官方發布,僅供參考)
【答案解析】招標人可以在招標文件中要求投標人提交擔保。投標擔保可以采用投標保證金和投標保函的形式。投標保證金一般不得超過投標總價的2%。投標擔保有效期應當與投一標有效期一致。1000×2%=20萬
2.下列管廊斷面形式中,空間利用率最低的是()。
A. 矩形
B. 圓形
C. 三圓拱
D. 多弧拱
【答案】 B
(本答案非官方發布,僅供參考)
【答案解析】綜合管廊的斷面形式主要有矩形、圓形和異形三大類;其中圓形與矩形更為常見,矩形斷面相較于圓形斷面對空間的利用率更高,異形斷面空間利用率介于兩者之間。
3.下列納入綜合管廊的管線中,應在單獨艙室敷設的是)。
A. 電力電纜
B. 通信電纜
C. 天然氣管道
D. 給水管道
【答案】 C
(本答案非官方發布,僅供參考)
【答案解析】綜合管廊的標斷面形式應根據容納的管線種類及規模、建設方式、預留空間及安裝要求等確定,應滿足管線安裝、檢修、維護作業所需要的空間要求。
(1)天然氣管道應在獨立艙室內敷設。
(2)熱力管道采用蒸汽介質時應在獨立艙室內敷設。
(3)熱力管道不應與電力電纜同艙敷設。
(4)110kV及以上電力電纜不應與通信電纜同側布置。
(5)給水管道與熱力管道同側布置時,給水管道宜布置在熱力管道下方。
(6)進入綜合管廊的排水管道應采取分流制,雨水納入綜合管廊可利用結構本體或采用管道方式;污水應采用管道排水方式,宜設置在綜合管廊底部。
(7)綜合管廊每個艙室應設置人員出入口、逃生口、吊裝口、進風口、排風口、管線分支口等。
(8)綜合管廊管線分支口應滿足預留數量、管線進出、安裝敷設作業的要求。
(9)壓力管道進出綜合管廊時,應在綜合管廊外部設置閥門。
(10)綜合管廊應預留管道排氣閥、補償器、閥門等附件在安裝、運行、維護作業時所需要的空間。
4.施工現場臨時用電組織設計應由( )編制。
A. 項目技術負責人
B. 企業技術負責人
C. 安全管理人員
D. 電氣工程技術人員
【答案】 D
(本答案非官方發布,僅供參考)
【答案解析】施工現場臨時用電設備在5臺及以上或設備總容量在50kW及以上,應編制用電組織設計,并進行審核、審批、監理審查。臨時用電組織設計由電氣工程技術人員編制,經安全、技術、設備、施工、材料等相關部門審核,企業技術負責人批準后進行報驗;如果有變更,應及時補充有關的圖紙資料。
5.下列綠色施工管理措施中,不屬于節材與材料資源利用的是()
A. 采用管件合一的腳手架
B. 采用工具式模板
C. 利用荒地作為棄土用地
D. 建筑余料再利用
【答案】 C
(本答案非官方發布,僅供參考)
【答案解析】節材與材料資源利用:
材料節約應符合下列規定:
①應采用管件合一的腳手架和支撐體系。
②應采用工具式模板和新型模板材料。
資源再生利用應符合下列規定:
①建筑余料應合理使用。
選項C屬于節地與土地資源保護。
6.熱拌瀝青混合材料按( ) 分為密集配、開級配和開配三大類
A. 瀝青摻量
B. 顆料粒徑
C. 空隙率
D. 密度
【答案】 C
(本答案非官方發布,僅供參考)
【答案解析】熱拌瀝青混合料,按空隙率大小將瀝青混合料分為密級配、半開級配、開級配三大類。
7.對道路路基施工,運行和維護影響最大最持久的是()因素
A. 大氣溫度
B. 光照率
C. 地下水
D. 地表水
【答案】 C
(本答案非官方發布,僅供參考)
【答案解析】工程實踐表明:在對道路路基施工、運行與維護造成危害的諸多因素中,影響最大、最持久的是地下水。
8.鋼筋混凝土橋梁的承重結構主要是利用材料的()性能建造。
A. 抗拉
B. 抗壓
C. 抗彎
D. 抗扭
【答案】 B
(本答案非官方發布,僅供參考)
【答案解析】暫無解析
9.下列檢測儀器中可用于燃氣鋼管防腐層補口質量檢驗的是()。
A. 射線探傷儀
B. 超聲波探傷儀
C. 電火花檢漏儀
D. 超聲波測厚儀
【答案】 C
(本答案非官方發布,僅供參考)
【答案解析】焊口防腐后應用電火花檢漏儀檢查,出現擊穿針孔時,應做加強防腐并做好記錄。
10.鋼箱梁節段現場對接環縫的焊接順序正確的是( )。
A. 底板→縱腹板→橋面板
B. 橋面板→底版→縱腹板
C. 底板→橋面板→縱腹板
D. 橋面板→縱腹板→底板
【答案】 A
(本答案非官方發布,僅供參考)
【答案解析】箱梁節段對接環縫先焊底板,再焊縱腹板,最后焊橋面板。

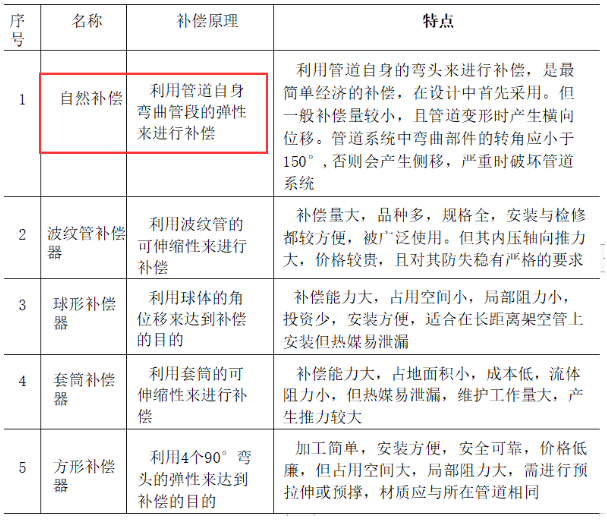

11.利用供熱管道自身彎曲管段的彈性進行補償的是( )。
A. 自然補償
B. 球形補償器
C. 旋轉補償器
D. 波紋管補償器
【答案】 A
(本答案非官方發布,僅供參考)
【答案解析】
12.某單項工程雙代號網絡圖中,B工序因不可抗力原因導致工期拖延了5天,則工程工期延長了()天。
A. 2
B. 3
C. 4
D. 5
【答案】 A
(本答案非官方發布,僅供參考)
【答案解析】B工作總時差為3天,延遲5天,則工期增加5-3=2天
13.下列海綿城市設施中,不屬于滲透設施的是()
A. 透水鋪裝
B. 滲透塘
C. 下沉式綠地
D. 給水管道
【答案】 A
(本答案非官方發布,僅供參考)
【答案解析】市政公用工程中常用的滲透設施主要有透水鋪裝、下沉式綠地、生物滯留設施、滲透塘。
14.下列關于二襯施工說法正確的是( ) 。
A. 混凝土澆筑自上而下施工
B. 拱部模架預留沉落量為10-30mm
C. 泵送混凝土坍落度宜為220+20
D. 矩形斷面頂板拆模強度應達到85%
【答案】 B
(本答案非官方發布,僅供參考)
【答案解析】暫無解析
15.下列管廊斷面形式中,空間利用率最低的是( )。
A. 矩形
B. 圓形
C. 三圓拱
D. 多弧拱
【答案】 B
(本答案非官方發布,僅供參考)
【答案解析】綜合管廊的斷面形式主要有矩形、圓形和異形三大類;其中圓形與矩形更為常見,矩形斷面相較于圓形斷面對空間的利用率更高,異形斷面空間利用率介于兩者之間。
16.鋼板樁圍堰不宜在( ) 中使用。
A. 砂石土層
B. 碎石土層
C. 全風化巖層
D. 含有大漂石的卵石層
【答案】 D
(本答案非官方發布,僅供參考)
【答案解析】鋼板樁圍堰施工要求
(1)有大漂石及堅硬巖石的河床不宜使用鋼板樁圍堰。
17.預應力混凝土不宜添加的外加劑是( ) 。
A. 引氣劑
B. 早強劑
C. 緩凝劑
D. 膨脹劑
【答案】 A
(本答案非官方發布,僅供參考)
【答案解析】預應力混凝土中嚴禁使用含氯化物的外加劑及引氣劑或引氣型減水劑。
18.工程施工前,施工單位應制定工程試驗及檢測方案,并應經()審核后實施。
A. 試驗檢測單位
B. 管片內襯法
C. 監理單位
D. 工程質量監督機構
【答案】 C
(本答案非官方發布,僅供參考)
【答案解析】工程施工前應制定工程試驗及檢測方案,并應經監理單位審核通過后實施。

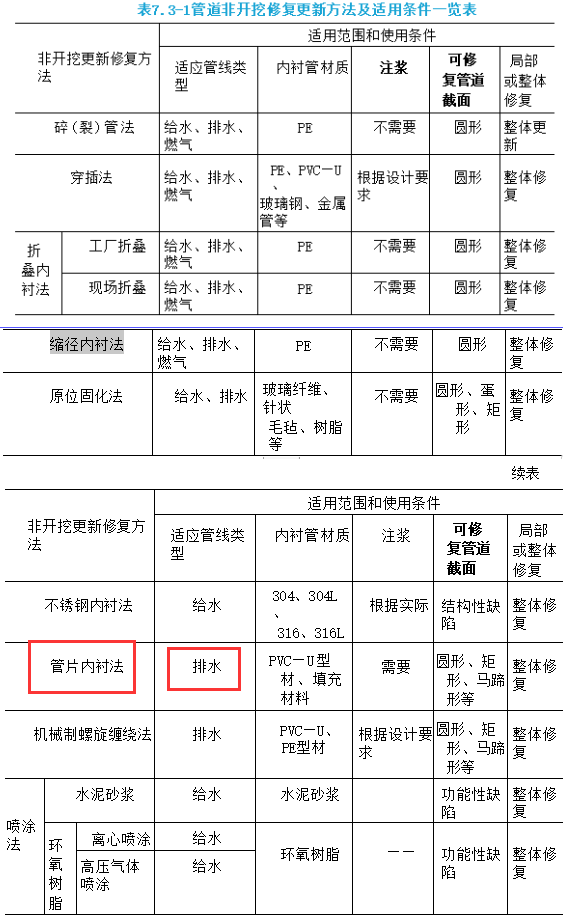

19.下列非開挖更新修復方法中,不適用于燃氣管道修復的是()
A. 穿插法
B. 管片內襯法
C. 縮徑內襯法
D. 調節塘
【答案】 B
(本答案非官方發布,僅供參考)
【答案解析】
20.下列分部分項工程中不屬于危險性較大的分部分項工程的是()。
A. 橋梁拆除工程
B. 工具式模板工程
C. 水下作業工程
D. 路基填方工程
【答案】 D
(本答案非官方發布,僅供參考)
【答案解析】拆除工程:a.碼頭、橋梁、高架、煙囪、水塔或拆除中容易引起有毒有害氣(液)體或粉塵擴散、易燃易爆事故發生的特殊建(構)筑物的拆除工程。A選項屬于。
模板工程及支撐體系:a.各類工具式模板工程:包括滑模、爬模、飛模、隧道模等工程。B選項屬于。
其他:d.水下作業工程。C選項屬于。
綜上所述,D選項不屬于。
多選題 (每題2分,共10題,共20分)
下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。
21.溫拌瀝青混合料可通過在混合前向瀝青粘合劑中添加()生產。
A. 沸石
B. 細砂
C. 氧化蠟
D. 瀝青乳液
E. 水
【答案】 A,C,D,E
(本答案非官方發布,僅供參考)
【答案解析】溫拌瀝青混凝土是通過在混合前向瀝青粘合劑中添加沸石、氧化蠟、瀝青乳液,甚至是水來生產的。這可以顯著降低拌合和鋪設溫度,進而降低石油資源的消耗,釋放更少的二氧化碳、氣溶膠和蒸汽。施工時可在較低溫度攤鋪,路面可以更快放行;施工季節放寬,尤其適用于較冷的地區。
22.鋼管滿堂支架預壓的目的有()
A. 檢驗支架的承載能力
B. 檢驗支架的穩定性
C. 消除支架的非彈性變形
D. 消除支架的彈性變形
E. 觀測基礎沉降情況
【答案】 A,B,C,E
(本答案非官方發布,僅供參考)
【答案解析】暫無解析
23.關于水泥穩定碎石基層的說法,正確的有()。
A. 混合料應在3h內運送到鋪筑現場
B. 混合料運輸中應采取覆蓋措施
C. 混合料宜在水泥終凝前碾壓成型
D. 分層攤鋪時,應在下層養護7d后方可攤鋪上層混合料
E. 屬于半剛性基層
【答案】 B,D,E
(本答案非官方發布,僅供參考)
【答案解析】選項A錯誤,拌成的穩定土類混合料應及時運送到鋪筑現場。水泥穩定土類材料自攪拌至攤鋪碾壓成型,不應超過3h。
選項C錯誤,宜在水泥初凝前碾壓成型。
24.關于混凝土工程冬期施工的說法,正確的有( )
A. 入模溫度不宜低于10℃
B. 選用較大的水膠比
C. 選用較小的水膠比
D. 優先選用加熱水的方法
E. 骨料加熱至 100℃
【答案】 A,C,D
(本答案非官方發布,僅供參考)
【答案解析】暫無解析

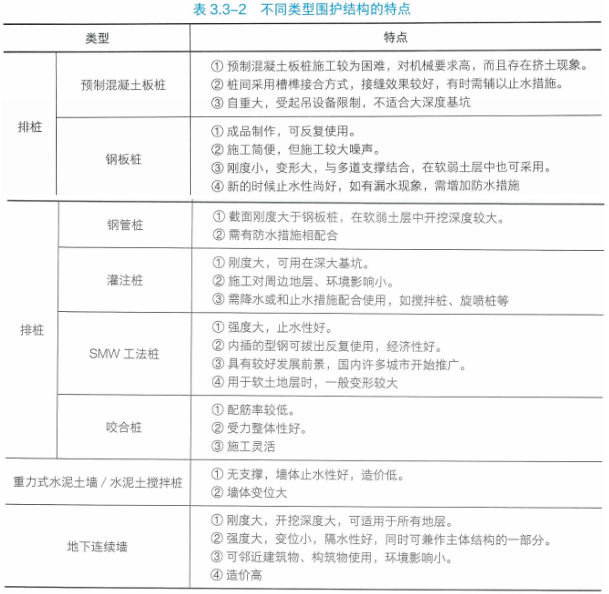

25.下列基坑圍護結構中,不屬于排樁的有()。
A. 重力式水泥土墻
B. 鋼板樁
C. 鉆孔灌注樁
D. 地下連續墻
E. SMW工法樁
【答案】 B,D
(本答案非官方發布,僅供參考)
【答案解析】
26.深基坑施工時,穩定坑底的措施有( )。
A. 加深圍護結構入土深度
B. 坑底土體加固
C. 坑內井點降水
D. 適時施工底板結構
E. 加快土方開挖進度
【答案】 A,B,C,D
(本答案非官方發布,僅供參考)
【答案解析】坑底穩定控制:
①保證深基坑坑底穩定的措施有加深圍護結構入土深度、坑底土體加固、坑內井點降水等。
②適時施作底板結構。
27.對于新型分流制排水系統,雨水源頭控制利用技術包括( )。
A. 下滲
B. 凈化
C. 調蓄
D. 收集回用
E. 濕地
【答案】 A,B,D
(本答案非官方發布,僅供參考)
【答案解析】暫無解析
28.微表處理技術進行城市道路維護具有( )功能。
A. 封水
B. 改善路表外觀
C. 填補較淺車轍
D. 處理翻漿
E. 延長道路使用期
【答案】 A,B,C
(本答案非官方發布,僅供參考)
【答案解析】微表處理技術應用于城鎮道路維護,可單層或雙層鋪筑,具有封水、防滑、耐磨和改善路表外觀的功能,MS-3型微表處混合料還具有填補車轍的功能。

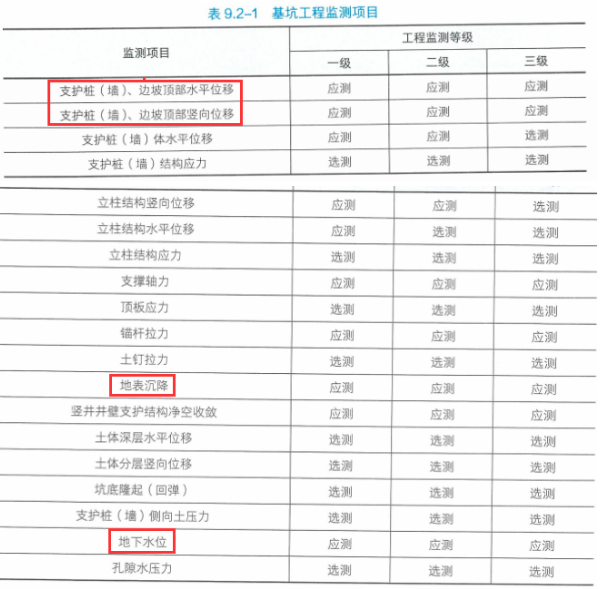

29.下列監測項目中,屬于三級基坑施工監測的“應測”項目有( )。
A. 支護鏈(墻)、邊坡頂部水平位移
B. 支護粧(墻)、邊坡項部豎向位移
C. 支護樁(墻)體水平位移
D. 地表沉降
E. 地下水位
【答案】 A,B,D,E
(本答案非官方發布,僅供參考)
【答案解析】
30.在招標投標階段,施工圖預算可作為()
A. 招標控制價編制
B. 工程量清單編制
C. 施工單位投標報價
D. 施工單位成本控制
E. 工程費用調整
【答案】 B,C,D
(本答案非官方發布,僅供參考)
【答案解析】(1)施工圖預算對建設單位的作用:
①施工圖預算是施工圖設計階段確定建設工程項目造價的依據,是設計文件的組成部分。
②施工圖預算是建設單位在施工期間安排建設資金計劃和使用建設資金的依據。
③施工圖預算是招標投標的重要基礎,既是工程量清單的編制依據,也是標底編制的依據。
④施工圖預算是撥付進度款及辦理結算的依據。
(2)施工圖預算對施工單位的作用:
①施工圖預算是確定投標報價的依據。
②施工圖預算是施工單位進行施工準備的依據,是施工單位在施工前組織材料、機具、設備及勞動力供應的重要參考,是施工單位編制進度計劃、統計完成工作量、進行經濟核算的參考依據。
③施工圖預算是項目二次預算測算、控制項目成本及項目精細化管理的依據。
案例分析 (每題20分,共4題,共80分)
根據所給材料回答問題。
31.背景資料
某公司承建一座城市橋梁工程,雙向四車道,橋面寬度28m。上部結構為2×(3×30m)預制預應力混凝土T形梁。下部結構為蓋梁及130cm圓柱式墩,基礎采用φ150cm鋼筋混凝土鉆孔灌注樁;薄壁式橋臺,基礎采用120cm鋼筋混凝土鉆孔灌注樁;樁基礎均為端承樁。橋臺位于河岸陸上旱地,地層主要為耕植土、黏性土、砂性土等,臺后路基引道長150m。0號橋臺構造如圖2所示。
施工過程發生如下事件:
事件一:橋臺樁基施工前,項目部對臺后路基引道用地進行場地清理與平整,修筑施工便道、泥漿池及安裝泥漿循環系統等臨時設施,并做好安全防護措施。
事件二:樁基成孔及鋼筋籠吊裝完成后,在灌注水下混凝土前,進行二次清孔。經檢驗,孔內泥漿性能指標符合標準規定,孔底沉渣厚度為150mm,項目部隨即組織灌注水下混凝土。
問題

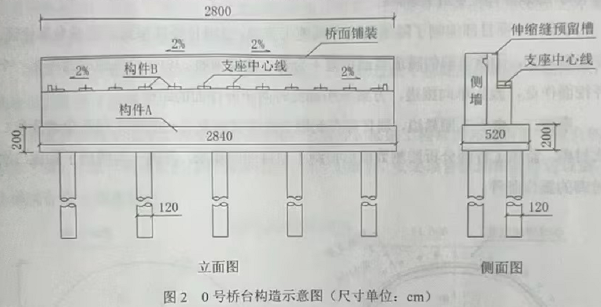

1.給出圖2中構件 A、B的名稱。
2.列式計算上部結構預制 T形梁的數量及圖 2中構件 A 的混凝土體積(單位m3,計算結果保留小數點后兩位數)
3.事件一中,泥漿池根據不同使用功能可分為哪些組成部分?
4.事件一中,指出泥漿池應采取的安全防護措施。
5、事件二中,項目部是否可以組織灌注水下混凝土?說明理由。
【答案解析】1.給出圖2中構件 A、B的名稱。
構件A承臺,構件B支座墊石
2.列式計算上部結構預制 T形梁的數量及圖 2中構件 A 的混凝土體積(單位m3,計算結果保留小數點后兩位數)
(1)根據立面圖支座墊石數量可知該橋梁每跨布置12片T梁,又該橋結構為2×(3×30m)計6跨,故T梁數量為:2×3×12=72片
3.事件一中,泥漿池根據不同使用功能可分為哪些組成部分?
泥漿池包括制漿池、儲漿池、沉淀池
4.事件一中,指出泥漿池應采取的安全防護措施。
泥漿池旁邊應設置明顯的警示牌和剛性的安全防護措施。泥漿池四周用φ48鋼管單排架作圍欄;立桿長度1.8米,打入地下0.5m;圍欄高度1.3m;鋼管之間用腳手架扣件或粗鐵線連接結實;
5、事件二中,項目部是否可以組織灌注水下混凝土?說明理由。
項目部不可以組織灌注水下混凝土
原因:孔底沉渣厚度為150mm,清孔不徹底,不滿足要求。鉆孔達到設計深度,灌注混凝土之前,孔底沉渣厚度應符合設計要求。設計未要求時端承型樁的成渣厚度不應大于50mm。
32.背景資料
某城市淺埋暗挖隧道長550m,沿線下穿道路、管線等市政設施。隧道設計為馬蹄形斷面,復合式襯砌結構由外向內依次為初期支護、X、二次襯砌,如圖3-1所示隧道開挖斷面尺寸為11.5mx8.5m,斷面開挖分塊如圖3-2所示。全線設三座豎井相向掘進施工。
施工過程中發生如下事件:
事件一:項目部編制了隧道暗挖專項施工方案,經項目經理審批后組織專家論證。專家組認為:①所選取的隧道貫通位置不合理,建議調整:②開始貫通時需停止一個開挖面作業,改為單向掘進,方案應明確此時兩個開挖面的距離。
事件二:由于工期緊迫,項目部在初期支護養護結束后向監理工程師申請施作次襯砌,監理工程師分析監測數據后拒絕了項目部的要求,并進一步明確了隧道二次襯砌的施作條件。,
問題

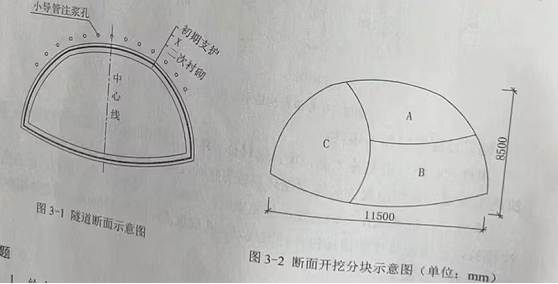

1.給出復合式襯砌結構中“X”的名稱。
2.結合圖3-2給出該淺理暗挖施工方法的名稱;用國 3-2中的字母表示隧道斷面的開挖順序。
3.事件一中,隧道暗挖專項施工方案的審批流程是否正確?說明理由
4.事件一中,分別給出選取隧道貫通位置的原則及開始貫通時兩個開挖面的距離
5.事件二中,給出二次襯砌的施作條件。
【答案解析】問題
1.給出復合式襯砌結構中“X”的名稱。
X為防水層
2.結合圖3-2給出該淺理暗挖施工方法的名稱;用國 3-2中的字母表示隧道斷面的開挖順序。
單側壁導坑法
C-A-B
3.事件一中,隧道暗挖專項施工方案的審批流程是否正確?說明理由
流程不正確
施工單位技術部門組織本單位施工技術、安全、質量等部門的專業技術人員對編制的專項施工方案進行審核。經審核合格后,由施工單位技術負責人簽字蓋章,然后交項目監理機構審批。
4.事件一中,分別給出選取隧道貫通位置的原則及開始貫通時兩個開挖面的距離
同一隧道內相對開挖(非爆破方法)的兩開挖面距離為2倍洞徑且不小于10m時,一端應停止掘進,并保持開挖面穩定。
5.事件二中,給出二次襯砌的施作條件。
結構變形基本穩定的條件下施作
33.背景資料
某公司承建一項城鎮主干路新建工程,全長3.1km,施工樁號為K0+000~K3+100。道路路面結構分為兩種類型,其中K0十000~K3+000段路面面層為厚18cm瀝青混合料面層,K3+000~K3+100段路面面層為厚28cm水泥混凝土面層:路面基層均為水泥穩定碎石基層。兩種路面面層在K3+000處呈階梯狀銜接,銜接處設置長 4m 水泥混凝土過渡段。路面銜接段結構如圖1所示。
施工過程中發生如下事件:
事件一:在K0+550~K0+610路段有一座廢棄池塘,深約2m。處置方案為清淤后換填級配砂礫,再利用挖方段土方填筑至設計標高。施工前項目部對填方用土進行了液限、塑限和 CBR 試驗。
事件二:水泥混凝土路面及過渡段鋪筑完成后,養護達到可開放交通條件時,再分層攤鋪銜接處瀝青混合料面層。為確保過渡段面層銜接緊密,橫縫連接平順,項目部采取了相應的施工工藝措施。
事件三:在K2+200填方坡腳處有10kV電力架空線線桿,由于線路遷移滯后,路基施工時項目部對線桿采取了安全保護措施。
1.寫出圖中A、B、C的名稱。

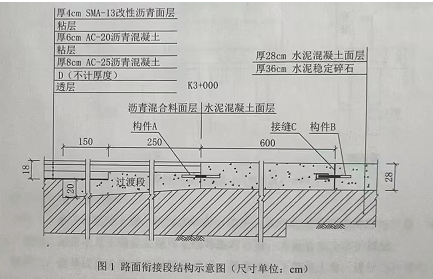

2.寫出圖中D的名稱及采用的材料。
3.填方段用土還應做哪些試驗?(液限、塑限、CBR背景中已給)
4.水泥混凝土路面開放交通的條件,寫出連接處過渡段的處理措施。
5.寫出電線桿處的防護措施。
【答案解析】1.寫出圖中A、B、C的名稱。
解析
A:拉桿(1分);B:傳力桿(1分);C:脹縫(1分)
2.寫出圖中D的名稱及采用的材料。
解析
D:封層(1分)材料:改性瀝青或改性乳化瀝青(2分)
3.填方段用土還應做哪些試驗?(液限、塑限、CBR背景中已給)
解析
天然含水量(1分),標準擊實(1分),必要時顆粒分析(1分)、有機質含量(1分)、易鹽含量(1分)、凍脹和膨脹量等試驗(1分)。(滿分4分,給滿為止)
4.水泥混凝土路面開放交通的條件,寫出連接處過渡段的處理措施。
解析
開放交通的條件:混凝土完全達到設計彎拉強度且填縫完成;(2分)瀝青路面基層部分澆筑混凝土過渡段,且在下面層處留臺階(1分);設置拉桿(1分);鋪玻纖格柵(1分);接縫處涂刷粘層油(1分)。
5.寫出電線桿處的防護措施。
解析
加固電線桿(2分),派專人監護的措施(2分)
34.背景資料
某城市環境提升改造工程,新建污水管線采用D1200mm鋼筋混凝土管,埋深8~9m,頂管敷設工作井采用鋼筋混凝土圓形沉井,內徑6.0m,地層為雜填土、粘質粉土、粉細砂和粉質黏土,地下水豐富,沉井結構如圖4。
為保證臨近建筑物安全,沉井周邊設置水泥土攪拌樁加隔水帷幕,水泥土攪拌樁施工工藝流程為:場地平整→A→預先鉆進至設計標高→邊提升邊攪拌邊噴粉至預定停漿面>。升攪拌噴粉至預定停漿面。沉井內設置管井,采取排水下沉方法施工,開挖過程中基底出現局部大量滲水經處理后繼續下沉施工。
項目部編制了頂管工程專項施工方案,方案中根據工程特點并結合公司現有的土壓平衡頂管機、泥水平衡頂管機進行設備選型,沉井完成后,安裝頂管和相關頂進設施,經調試合格后開始頂管施工。
1.給出水泥土攪拌樁施工工藝流程中A、B的內容。
2.根據圖4,列式計算地下水埋深(單位m,計算結果保留小數點后兩位)。
3.試述沉井基底大量滲水未及時處理可能產生的風險。
4.根據工程特點項目部宜選用哪種類型的頂管機。
5.指出沉井內應安裝哪些主要頂進設施。
【答案解析】某城市環境提升改造工程,新建污水管線采用D1200mm鋼筋混凝土管,埋深8~9m,頂管敷設工作井采用鋼筋混凝土圓形沉井,內徑6.0m,地層為雜填土、粘質粉土、粉細砂和粉質黏土,地下水豐富,沉井結構如圖4。
為保證臨近建筑物安全,沉井周邊設置水泥土攪拌樁加隔水帷幕,水泥土攪拌樁施工工藝流程為:場地平整→A→預先鉆進至設計標高→邊提升邊攪拌邊噴粉至預定停漿面>。升攪拌噴粉至預定停漿面。沉井內設置管井,采取排水下沉方法施工,開挖過程中基底出現局部大量滲水經處理后繼續下沉施工。
項目部編制了頂管工程專項施工方案,方案中根據工程特點并結合公司現有的土壓平衡頂管機、泥水平衡頂管機進行設備選型,沉井完成后,安裝頂管和相關頂進設施,經調試合格后開始頂管施工。
1.給出水泥土攪拌樁施工工藝流程中A、B的內容。
A:攪拌機械就位、調平(2分);B:重復攪拌下沉至設計加固深度(2分)
2.根據圖4,列式計算地下水埋深(單位m,計算結果保留小數點后兩位)。
34.5-30.65=3.85m(3分)
3.試述沉井基底大量滲水未及時處理可能產生的風險。
坑底突涌(2分)、地表塌陷(2分)、沉井斜(2分)(滿分4分,給滿為止)
4.根據工程特點項目部宜選用哪種類型的頂管機。
泥水平衡頂管機(3分)
5.指出沉井內應安裝哪些主要頂進設施。
千斤頂(2分)、導軌(2分)、頂鐵(2分)、油泵(2分)、后背墻(2分)(滿分6分,給滿為止)
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
