歷年真題

校驗版!2023二級建造師《市政實務》真題答案解析(2天考3科)

發布時間:2023-06-04 11:19:58來源:點擊數:

2025年二級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2023二級建造師考試將在6月3日、4日舉行,2023二建《市政實務》考試時間(2天考3科):6月4日 9:00-12:00,考后大立教育將及時發布2023年二建市政實務真題及答案解析,敬請關注!

  2023二級建造師考試將在6月3日、4日舉行,2023二建《市政實務》考試時間(2天考3科):6月4日 9:00-12:00,考后大立教育將及時發布2023年二建市政實務真題及答案解析,敬請關注!


  2天考3科地區:四川、山東、湖南、湖北、江西、廣西、遼寧、黑龍江、吉林、天津、甘肅、寧夏、新疆、西藏、福建(紙筆)


  一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)。


  1.細粒式瀝青混疑土用作瀝青混凝土面層的磨耗層時,其設計常用的厚度為( )。


  A.10~15mm

  B.15~20mm

  C.25~40mm

  D.40~60mm


  【參考答案】B

  【答案解析】瀝青混凝土面層常用厚度及適宜層位 表2 K3 11012

面層類別

公稱最大粒徑(mm

常用厚度(mm

適宜層位

特粗式

37.50

80100

二層或三層式面層的下面層

粗粒式

31.5

6080

二層或三層式面層的下面層

26.5

中粒式

19

4060

三層式面層的中面層或二層式的下面層

16

二層或三層式面層的上面層

細粒式

13.2

2540

二層或三層式面層的上面層

9.5

1520

1)瀝青混凝土面層的磨耗層(上層)

2)瀝青碎石等面層的封層和磨耗層

砂粒式

4.75

1020

自行車道與人行道的面層


  2.下列道路基層施工做法中,正確的是( )。


  A.承受中等交通的道路,路床為細粒土且基屋下未設墊層時,應在基層下設置底基層

  B.根據交通等級和基層的抗沖刷能力綜合考慮,重交通可選用級配粒料基層

  C.當水泥混凝土面層采用滑模式攤鋪機進行施工時,基層寬度應比混凝土面層寬500mm

  D.碾壓混凝土基層接縫設置應與混凝土面層錯縫100mm以上


  【參考答案】A

  【答案解析】A選項:基層下未設墊層,路床為細粒土、黏土質砂或級配不良砂(承受特重或重交通時),或者為細粒土(承受中等交通時),應在基層下設置底基層。故A正確。

  B選項:重交通宜選用水泥穩定粒料或瀝青穩定碎石基層;故B錯誤。

  C選項:基層的寬度應根據混凝土面層施工方式的不同,比混凝土面層每側至少寬出650mm(滑模式攤鋪機施工時)。故C錯誤。

  D選項:碾壓混凝土基層應設置與混凝土面層相對應的接縫。故D錯誤。


  3.某城鎮快速路填方最深處達3m,其路基底部填料強度(CBR)最小值為( )。


  A.2.0%

  B.3.0%

  C.4.0%

  D.5.0%


  【參考答案】B

  【答案解析】路基填料強度(CBR) 的最小值 表 2K311022

填方類型

路床頂面以下深度( mm)

最小強度(%)

城鎮快速路、主干路

其他等級道路

路床

0~300

8.0

6.0

路基

300~800

5.0

4.0

800~1500

4.0

3.0

1500

3.0

2.0


  4下列橋梁常用術語中,正確的是( )。


  A.拱橋凈跨徑是指拱軸線兩端點之間的水平距離

  B.橋下凈空高度是指橋面與橋下線路路面之間的距離

  C.建筑高度是指橋上行車路面標高至橋跨結構最下緣之間的距離

  D.橋梁全長是指多孔橋梁中各孔凈跨經的總和


  【參考答案】C

  【答案解析】選項A錯誤:凈跨徑——相鄰兩個橋墩(或橋臺)之間的凈距。對于拱式橋是每孔拱跨兩個拱腳裁面最低點之間的水平距離。

  選項B錯誤:橋下凈空高度——設計洪水位、計算通航水位或橋下線路路面至橋跨結構最下緣之間的距離。

  選項C正確:建筑高度——橋上行車路面(或軌頂)標高至擠跨結構最下緣之間的距離。

  選項D錯誤:橋梁全長——橋梁兩端兩個橋臺的側墻或八字墻后端點之間的距離,簡稱橋長。


  5.關于預應力筋施工說法正確的是( )。


  A.預應力筋下料長度為孔道長度與千斤頂長度的總和

  B.預應力筋采用電弧焊切割

  C.預應力筋張拉時,伸長值應從開始張拉時量測

  D.先張法放張預應力筋時,應分階段,對稱、交錯地放張


  【參考答案】D

  【答案解析】選項A錯誤:預應力筋下料長度應通過計算確定,計算時應考慮結構的孔道長度或臺座長度、錨(夾)具長度、千斤頂長度、墩頭預留量、冷拉伸長值、彈性回縮值、張拉伸長值和外露長度等因素。


  選項B錯誤:預應力筋宜使用砂輪鋸或切斷機切斷,不得采用電弧切割。

  選項C錯誤:預應力張拉時,應先調整到初應力(σ0) ,該初應力為張拉控制應力(σcon)的10%~15% ,伸長值應從初應力時開始量測。

  選項D正確:放張順序應符合設計要求,設計未要求時,應分階段、對稱、交錯地放張。放張前,應將限制位移的模板拆除。


  6.關于橋面防水系統施工的說法,正確的是( )。


  A.任何區域的卷材不得多于3層,其搭接接頭應錯開150mm

  B.卷材防水層鋪設前,先對節點、轉角、排水口等部位局部處理,再進行大面積鋪設

  C.防水涂料每遍涂刷推進方向宜垂直于前一遍方向

  D.卷材防水層上瀝青混凝土攤鋪溫度應低于防水卷材的耐熱度,并小于170℃


  【參考答案】B

  【答案解析】選項A錯誤:鋪設防水卷材時,任何區域的卷材不得多于3 層,搭接接頭應錯開500mm以上。

  選項B正確:卷材防水層鋪設前應先做好節點、轉角、排水口等部位的局部處理,然后再進行大面積鋪設。

  選項C錯誤:涂刷法施工防水涂料時,每遍涂刷的推進方向宜與前一遍相一致。

  選項D錯誤:防水層上瀝青混凝土的攤鋪溫度應與防水層材料的耐熱度相匹配。卷材防水層上瀝青棍凝土的攤鋪溫度應高于防水卷材的耐熱度,但同時應小于170℃;涂料防水層上瀝青混凝土的攤鋪溫度應低于防水涂料的耐熱度。


  7.下列圍堰類型中,適用于深基坑,可作為基礎結構的一部分,但不適宜在堅硬巖石的河床使用的是( )。


  A.鋼板樁圍堰

  B.鋼筋混凝土板樁圍堰

  C.套箱圍堰

  D.雙壁鋼圍堰


  【參考答案】B

  【答案解析】圄堪類型及適用條件 表 2K312021

圍堰類型

適用條件

板樁圍堰

鋼板樁圍堰

深水或深基坑,流速較大的砂類土、黏性土、碎石土及風化巖等堅硬河床。防水性能好,整體剛度較強


鋼筋混凝土板樁圍堰

深水或深基坑,流速較大的砂類土、黏性土、碎石土河床。除用于擋水防水外還可作為基礎結構的一部分,亦可采取拔除周轉使用,能節約大量木材

鋼套筒圍堰

流速2.0m/s,覆蓋層較薄,平坦的巖石河床,埋置不深的水中基礎,也可用于修建樁基承臺

雙壁圍堰

大型河流的深水基礎,覆蓋層較薄、平坦的巖石河床



  8.在砂土地層中,降水深度不受限制的降水方法是( )。


  A.潛埋井

  B.管井

  C.噴射井點

  D.真空井點


  【參考答案】B

  【答案解析】A.潛埋井:≤2m;B.管井:不限;C.噴射井點:≤20m;D.真空井點:單級≤6,m,多級≤12m


  9.關于暗挖隧道噴錨支護噴射混凝土的說法,正確的是( )。


  A.應采用早強混凝土自上而下進行噴射

  B.分層噴射時,在前一層混凝土終凝前進行下一層噴射

  C.鋼筋網的噴射混凝土保護層厚度不小于20mm

  D.噴射混凝土完成后應立即開始養護


  【參考答案】C

  【答案解析】選項A錯誤:噴射作業分段、分層進行,噴射順序由下而上。

  選項B錯誤:分層噴射時,應在前一層混凝土終凝后進行。

  選項C正確:鋼筋網的噴射混凝土保護層不應小于20mm。

  選項D錯誤:噴射混凝土終凝2h后進行養護,時間不小于14d;氣溫低于5℃時不得噴水養護。


  10.關于沉井施工的說法正確的是( )。


  A.沉井底梁應與刃腳部分同步澆筑

  B.沉井后續各節模板應支撐于堅固的地面

  C.外排腳手架應與模板連接固定

  D.采用干封底時,底板混凝土強度達到設計強度即可封填泄水井并停止降水


  【參考答案】A

  【答案解析】選項A正確:分節制作沉井每節制作高度應符合施工方案要求,且第一節制作高度必須高于刃腳部分;井內設有底梁或支撐梁時應與刃腳部分整體澆搗。

  選項BC錯誤:后續各節的模板不應支撐于地面上,模板底部應距地面不小于1m,搭設外排腳手架應與模板脫開。

  選項D錯誤:干封底封底前應設置泄水井,底板混凝土強度達到設計強度等級且滿足抗浮要求時,方可封填泄水井、停止降水。


  11.關于無壓管道閉水試驗的說法,正確的是( )。


  A.試驗段上游設計水頭不超過管頂內壁時,試驗水頭以試驗段上游設計水頭加2m計

  B.試驗段上游設計水頭超過管頂內壁時,試驗水頭以試驗段上游管頂內壁加2m計

  C.計算出的試驗水頭小于10m,但已超過上游檢查井井口時,試驗水頭應以上游檢查井井口高度為準

  D.滲水量的觀測時間不得小于15min


  【參考答案】C

  【答案解析】選項A錯誤:試驗段上游設計水頭不超過管頂內壁時,試驗水頭應以試驗段上游管頂內壁加2m計。

  選項B錯誤:試驗段上游設計水頭超過管頂內壁時,試驗水頭應以試驗段上游設計水頭加2m計。

  選項C正確:計算出的試驗水頭小于10m ,但已超過上游檢查井井口時,試驗水頭應以上游檢查井井口高度為準。

  選項D錯誤:滲水量的觀測時間不得小于30min。


  12.下列供熱管道安裝材料中,屬于保溫層材料的是( )。


  A.聚氨酯瓦塊

  B.復合鋁箔

  C.玻璃纖維布

  D.鋁塑復合板


  【參考答案】A

  【答案解析】A:保溫材料,BCD:保溫保護層。


  13.工作壓力為0.2Mpa的城鎮燃氣輸配管道屬于( )。


  A.高壓燃氣管道

  B.次高壓燃氣管道

  C.中壓燃氣管道

  D.低壓燃氣管道


  【參考答案】C

  【答案解析】城鎮燃氣輸配管道輸配壓力(表壓)分類 表2K315031


名稱

壓力(MPa

超高壓燃氣管道

P4.0

高壓燃氣管道

A

2.5P4.0

B

1.6P2.5

次髙壓燃氣管道

A

0.8P1.6

B

0.4P0.8

中壓燃氣管道

A

0.2P0.4

B

0.01P0.2

低壓燃氣管道

P0.01



  14.關于使用環氧煤瀝青涂料對燃氣管道進行防腐處理的說法錯誤的是( )。


  A.底層涂料應在表面除銹后的8h之內進行涂刷

  B.管道兩端100~150mm范圍內不得涂刷

  C.底層涂料與第一道面層涂料涂刷時間間隔不得超過24h

  D.纏繞玻璃布時,玻璃布的壓邊寬度為20~30mm


  【參考答案】A

  【答案解析】選項A錯誤選項B正確:管道表面應按規定除銹,底漆應在表面除銹后的4h之內涂刷,涂刷應均勻,不得漏涂;管兩端100~150mm范圍內不得涂刷。

  選項C正確:面漆涂刷和包扎玻璃布,應在底漆表團干后進行,底漆與第一道面漆涂刷的問隔時間不得超過24h。

  選項D正確:涂瀝青后應立即纏繞玻璃布,玻璃布的壓邊寬度應為20~30mm.接頭搭接長度應為100~150mm.


  15.生活垃圾填埋場的滲瀝液收集導排層濾料優先采用( )作為排水材料。


  A.碎石

  B.卵石

  C.粗砂

  D.中細砂


  【參考答案】B

  【答案解析】導排層濾料需要過篩,粒徑要滿足設計要求。導排層應優先采用卵石作為排水材料,可采用碎石,石材粒徑宜為20 ~60mm,石材CaCO3。含量必須小于5%,防止年久鈣化使導排層板結造成填埋區側漏。


  16.關于施工測量作業要求的說法正確的是( )。


  A.由測繪專業學校畢業人員就可以從事測量工作

  B.常用的控制樁和監測點一經保護,測得的數值永久有用

  C.高級測工測得的測量成果,不得改動

  D.工程測量應以中誤差作為衡量測繪精度的型準,并以2倍誤差作為極限誤差


  【參考答案】D

  【答案解析】選項A錯誤:從事施工測量的作業人員,應經專業培訓、考核合格,持證上崗。

  選項B錯誤:施工測量用的控制樁和監測點要注意保護,經常校測。附后、凍融期或受到碰撞損害,應及時校測、布點,保持準確。

  選項C錯誤:應建立測量復核制度。

  選項D正確:工程測量應以中誤差作為衡量ìJ!~繪精度的標準,并應以二倍中誤差作為極限誤差。


  17.在施工技術方案的主要內容中,屬于核心內容并具有決定性作用的是( )。


  A.施工方法(工藝)

  B.施工機械

  C.施工順序

  D.施工組織


  【參考答案】A

  【答案解析】施工方法(工藝)是施工技術方案的核心內容,具有決定性作用。


  18.混凝土( )會引起結構裂縫。


  A.水化熱

  B.內外約束

  C.收縮變形

  D.過早拆除模阪支架


  【參考答案】D

  【答案解析】支架、支撐變形下沉會引發結構裂縫,過早拆除模板支架易使未達到強度的混凝土結構發生裂縫和破損。


  19.每年六月份由項目負責人組織實施的安全檢查屬于( )。


  A.綜合安全檢查

  B.安全巡視檢查

  C.季節性安全檢查

  D.特定條件下安全檢查


  【參考答案】D

  【答案解析】特定條件下的安全檢查,可隨國家、地方及企業各上級主管部門的具體要求進行,帶有較明顯的形勢要求。諸如:“每年六月份”全園安全月期間專項環境衛生、文明施工整治,重大事故、疫情發生后的專項安全檢查等等。由項目負責人組織實施。


  20.


  【參考答案】

  【答案解析】


  二、多項選擇題(共10題,每題2分,每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)。

  21.土路基施工過程中,局部出現“彈簧土”,引起該質量問題的主要原因有( )。


  A.壓路機質量偏大

  B.壓路機速度過慢

  C.碾壓遍數偏多

  D.含水量大于最佳含水量的回填土

  E.填土顆粒過大


  【參考答案】DE

  【答案解析】路基施工中壓實度不能滿足質量標準要求,甚至局部出現“彈簧土”現象,主要原因是:

  (1)壓實遍數不合理。

  (2)壓路機質量偏小。

  (3)填土松鋪厚度過大。

  (4)碾壓不均勻。

  (5)含水量大于最佳含水量,特別是超過最佳含水量兩個百分點,造成“彈簧”現象。

  (6)沒有對前一層表面浮土或松軟層進行處治。

  (7)土場土質種類多,出現異類土壤混填;尤其是透水性差的土壤包裹透水性好的土壤,形成了水囊,造成“彈簧”現象。

  (8)填土顆粒過大(粒徑大于100mm),顆粒之間空隙過大,或采用不符合要求的填料(天然稠度小于1.1,液限大于40,塑性指數大于18)。


  22.某城鎮支路投入使用3年后,道路面層部分路段出現破損、坑洞,經檢測路基的穩定性符合要求,設計采用微表處的施工工藝對其進行改造,改造后的面層質量驗收主控項目有( )。


  A.壓實度

  B.厚度

  C.彎沉值

  D.抗滑性能

  E.滲水系數


  【參考答案】BDE

  【答案解析】主控項目:抗滑性能、滲水系數、厚度。

  一般項目:表觀質量、橫向接縫、縱向接縫和邊線質量。

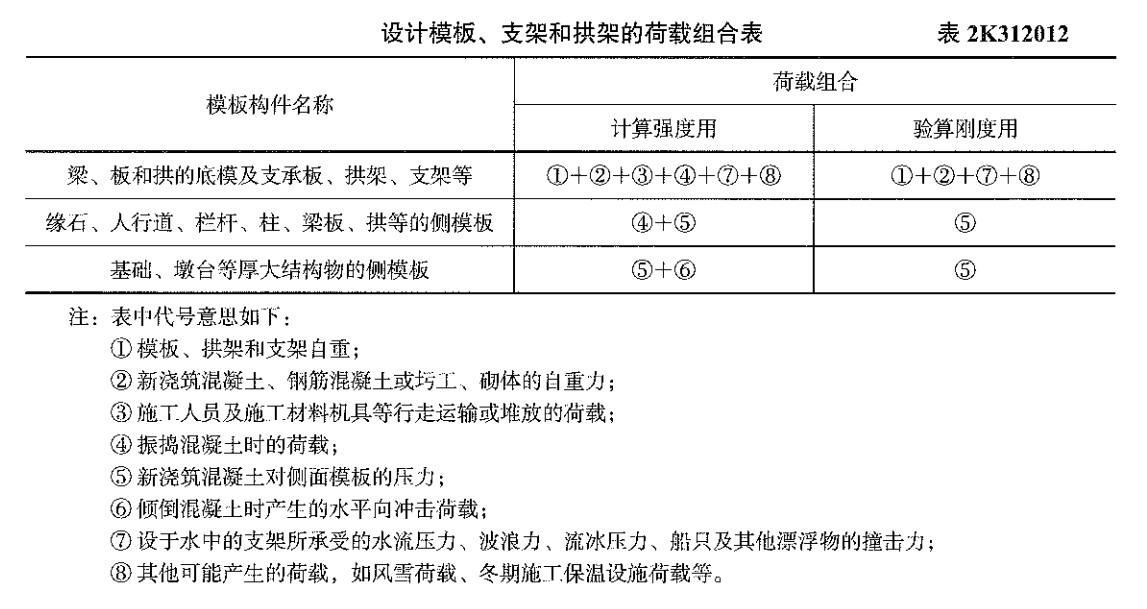

  23.跨線現澆箱梁采用支架法施工時,計算底模強度需考慮的荷載包括( )及其他可能產生的荷載。


  A.模板自重

  B.鋼筋混凝土自重力

  C.施工人員、機具等荷載

  D.傾倒混凝土時產生的水平向沖擊荷載

  E.振搗混凝土時的荷載


  【參考答案】ABCE

  【答案解析】






  24.關于橋梁結構鋼筋及保護層施工的說法,正確的是( )。


  A.鋼筋接頭設在受力較小區段,避開結構最大彎矩處

  B.鋼筋接頭末端至鋼筋彎起點的距離不小于鋼筋直徑的10倍

  C.鋼筋彎制前應先使用卷揚機拉直鋼筋

  D.鋼筋機械連接部位最小保護層厚度不小于20mm

  E.鋼筋保護層墊塊可采用現場拌制的砂漿制作,切割成型后使用


  【參考答案】ABD

  【答案解析】選項A正確:鋼筋接頭應設在受力較小區段,不宜位于構件的最大彎矩處。

  選項B正確:接頭末端至鋼筋彎起點的距離不得小于鋼筋直徑的10倍。

  選項C錯誤:鋼筋彎制前應先調直。應用調直機械調直,禁止利用卷揚機技直鋼筋。

  選項D正確:鋼筋機械連接件的最小保護層厚度不得小于20mm。

  選項E錯誤:禁止在施工現場采用拌制砂漿,通過切割成型等方法制作鋼筋保護層墊塊。


  25.地下連續墻成槽過程護壁泥漿的主要性能指標包括( )。


  A.相對密度

  B.黏度

  C.膠體率

  D.PH值

  E.含砂率


  【參考答案】ABDE

  【答案解析】地下連續墻在開挖過程中,為保證槽壁的穩定,采用特制的泥漿護壁。泥漿應根據地質和地面沉降控制要求經試配確定,并在泥漿配制和挖槽施工中對泥漿的相對密度、黏度、含砂率和pH值等主要技術性能指標進行檢驗和控制。


  26.大型地下蓄水池滿水試驗的前提條件包括( )。


  A.池體結構實體強度滿足設計強度

  B.現澆鋼筋混凝土池體防水層完成

  C.現澆鋼筋混凝土池體防腐層完成

  D.預留孔洞完成臨時封堵

  E.池內外缺陷修補完畢


  【參考答案】ADE

  【答案解析】滿水試驗前必備條件:

  (1)池體的混凝土或磚、石砌體的砂漿已達到設計強度要求;池內清理潔凈,池內外缺陷修補完畢。

  (2)現澆鋼筋混凝土池體的防水層、防腐層施工之前;裝配式預應力混凝土池體施加預應力且錨固端封錨以后,保護層噴涂之前;磚砌池體防水層施工以后,石砌池體勾縫以后。

  (3)設計預留孔洞、預埋管口及進出水口等已做臨時封堵,且經驗算能安全承受試驗壓力。

  (4)池體抗浮穩定性滿足設計要求。

  (5)試驗用的充水、充氣和排水系統已準備就緒,經檢查充水、充氣及排水閘門不得滲漏。

  (6)各項保證試驗安全的措施已滿足要求;滿足設計的其他特殊要求。


  27.某城鎮大型防洪排澇項目,設其管徑為3500mm,可采用的不開槽施工方法有( )。


  A.盾構法

  B.淺埋暗挖法

  C.定向鉆法

  D.夯管法

  E.密閉式頂管


  【參考答案】ABE

  【答案解析】A.盾構法:>3000mm;B.淺埋暗挖法:>1000mm;C.定向鉆:300一1000mm;D.夯管法:200-1800mm;E.密閉式頂管:300一4000mm


  28.關于給排水管道功能性試驗管道注水與浸泡的說法,正確的有( )。


  A.注水時,在試驗管段上游的管頂部位及管段中的高點部位應設置排氣閥

  B.球墨鑄鐵管(有水泥砂漿襯里)浸泡時間不少于24h

  C.化學管材浸泡時間不少于24h

  D.內徑小于1000mm的現澆鋼筋混凝土管浸泡時間不少于24h

  E.內徑大于1000mm的預應力混凝土管浸泡時間不少于48h


  【參考答案】ABC

  【答案解析】選項A正確:注水時應從下游緩慢注入,注入時在試驗管段上游的管頂及管段中的高點應設置排氣閥,將管道內的氣體排除。

  選項BC正確,選項DE錯誤:浸泡時間規定:

  (1)球墨鑄鐵管(有水泥砂漿襯里)、鋼管(有水泥砂漿襯里)、化學建材管不少于24h。選項BC正確。

  (2)內徑大于1000mm的現澆鋼筋混凝土管渠、預(自)應力混凝土管、預應力鋼筒混凝土管不少于72h

  (3)內徑小于1000mm的現澆鋼筋混凝土管渠、預(自)應力混凝土管、預應力鋼筒混凝土管不少于48h。


  29.當供熱介質為熱水時,換熱站應配備的主要設備有( )。


  A.換熱器

  B.儲水器

  C.凝結水箱

  D.集汽管

  E.除污器


  【參考答案】ABE

  【答案解析】換熱站的設施取決于供熱介質的種類和用熱裝置的性質。當熱介質為蒸汽時,主要設施有集汽管、調節和檢測供熱參數(壓力、溫度、流量)的儀表、換熱器、凝結水箱、凝結水泵和水封等裝置;當供熱介質為熱水時,換熱站的主要設施有水泵、換熱器、儲水箱、軟化水處理設備、過濾器、除污器、調節及檢測儀器儀表等。


  30.下列鉆孔灌注樁施工技術措施中,控制成孔垂直度的措施有( )。


  A.使用鉆頭直徑比設計樁徑小的鉆頭

  B.檢查鉆機平整度

  C.鉆進時檢查主動鉆桿垂直度

  D.軟硬土層交界面處應低速、低鉆壓鉆進

  E.改善泥漿性能


  【參考答案】BCD

  【答案解析】控制鉆孔垂直度的主要技術措施:

  (1)壓實、平整施工場地。

  (2)安裝鉆機時應嚴格檢查鉆機的平整度和主動鉆桿的垂直度,鉆進過程中應定時檢查主動鉆桿的垂直度,發現偏差立即調整。

  (3)定期檢查鉆頭、鉆桿、鉆桿接頭,發現問題及時維修或更換。

  (4)在軟硬土層交界面或傾斜巖面處鉆進,應低速、低鉆壓鉆進。發現鉆孔偏斜,應及時回填黏土,沖平后再低速、低鉆壓鉆進。

  (5)在復雜地層鉆進,必要時在鉆桿上加設扶正器。


  三、實務操作和案例分析題(共4題,每題20分)

  案例一


  背景資料

  某施工單位城建一項城市主干路改擴建工程,全長為2.0km,道路寬度由40m拓寬至55m,道路平面圖如圖1-1,設計道路橫斷面如圖1-2。

  項目部進場后依據施工方案完成了便道硬化及臨時設施搭建。按方案要求對道路施工現場砂石備料進行了覆蓋,大風天停止土方施工及水穩攤鋪工作,在主要車輛出入口設置了洗車臺,以減少施工場地塵土帶出現場。

  施工方案還充分考慮了新舊路基沉降差異,對新舊道路交接處的處理給予了高度重視,按設計要求采用性能良好的回填材料并優化了配合比,對碾壓工藝進行了改進。

  在完成墊層施工后,準備基層施工時恰逢雨期,項目部按照雨期施工專項方案管控措施,明確了道路基層壓實要求,保證了基層施工質量。

  開工前調研發現原路面檢查井蓋松動問題比較突出,噪聲異常,行車舒適度較差,本項目應用了多項新材料、新技術以改善該質量通病問題,其中包括模塊裝配式檢查井室,防沉降井蓋等。

  春節后,項目部組成人員及特種作業人員和工人均按時進場,項目部編制了節后復工方案,組織相關人員對現場安全文明進行了全面檢查,并整改落實到位,填報了相關資料,完善了復工復產手續。


  【問】1.補充完善施工過程中揚塵防治措施。


  1.【參考答案】(1)料場、生活辦公區域進行硬化處理;

  (2)裸露的場地和集中堆放的土方應采取覆蓋、固化、綠化、灑水降塵措施;

  (3)施工現場應根據風力和大氣濕度的具體情況,進行土方回填、轉運作業;沿線安排灑水車,灑水降塵。

  (4)拆除舊有建筑物、構筑物時,應采用隔離、灑水等措施防止施工過程揚塵,并應在規定期限內將廢棄物清理完畢。

  (5)設密閉式垃圾站,施工垃圾、生活垃圾應分類存放,及時清運。

  (每條1分,滿分4分)


  【問】2.指出新舊路基搭接接縫處理措施。


  2.【參考答案】(1)對舊路基處挖臺階,每級臺階寬度不得小于1.0,m,臺階頂面應向內傾斜。(開蹬填筑);

  (2)新舊路基連接處鋪設土工織物(土工格柵)。

  (3)路基邊坡處的護坡措施拆除,清除樹根、雜草、表土等。

  (2分)


  3.指出基層雨期施工質量控制措施。


  3.【參考答案】(1)加強與氣象部門聯系,掌握天氣預報,安排在不下雨時施工。

  (2)調整施工步序,集中力量分段施工。

  (3)做好防雨準備,在料場和攪拌站搭雨棚,或施工現場搭可移動的罩棚。

  (4)建立完善的排水系統,防排結合,并加強巡視,發現積水、擋水處,及時疏通。

  (5)道路工程如有損壞,及時修復。

  (6)攤鋪段不宜過長,應堅持拌多少、鋪多少、壓多少、完成多少,當日碾壓成型。

  (7)下雨來不及完成時,要盡快碾壓,防止雨水滲透及時開挖排水溝或排水坑,盡快排除積水料場和攪拌站搭設雨棚,防止水泥和混合料遭雨淋。

  (每條1分,滿分4分)


  4.水泥穩定碎石基層材料攤鋪時每層最大壓實厚度是多少?本項目應分幾層攤鋪(360mm)?


  4.【參考答案】(1)每層最大壓實厚度:200mm

  (2)分兩層澆筑。(缺圖暫無法確定答案)

  (2分)


  5.防沉降井蓋有哪些功能?


  5.【參考答案】防響、防跳、防盜、防墜落、防位移

  (每條1分,滿分4分)


  6.節后復工還應滿足哪些要求?


  6.【參考答案】還應滿足要求:(1)管理人員和作業人員進行安全教育培訓,技術交底;

  (2)施工材料檢驗合格

  (3)施工機械設備檢查合格;

  (4)現場臨時設施及施工便道修復完善。

  (5)制定復產方案并經過審批;

  (6)排查隱患并進行整改;

  (7)有總監簽發的復工令;

  (8)已做好應急準備,制定好重點防控監控項目

  (每條1分,滿分4分)


  案例二

  背景資料

  某施工單位承建一項新建道路工程,在樁號K1+120-K1+141跨河段新建一座跨河橋,橋梁全長21m,寬24m,橋梁上部結構為預應力鋼筋混凝土T梁。

  項目部進場后,按照施工方案組織施工,T梁在預制構件廠加工完成,運輸至施工現場吊裝。設計要求T梁混凝土強度達到90%且齡期不少于7d時,方可進行預應力張拉。預制廠在每片T梁混凝土澆筑時,除制作標養試塊外還制作了同條件試塊作為備用。

  為保證上部結構順利施工,項目部做了以下工作:

  事件一:對運梁路線進行調查,并辦理了相關手續,編制吊裝運輸方案并進行了審批;

  事件二:對吊裝場地作業環境進行復核,吊機站位和運輸車位進行必要的硬化處理;

  事件三:復核墊石混凝土強度、平整度、坡度、支座平面位置及軸線,支座安裝完成后,在T梁安裝前進行了驗收;

  事件四:T梁運輸吊裝前,對起吊設備、運輸車輛進行了確認,驗收后進行吊裝;T梁吊裝就位后對T梁進行臨時支撐,橫向連接固定工作,所有T梁全部安裝完成后,進行T梁翼緣板聯接部位施工,翼緣板聯結部位如圖2所示:


  【問】1.預制廠制作同條件試塊的目的是什么?寫出T梁存放時墊木的位置,正常情況下T梁在梁場存放時間不超過幾個月?


  1.【參考答案】(1)目的:檢測其實時抗壓強度,明確預應力張拉、拆模(脫底模)、移運、吊裝的具體時間(1條1分,滿分3分)

  (2)墊木位置:設在設計規定的支點處。(支座處)(1分)

  (3)存放時間:正常情況不超過3個月。(1分)


  【問】2.事件二中,場地硬化后,需進行哪項檢測?


  2.【參考答案】承載能力(2分)


  3.事件三中,補充墊石驗收項目。


  3.【參考答案】頂面高程、坡向、材料。(1個1分,共3分)


  4.事件四中,起重吊裝作業時,哪些人員需要持特種作業操作證方可上崗?對T梁進行臨時支撐和橫向連接固定的目的是什么?


  4.【參考答案】(1)人員:起重設備操作人員(起重機司機)、信號司索工(信號操作員)。安裝和拆卸工(3分)

  (2)目的:增加橫向連接,防止傾倒。(2分)


  5.寫出圖2中兩片T梁的翼緣板聯接部位施工的工藝流程?


  【參考答案】兩端翼緣板鑿毛,濕接縫鋼筋綁扎,模板安裝,混凝土澆筑,混凝土養護。(5分)


  案例三

  背景資料

  某施工單位承建一項城鎮地下通道新建工程,通道長95m,通道尺寸為BxH=10mx5.5m,結構采用抗滲等級為P8的C35現澆鋼筋混凝士,基坑采用明挖法施工,支護形式為"SMW工法樁+一道鋼支撐”,基坑支護橫斷面示意圖如圖3-1。

  項目部編制的施工方案含如下內容:

  (1)通道的施工工藝流程為:測量放線→基坑支護→A→底板防水及保護層施工→底板鋼筋綁扎→底板模板安裝→底板混凝土澆筑→側墻外圍護樁找牢及防水層施工→滿堂支架搭設及側墻鋼筋綁扎→B→頂板鋼筋綁扎→封頭模板安裝→C

  (2)SMW工法樁內插型鋼采用插一跳一的施工方式,插入前對型鋼表面進行處理;

  (3)通道主體每20m設置一道變形縫,寬25mm,側墻變形縫防水構造如圖3-2所示;

  (4)結構主體混凝養護品度達到設計要求后,進行士方回填工作。


  【問】1.補充充地下通道施工工藝流程中ABC工序名稱


  1.【參考答案】A:基坑開挖與驗收;

  B:側墻模板及頂板模板安裝

  C:側墻及頂板混凝土澆筑

  (每個2分,滿分6分)


  【問】2.型鋼插入前處理措施及有焊接接頭型鋼在插入時注意事項有哪些。


  2.【參考答案】(1)型鋼插入前處理措施:①除銹、②涂刷減摩材料(劑)(2分)

  (2)插入時注意事項:①相鄰接頭錯開1m;(1分)

  ②接頭距坑底至少2m(1分);

  ③接頭位置應避開支撐及開挖面附近(1分);

  ④保持垂直插入(1分)。


  【問】3.圖3-2中構件D、E名稱。


  3.【參考答案】D:中埋式橡膠止水帶(2分);E:外貼式止水帶(2分)

  【缺圖根據學員回憶給出答案僅供參考】


  【問】4.地下通道主體混凝土養護時間最少多少天?土方回填還需具備何種條件。


  4.【參考答案】(1)養護時間:14d (2分)

  (2)土方回填條件:防水層及保護層達到設計要求方可回填(2分)。


  案例四

  背景資料

  某施工單位承建一項10000m生活垃圾填埋工程,是結合城市的生活垃圾處理和生態環境修復作試點項目。該項目是充分利用城市邊角拋荒地的地域優勢,擬定工期12個月。

  項目部辦妥所有的必辦手續后組織施工人員進入現場,依據現場地形將10000m劃分為10個垃圾填埋單元,每個單元的橫斷面尺寸基本相同。流水作業施工,整個項目的施工過程與擬定工作時間為:準備工作(用時1個月)、10000m填埋場地下水收集導排系統與雙層防滲系統結構布置(用時3個月)、10個垃圾填埋單元全部完成整場黏士(隔離層、保護層)、營養土層,封場表面及綠化植被(用時2個月)。


  【問】1.4-1中排氣管排出的是什么氣體?采用何種手段對這種氣體進行無公害處理? 4-2中雙層防滲系統結構中A檢測層表達的是檢測什么內容。


  1.【參考答案】(1)氣體:甲烷(沼氣)(2分)

  (2)回收燃燒利用(1分)

  (3)滲瀝液(2分)

  【缺圖根據學員回憶給出答案僅供參考】


  【問】2.主防滲層HDPE膜鋪設時,拼縫采用哪兩種焊接工藝?其對應的非破壞性檢測技術有哪些方法。


  2.【參考答案】(1)焊接工藝:單縫擠壓焊(2分)、雙縫熱熔焊(2分)

  (2)對應的非破壞性檢測方法:①單縫擠壓焊——真空(2分)、電火花(2分))

  雙縫熱熔焊——氣壓檢測法(2分))


  【問】3.10個垃圾填埋單元完成總共需要幾個月?


  3.【參考答案】10×9+10+10+10=120天 (4個月)(3分)

  【缺圖根據學員回憶給出答案僅供參考】


  【問】4.完成該項目總工期為多少個月能否按時完成?


  4.【參考答案】4+3+2+1+1=11個月,所以滿足要求(2分)

  【缺圖根據學員回憶給出答案僅供參考】


  大立教育一直致力于幫助廣大二級建造師考生輕輕松松順利通過考試,如果你對自己的自制力和意志力沒有信心的話,也可以報名參加大立教育二級建造師的輔導課程,有業內經驗豐富的老師為你指明方向,掃除學習障礙,并且有全國考生和你一起學習,一起努力,一起為夢想全力以赴!>>點此咨詢詳情

班型課程

  • 惠學班
  • 系統暢學班
  • 全程無憂班
  • 金鉆護航班
  • 高端密訓
  • VIP尊享集訓
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:399元 網授:980元 課程導學
夯實細講(無水利實務)真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
立即報名
施工管理
建筑實務
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
600元
面授/直播:
800元
網授:
1980元
面授/直播:
2380元
課程導學
夯實細講(無水利實務)深度精講
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
施工管理
建筑實務 網授:
800元
面授/直播:
1200元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
1000元
面授/直播:
1200元
網授:
2800元
面授/直播:
3800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
1200元
面授/直播:
1500元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
2000元
面授/直播:
2500元
網授:
5600元
面授/直播:
6800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
2500元
面授/直播:
3000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 直播:1580元 直播:4600元 重點干貨提煉
直播課程
“1+2”臨考專題突破
考點預測、難點專攻
密訓班內部定制資料
《密訓講義及核心考點匯總》
大立智能題庫
立即報名
施工管理
建筑實務
機電實務
市政實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 2800元 3500元 課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
脫產集訓(面授/直播)
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
純金密訓卷
密訓班內部定制資料
立即報名
施工管理
建筑實務 8800元
機電實務
市政實務
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日
主站蜘蛛池模板: 菲希尔FISCHER测厚仪-铁素体检测仪-上海吉馨实业发展有限公司 | 门禁卡_智能IC卡_滴胶卡制作_硅胶腕带-卡立方rfid定制厂家 | 医学模型生产厂家-显微手术模拟训练器-仿真手术模拟训练系统-北京医教科技 | 翅片管散热器价格_钢制暖气片报价_钢制板式散热器厂家「河北冀春暖气片有限公司」 | 吲哚菁绿衍生物-酶底物法大肠菌群检测试剂-北京和信同通科技发展有限公司 | 筒瓦厂家-仿古瓦-寺庙-古建琉璃瓦-宜兴市古典园林建筑陶瓷厂有限公司 | CE认证_FCC认证_CCC认证_MFI认证_UN38.3认证-微测检测 CNAS实验室 | 高防护蠕动泵-多通道灌装系统-高防护蠕动泵-www.bjhuiyufluid.com慧宇伟业(北京)流体设备有限公司 | 中央空调维修、中央空调保养、螺杆压缩机维修-苏州东菱空调 | 粘弹体防腐胶带,聚丙烯防腐胶带-全民塑胶| 成都装修公司-成都装修设计公司推荐-成都朗煜装饰公司 | 乳化沥青设备_改性沥青设备_沥青加温罐_德州市昊通路桥工程有限公司 | 济南侦探调查-济南调查取证-山东私家侦探-山东白豹调查咨询公司 密集架|电动密集架|移动密集架|黑龙江档案密集架-大量现货厂家销售 | 山东成考网-山东成人高考网 | 成都思迪机电技术研究所-四川成都思迪编码器 | 理化生实验室设备,吊装实验室设备,顶装实验室设备,实验室成套设备厂家,校园功能室设备,智慧书法教室方案 - 东莞市惠森教学设备有限公司 | 安徽合肥项目申报咨询公司_安徽合肥高新企业项目申报_安徽省科技项目申报代理 | 定制异形重型钢格栅板/钢格板_定做踏步板/排水沟盖板_钢格栅板批发厂家-河北圣墨金属制品有限公司 | 活性氧化铝|无烟煤滤料|活性氧化铝厂家|锰砂滤料厂家-河南新泰净水材料有限公司 | 自动气象站_农业气象站_超声波气象站_防爆气象站-山东万象环境科技有限公司 | 航空铝型材,7系铝型材挤压,硬质阳*氧化-余润铝制品 | 真丝围巾|真丝丝巾|羊绒围巾|围巾品牌|浙江越缇围巾厂家定制 | 【连江县榕彩涂料有限公司】官方网站 | 螺旋丝杆升降机-SWL蜗轮-滚珠丝杆升降机厂家-山东明泰传动机械有限公司 | 外贸资讯网 - 洞悉全球贸易,把握市场先机| 香蕉筛|直线|等厚|弧形|振动筛|香蕉筛厂家-洛阳隆中重工 | 重庆私家花园设计-别墅花园-庭院-景观设计-重庆彩木园林建设有限公司 | 陕西安玻璃自动感应门-自动重叠门-磁悬浮平开门厂家【捷申达门业】 | 中医治疗皮肤病_潍坊银康医院「山东」重症皮肤病救治平台 | 100_150_200_250_300_350_400公斤压力空气压缩机-舰艇航天配套厂家 | 铝镁锰板_铝镁锰合金板_铝镁锰板厂家_铝镁锰金属屋面板_安徽建科 | 天长市晶耀仪表有限公司 | 耳模扫描仪-定制耳机设计软件-DLP打印机-asiga打印机-fitshape「飞特西普」 | 识禅_对禅的了解,从这里开始 | 单螺旋速冻机-双螺旋-流态化-隧道式-食品速冻机厂家-广州冰泉制冷 | 沙盘模型公司_沙盘模型制作公司_建筑模型公司_工业机械模型制作厂家 | 减速机电机一体机_带电机减速器一套_德国BOSERL电动机与减速箱生产厂家 | 齿辊分级破碎机,高低压压球机,立式双动力磨粉机-郑州长城冶金设备有限公司 | 钢化玻璃膜|手机钢化膜|钢化膜厂家|手机保护膜-【东莞市大象电子科技有限公司】 | 气体热式流量计-定量控制流量计(空气流量计厂家)-湖北南控仪表科技有限公司 | 缝纫客 |
