2011年《建設工程監理案例分析》考試試卷答案解析

發布時間:2017-08-31 14:35:41來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
歷年真題是每一個備考生都要學習總結的,監理工程師也不例外,而有的考生早早就考試準備2017年監理工程師考試了,下面是小編精心整理的2011年《建設工程監理案例分析》考試試卷答案解析。



2011年監理工程師考試《案例分析》真題及參考答案.doc
文件類型: .doc 4190ad231f02c75af1d3183512bec961.doc (759.00 KB)



  2011年《建設工程監理案例分析》考試試卷

  【案例一】背景資料

  某工程,監理合同履行過程中,發生如下事件:

  事件1:總監理工程師對部分監理工作安排如下:(1)監理實施細則由總監理工程師代表負責審批;(2)隱蔽工程由質量控制專業監理工程師負責驗收;(3)工程費用索賠由造價控制專業監理工程師負責審批;(4)工程計量原始憑證由監理員負責簽署。

  事件2:總監理工程師對工程竣工預驗收工作安排如下:專業監理工程師組織審查施工單位報送的竣工資料,總監理工程師組織工程竣工預驗收。施工單位對存在的問題整改,施工單位整改完畢后,專業監理工程師簽署工程竣工報驗單,并負責編制工程質量評估報告。工程質量評估報告經總監理工程師審核簽字后報送建設單位。

  事件3:針對該工程的風險因素,項目監理機構綜合考慮風險回避、風險轉移、損失控制、風險自留四種對策,提出了相應的應對措施,見下表。

代碼

風險因素

應對措施

A

易燃物品倉庫緊鄰施工項目部辦公用房

施工單位重新進行平面布置,確保兩者之間保持安全距離

B

工程材料價格上漲

建設單位簽訂固定總價合同

C

施工單位報審的分包單位無類似工程施工業績

施工單位更換分包單位

D

施工組織設計中無應急預案

施工單位制定應急預案

E

建設單位負責采購的設備技術性能復雜,配備設備較多

建設單位要求供貨方負責設備安裝調試

F

工程地質條件復雜

建設單位設立專項基金

 風險因素及應對措施表

  事件4:一批工程材料進場后,施工單位質檢員填寫工程材料/構(配)件/設備報審表并簽字后,僅附材料供應方提供的質量證明資料報送項目監理機構,項目監理機構審查后認為不妥,不予簽認。

  【問題】

  1.逐條指出事件1中總監理工程師對監理工作安排是否妥當,不妥之處寫出正確安排。

  2.指出事件2中總監理工程師對工程竣工預驗收工作安排的不妥之處,并寫出正確安排。

  3.指出上表中A~F的風險應對措施分別屬于四種對策中的哪一種。

  4.指出事件4中施工單位的不妥之處,并寫出正確做法。



  【案例二】背景資料

  某實施監理的工程,在招標與施工階段發生如下事件:

  事件1:招標代理機構提出,評標委員會由7人組成,包括建設單位紀委書記、工會主席、當地招標投標管理辦公室主任,以及從評標專家庫中隨機抽取的4位技術、經濟專家。

  事件2:建設單位要求招標代理機構在招標文件中明確:投標人應在購買招標文件時提交投標保證金;中標人的投標保證金不予退還;中標人還需提交履約保函,保證金額為合同總額的20%。

  事件3:施工中因地震導致:施工停工1個月;已建工程部分損壞;現場堆放的價值50萬元的工程材料(施工單位負責采購)損毀;部分施工機械損壞,修復費用20萬元;現場8人受傷,施工單位承擔了全部醫療費24萬元(其中建設單位受傷人員醫療費3萬元,施工單位受傷人員醫療費21萬元);施工單位修復損壞工程支出10萬元。施工單位按合同約定向項目監理機構提交了費用補償和工程延期申請。

  事件4:建設單位采購的大型設備運抵施工現場后,進行了清點移交。施工單位在安裝過程中該設備一個部件損壞,經鑒定,部件損壞是由于本身存在質量缺陷。

  【問題】

  1.指出事件1中評標委員會人員組成的不正確之處,并說明理由。

  2.指出事件2中建設單位要求的不妥之處,并說明理由。

  3.根據“建設施工合同(示范文本)”,分析事件3中建設單位和施工單位各自承擔哪些經濟損失。項目監理機構應批準的費用補償和工程延期各是多少?(不考慮工程保險)

  4.就施工合同主體關系而言,事件4中設備部件損壞的責任應由誰承擔,并說明理由。



  【案例三】背景資料

  某實施監理的工程,甲施工單位選擇乙施工單位分包基坑支護土方開挖工程。

  施工過程中發生如下事件:

  事件1:乙施工單位開挖土方時,因雨期下雨導致現場停工3天,在后續施工中,乙施工單位挖斷了一處在建設單位提供的地下管線圖中未標明的煤氣管道,因搶修導致現場停工7天。為此,甲施工單位通過項目監理機構向建設單位提出工期延期10天和費用補償2萬元(合同約定,窩工綜合補償2000元/天)的請求。

  事件2:為了趕工期,甲施工單位調整了土方開挖方案,并按約定程序進行了調整,總監理工程師在現場發現乙施工單位未按調整后的土方開挖方案施工并造成圍護結構變形超限,立即向甲施工單位簽發工程暫停令,同時報告了建設單位。乙施工單位未執行指令仍繼續施工,總監理工程師及時報告了有關主管部門,后因圍護結構變形過大引發了基坑局部坍塌事故。

  事件3:甲施工單位憑施工經驗,未經安全驗算就編制了高大模板工程專項施工方案,經項目經理簽字后報總監理工程師審批的同時,就開始搭設高大模板,施工現場安全生產管理人員則由項目總工程師兼任。

  事件4:甲施工單位為了便于管理,將施工人員的集體宿舍安排在本工程尚未竣工驗收的地下車庫內。

  【問題】

  1.指出事件1中挖斷煤氣管道事故的責任方,說明理由。項目監理機構批準的工程延期和費用補償各多少?說明理由。

  2.根據《建設工程安全生產管理條例》,分析事件2中甲、乙施工單位和監理單位對基坑局部坍塌二事故應承擔的責任,說明理由。

  3.指出事件3中甲施工單位的做法有哪些不妥,寫出正確的做法。

  4.指出事件4中甲施工單位的做法是否妥當,說明理由。



  【案例四】背景資料

  某實施監理的工程,施工單位按合同約定將打樁工程分包。施工過程中發生如下事件:

  事件1:打樁工程開工前,分包單位向專業監理工程師報送了分包單位資格報審表及相關資料。專業監理工程師僅審查了營業執照、企業資質等級證書,認為符合條件后即通知施工單位同意分包單位進場施工。

  事件2:專業監理工程師在現場巡視時發現,施工單位正在加工的一批鋼筋未報驗,立即進行了處理。

  事件3:主體工程施工過程中,專業監理工程師發現已澆筑的鋼筋混凝土工程出現質量問題,經分析,有以下原因:(1)觀場施工人員未經培訓;(2)澆筑順序不當;(3)振搗器性能不穩定;(4)雨天進行鋼筋焊接;(5))施工現場狹窄;(6)鋼筋銹蝕嚴重。

  事件4:施工單位因違規作業發生一起質量事故,造成直接經濟損失8萬元。該事故發生后,總監理工程師簽發工程暫停令。事故調查組進行調查后,出具事故調查報告,項目監理機構接到事故調查報告后,按程序對該質量事故進行了處理。

  【問題】

  1.提出事件1中專業監理工程師的做法有哪些不妥,說明理由。

  2.專業監理工程師應如何處理事件2?

  3.將項目監理機構針對事件3分析的(1)~(6)項原因分別歸入影響工程質量的五大要因(人員、機械、材料、方法、環境)之中,并繪制因果分析圖。

  4.按損失嚴重程度劃分,事件4中的質量事故屬于哪一類?寫出項目監理機構接到事故調查報告后對該事故的處理程序。



  【案例五】背景資料

  某實施監理的工程,招標文件中工程量清單標明的混凝土工程量為2400m3,投標文件綜合單價分析表顯示:人工單價100元/工日,人工消耗量0.40工日/m3;材料費單價275元/m3;機械臺班單價1200元/臺班,機械臺班消耗量0.025臺班/m3。采用以直接費為計算基礎的綜合單價法進行訂價,其中,措施費為直接工程費的5%,間接費費率為10%,利潤率為8%,綜合計稅系數為3.41%。施工合同約定,實際工程量超過清單工程量15%時,混凝土全費用綜合單價調整為420元/m3。

  施工過程中發生以下事件:

  事件1:基礎混凝土澆筑時局部漏振,造成混凝土質量缺陷,專業監理工程師發現后要求施工單位返工。施工單位拆除存在質量缺陷的混凝土60m3,發生拆除費用3萬元,并重新進行了澆筑。

  事件2:主體結構施工時,建設單位提出改變使用功能,使該工程混凝土量增加到2600m3。施工單位收到變更后的設計圖樣時,變更部位已按原設計澆筑完成的150m3混凝土需要拆除,發生拆除費用5.3萬元。

  【問題】

  1.計算混凝土工程的直接工程費和全費用綜合單價。

  2.事件1中,因拆除混凝土發生的費用是否應計人工程價款?說明理由。

  3.事件2中,該工程混凝土工程量增加到2600m3,對應的工程結算價款是多少萬元?

  4.事件2中,因拆除混凝土發生的費用是否應計人工程價款?說明理由。

  5.計入結算的混凝土工程量是多少?混凝土工程的實際結算價款是多少萬元?(結果保留兩位小數)



  【案例六】背景資料

  某實施監理的工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同。項目監理機構批準的施工進度計劃如下圖所示,各項工作均按最早開始時間安排,勻速進行。

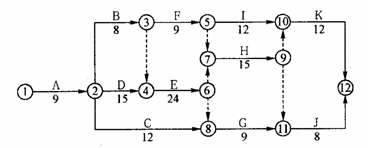

  施工進度計劃圖(單位:天)

  施工過程中發生如下事件:

  事件1:施工準備期間,由于施工設備未按期進場,施工單位在合同約定的開工日前第5天向項目經理機構提出延期開工的申請,總監理工程師審核后給予書面回復。

  事件2:施工準備完畢后,項目監理機構審查工程開工報審表及相關資料后認為:施工許可證已獲政府主管部門批準,征地拆遷工作滿足工程進度需求,施工單位現場管理人員已到位,但其他開工條件尚不具備。總監理工程師不予簽發工程開工報審表。

  事件3:工程開工后第20天下班時刻,項目監理機構確認:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作在未經監理人員驗收的情況下,F工作已進行1天。

  【問題】

  1.總監理工程師是否應批準事件1中施工單位提出的延期開工申請?說明理由。

  2.根據《建設工程監理規范》(GB50319-2000),該工程還應具備哪些開工條件,總監理工程師方可簽發工程開工報審表?

  3.針對上圖所示的施工進度計劃,確定該施工進度計劃的工期和關鍵工作。并分別計算C工作、D工作、F工作的總時差和自由時差。

  4.分析開工后第20天下班時刻施工進度計劃的執行情況,并分別說明對總工期及緊后工作的影響,此時,預計總工期延長多少天?

  5.針對事件3中F工作在B工作未經驗收的情況下就開工的情形,項目監理機構應如何處理?



 1/2    1 2 下一頁 尾頁

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 青岛美佳乐清洁工程有限公司|青岛油烟管道清洗|酒店|企事业单位|学校工厂厨房|青岛油烟管道清洗 插针变压器-家用电器变压器-工业空调变压器-CD型电抗器-余姚市中驰电器有限公司 | 北京开业庆典策划-年会活动策划公司-舞龙舞狮团大鼓表演-北京盛乾龙狮鼓乐礼仪庆典策划公司 | 中开泵,中开泵厂家,双吸中开泵-山东博二泵业有限公司 | 电气控制系统集成商-PLC控制柜变频控制柜-非标自动化定制-电气控制柜成套-NIDEC CT变频器-威肯自动化控制 | 进口消泡剂-道康宁消泡剂-陶氏消泡剂-大洋消泡剂 | 底部填充胶_电子封装胶_芯片封装胶_芯片底部填充胶厂家-东莞汉思新材料 | Safety light curtain|Belt Sway Switches|Pull Rope Switch|ultrasonic flaw detector-Shandong Zhuoxin Machinery Co., Ltd | 密封无忧网 _ 专业的密封产品行业信息网| 天津试验仪器-电液伺服万能材料试验机,恒温恒湿标准养护箱,水泥恒应力压力试验机-天津鑫高伟业科技有限公司 | 东莞工作服_东莞工作服定制_工衣订做_东莞厂服 | 脱硝喷枪-氨水喷枪-尿素喷枪-河北思凯淋环保科技有限公司 | 仓储笼_金属箱租赁_循环包装_铁网箱_蝴蝶笼租赁_酷龙仓储笼租赁 测试治具|过炉治具|过锡炉治具|工装夹具|测试夹具|允睿自动化设备 | 自动记录数据电子台秤,记忆储存重量电子桌称,设定时间记录电子秤-昆山巨天 | 深圳办公室装修,办公楼/写字楼装修设计,一级资质 - ADD写艺 | 电动卫生级调节阀,电动防爆球阀,电动软密封蝶阀,气动高压球阀,气动对夹蝶阀,气动V型调节球阀-上海川沪阀门有限公司 | 机械立体车库租赁_立体停车设备出租_智能停车场厂家_春华起重 | 电动卫生级调节阀,电动防爆球阀,电动软密封蝶阀,气动高压球阀,气动对夹蝶阀,气动V型调节球阀-上海川沪阀门有限公司 | 礼堂椅厂家|佛山市艺典家具有限公司| TTCMS自助建站_网站建设_自助建站_免费网站_免费建站_天天向上旗下品牌 | LOGO设计_品牌设计_VI设计 - 特创易| 生态板-实木生态板-生态板厂家-源木原作生态板品牌-深圳市方舟木业有限公司 | 不锈钢法兰-碳钢法兰-法兰盘生产加工厂家-[鼎捷峰]-不锈钢法兰-碳钢法兰-法兰盘生产加工厂家-[鼎捷峰] | 热镀锌槽钢|角钢|工字钢|圆钢|H型钢|扁钢|花纹板-天津千百顺钢铁贸易有限公司 | 海德莱电力(HYDELEY)-无功补偿元器件生产厂家-二十年专业从事电力电容器 | 轻型地埋电缆故障测试仪,频响法绕组变形测试仪,静荷式卧式拉力试验机-扬州苏电 | 山东活动策划|济南活动公司|济南公关活动策划-济南锐嘉广告有限公司 | 谈股票-今日股票行情走势分析-牛股推荐排行榜 | 小型高低温循环试验箱-可程式高低温湿热交变试验箱-东莞市拓德环境测试设备有限公司 | 睿婕轻钢别墅_钢结构别墅_厂家设计施工报价 | 橡胶膜片,夹布膜片,橡胶隔膜密封,泵阀设备密封膜片-衡水汉丰橡塑科技公司网站 | 溶氧传感器-pH传感器|哈美顿(hamilton)| 合肥触摸一体机_触摸查询机厂家_合肥拼接屏-安徽迅博智能科技 | 安徽合肥项目申报咨询公司_安徽合肥高新企业项目申报_安徽省科技项目申报代理 | 电销卡_北京电销卡_包月电话卡-豪付网络 | 广州冷却塔维修厂家_冷却塔修理_凉水塔风机电机填料抢修-广东康明节能空调有限公司 | 进口试验机价格-进口生物材料试验机-西安卡夫曼测控技术有限公司 | 超高频感应加热设备_高频感应电源厂家_CCD视觉检测设备_振动盘视觉检测设备_深圳雨滴科技-深圳市雨滴科技有限公司 | 丹佛斯变频器-Danfoss战略代理经销商-上海津信变频器有限公司 | 齿辊分级破碎机,高低压压球机,立式双动力磨粉机-郑州长城冶金设备有限公司 | 塑料托盘厂家直销-吹塑托盘生产厂家-力库塑业【官网】 | 焊缝跟踪系统_激光位移传感器_激光焊缝跟踪传感器-创想智控 |
