2023年監理工程師《案例分析(土建專業)》考試真題及答案解析

發布時間:2023-05-10 09:33:30來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2023年監理工程師《建設工程監理案例分析》科目的考試時間為2023年5月14日下午14:00-18:00,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《案例分析(土建專業)》科目的考試真題和答案解析以供各位作為參考。

  2023年監理工程師《建設工程監理案例分析》科目的考試時間為2023年5月14日下午14:00-18:00,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《案例分析(土建專業)》科目的考試真題和答案解析以供各位作為參考。


案例一

  背景資料:


  某工程,建安工程投資為20000萬元,施工合同工期24個月。工程實施過程中,發生如下事件。


  事件1:監理機構根據工程建設強度,確定人員配備:專業監理工程師0.3,監理員0.6,行政文秘0.1(單位:人*年/千萬元)。事件2:在第一次工地會議上,建設單位指出下列情況要求監理機構簽發《監理通知單》或《工程暫停令》:

  ①施工單位未經批準擅自施工;

  ②施工單位,未按照批準施工設計文件施工;

  ③施工單位采用不當施工工藝的;

  ④施工存在施工事故隱患;

  ⑤拒絕監理機構管理;

  ⑥特種作業人員未持證上崗。


  事件3:在施工過程中,專業監理工程師在巡視中發現,主體結構工程施工存在質量問題,項目監理機構隨即按照《建設工程監理規范》要求處理。


  事件4:工程預驗收合格后,項目監理機構編寫了工程質量評估報告,由總監理工程師代表簽字后報建設單位。


  問題:

  1.針對事件1,分別確定工程建設程度(每年完成建安工程投資額)及不同崗位監理人員最低配備數量。項目監理機構至少需配備多少人?

  2.針對事件2,第一次工地會議紀要應由誰負責整理和簽字,項目監理機構在哪些情形下需>發《工程暫停令》?哪些情形下適合簽發《理通知單》?

  3.針對事件3,寫出項目監理機構處置程序。

  4.指出事件4,中的不妥之處,寫出正確的做法。


  【答案】


  【解析】1.工程建設強度=20000萬元/24月*12月=10000(萬元/年)=10(千萬元/年)各類監理人員數量如下:

  專業監理工程師:0.3*10=3人;監理員0.6*10=6人,行政文秘人員0.1*10=1人。

  項目監理機構還需配備一個總監理工程師,故至少應配備3+6+1+1=11人。


  2.(1)第一次工地會議紀要由項目監理機構負責整理,與會各方代表會簽。

  (2)簽發《工程暫停令》的情形:①未經批準擅自施工的;②施工單位未按批準的設計文件施工的;⑤施工單位拒絕監理機構管理的。

  (3)簽發《監理通知單》的情形:③施工單位采用不適當施工工藝的;④施工存在質量事故隱患的;⑥特種作業人員未持證上崗的。


  3.對需要返工處理或加固補強的質量事故,項目監理機構應要求施工單位報送質量事故調查報告和經設計等相關單位認可的處理方案、并應對質量事故的處理過程進行跟蹤檢查,同時應對處理結果進行驗收。項目監理機構應及時向建設單>

  提交質量事故書面報告,并應將完整的質量事處理記錄整理歸檔。


  4.不妥之處:項目監理機構編寫了工程質量評估報告,由總監理工程師代表簽字后報送建設單位。

  正確做法:工程竣工預驗收合格后,由總監理工程師組織專業監理工程師編制工程質量評估報告,編制完成后,由項目總監理工程師及監理單位技術負責人審核簽認并加蓋監理單位公章后報建設單位。工程質量評估報告應在正式竣工驗收前提交給建設單位。


  案例二

  背景資料:

  某工程,施工單位按照合同約定,將設備安裝分包給甲分包單位,建設單位負責設備采購。


  實施過程中發生如下事件:


  事件1:建設單位要求監理機構完成:

  ①主持圖紙會審;

  ②編制現場總平面圖布置圖;

  ③復核施工控制網;

  ④辦理施工許可證。

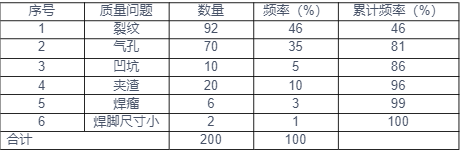

  事件2:專業監理工程師檢查鋼筋電焊接頭時,發現存在質量問題統計如下:


  事件3:建設單位采購空調中,認為空調設備的安裝由空調生產廠商安裝更能保證質量,隨即要求施工單位與空調生產廠商簽訂安裝分包合同。后經協商,甲分包單位將其中空調安裝分包給空調生產廠商。

  事件4:工程預驗收合格后,建設單位安排總監組織竣工驗收,驗收合格后,項目監理機構向城建檔案機構移交資料。


  問題:

  1.針對事件1,逐條指出建設單位的要求是否妥當,說明理由。

  2.針對事件2,采用排列圖法列表計算質量問題累計頻率,分別指出哪些是主要質量問題、次要質量問題。

  3.針對事件3,建設單位和甲分包單位做法是否妥當,說明理由。

  4.針對事件4,指出有哪些不妥之處,寫出正確做法。


  【答案】


  【解析】1.①不妥當,應由建設單位主持;

  ②不妥當,應由施工單位組織;

  ③妥當,屬于監理單位職責;

  ④不妥當,應由建設單位辦理。


  2.事件2中,質量問題的累計頻率如表所示:


  經統計可知:故主要質量問題裂紋和氣孔;次要質量問題:夾渣。


  3.(1)建設單位做法不妥理由:建設單位不得指定分包單位;

  (2)甲分包單位做到不妥理由:專業分包單位不得再進行分包。


  4.不妥之處1:建設單位安排總監組織竣工驗收;正確做法:由建設單位組織竣工驗收;不妥之處2:項目監理機構向城建檔案機構移交資料。

  正確做法:項目監理機構向監理單位移交歸檔,監理單位向建設單位移交歸檔,建設單位向城檔案管理機構移交歸檔。


  案例三


  背景資料:


  某工程,監理單位承擔施工招標代理和施工監理任務,工程實施過程中發生如下事件:


  事件1:項目監理機構編制施工招標文件時,建設單位提出;

  ①外地企業投標時,必須與當地企業組成聯合體進行投標;

  ②中標單位竣工驗收前更換項目經理,必須獲得建設單位的同意;

  ③中標單位負責召開設計交底;

  ④施工單位應在工程竣工驗收合格后出具保修書;

  ⑤因緊急情況需暫停施工,施工單位可以先暫停,并及時通知項目監理機構。


  事件2:施工前,監理機構對工程風險分析,提出目標控制及安全生產管理風險防范性對策。


  事件3:分包單位隱蔽驗收前,施工單位按照規定向監理機構遞交驗收申請。在驗收前12小時,專業監理工程師因故不能參加隱蔽驗收并告知施工單位。施工單位組織了隱蔽工程驗收,并作相應記錄報送監理人,專業監理工程師對驗收結果存疑,剝離重新檢查后發現質量合格。分包單位由此將引起的費用索賠和工期延誤向監理機構報審相應補償。


  事件4:竣工驗收,總監理工程師代表應組織各專業監理工程師進行竣工預驗收。


  問題:

  1.事件1中,逐條指出建設單位的要求是否合理,若不合理,說明理由。

  2.監理機構進行風險進行分析的依據有哪些?

  3.事件3中,根據《建設工程施工合同(示范文本)》,指出專業監理工程師、分包單位做法是否妥當,寫出理由。

  4.指出事件4的不妥之處,寫出正確的做法。


  【答案】


  【解析】1.①不合理。不得以不合理的條件限制潛在的投標人,不得區別對待外地企業和當地企業;

  ②合理;

  ③不合理。建設單位負責召開設計交底;

  ④不合理。施工單位應在申請工程竣工驗收時出具保修書;

  ⑤合理。


  2.項目監理機構宜根據工程特點、施工合同、工程設計文件及經過批準的施工組織設計對工程風險進行分析,并宜提出工程質量、造價、進度目標控制及安全生產管理的防范性對策。


  3.(1)專業監理工程師做法不妥當;

  理由:專業監理工程師如不能參加隱蔽驗收,應提前24小時向施工單位告知。

  (2)分包單位由此將引起的費用索賠和工期延誤向監理機構申請,不妥;理由:分包單位不應直接向監理機構申請相應的索賠,應由施工單位向監理機構進行報審。


  4.不妥之處:總監理工程師代表應組織竣工預驗收不妥;正確做法:應由總監理工程師組織竣工預驗收。


  案例四


  背景資料:


  某工程,施工單位按照合同約定將鋼結構和幕墻工程分別分包給甲、乙兩施工單位。施工過程中,發生如下事件:


  事件1:開工前,施工單位向監理機構報送了《工程開工報審表》及相關資料。項目監理機構審查后認為:

  ①設計交底和圖紙會審已完成;

  ②施工單位現場質量、安全生產管理體系已建立;

  ③管理及施工人員已到位;

  ④進場道路及水、電、通信等已滿足開工要求。總監理工程師隨后簽發工程開工令。


  事件2:針對起重量350KN的鋼結構的吊裝,)甲分包單位按照按施工單位要求編制專項施方案,監理機構檢查發現,在專項方案的報審中,甲分包單位已經開始吊裝作業。


  事件3:監理發現,乙分包單位未按照幕墻專項施工方案施工,總監理工程師向施工單位簽發《工程暫停令》,同時報告了建設單位。但是乙分包單位并未執行指令,仍繼續施工,總監理工程師書面報告了政府有關主管部門。書面報告發出的當天,施工造成人員傷亡。


  問題:

  1.事件1中,監理機構批準《開工報審表》時,還應該具備的條件。總監理工程師簽發工程開工令前,還應具備哪些條件?

  2.根據《危險性較大的分部分項工程安全管理規定》.事件2中,寫出專項施工方案報審程序。

  3.事件2中,指出監理機構應如何處理。

  4.分別指出事件3中,建設單位、施工單位、監理單位、乙分包單位是否應承擔責任?說理由。


  【答案】


  【解析】1.還應具備:

  ①施工組織設計已由總監理工程師簽認;

  ②施工機械具備使用條件;

  ③主要工程材料已落實。簽發工程開工令前,還應由總監理工程師簽署審核意見,并應報建設單位批準。


  2.(1)實行施工總承包的,專項施工方案應由施工總承包單位組織編制。危大工程實行分包的,專項施工方案可以由相關專業分包單位組織編制。

  (2)專項施工方案應由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。危大工程實行分包并由分包單位編制專項施工方案的,專項施C方案應由總承包單位技術負責人及分包單位技入負責人共同審核簽字并加蓋單位


  3.專項施工方案尚未完成就開始進行施工作業,屬于違反工程建設強制性標準。監理單位應向施工單位簽發《工程暫停令》,要求乙施工單位立即停止施工,完善審批流程。待工程具備復工條件時,監理單位再指令施工單位恢復施工。


  4.(1)建設單位無責任。理由:本次事故非建設單位責任,也不屬于建設單位風險責任;

  (2)施工單位有連帶責任。理由:總承包單位和分包單位對分包工程的安全生產承擔連帶責任;

  (3)監理單位無責任。理由:監理單位已履行法定職責;

  (4)分包單位承擔主要責任。理由:本次事故主要原因是乙分包單位未按照方案施工,且不聽從監理暫停指令造成的。


  案例五


  背景資料:

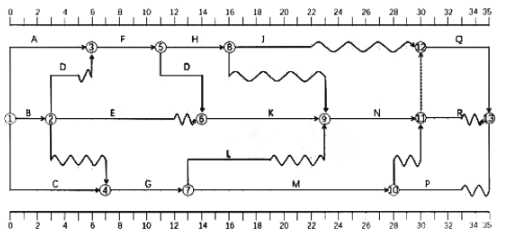

  某工程,建設單位與施工單位簽訂了施工合同,合同工期為35個月。經總監理工程師批準的施工總進度計劃如圖2023-5-1所示,各項工作均按最早開始時間安排且勻速施工。



  事件1:施工至第3個月,施工單位向建設單位提出工程變更,建設單位要求監理機構主持召開論證工程設計文件的修改方案的專題會議。建設單位要求總監理工程師代表處理合同索賠。


  事件2:因建設單位采購的材料未到場,導致E工作延誤2個月,造成人員窩工損失13萬元,機械閑置費用25萬元,施工單位向監理機構提交了工期和費用索賠。


  事件3:因為工作需要,H、L、N工作需要使用同一臺機械,為使設備閑置時間最少,施工單位修改了施工進度計劃。


  問題:

  1.找出網絡圖中的關鍵線路,計算C工作工作的總時差,J工作的自由時差,G工作的最遲開始時間,H工作的最遲完成時間。

  2.指出事件1中不妥指出,并寫出正確做法。

  3.事件2中,監理機構應該批準的費用索賠和工程延期為多少,并說明理由?

  4.事件3中,修改了施工進度計劃,設備閑置時間最少為多少?此時,H和L開始時間時多少?


  【答案】


  【解析】1.關鍵線路為A-F-D-K-N-Q或者

  ①→③→9→⑥→④①②→9;C工作的總時差為:2個月;的自由時差:8個月;

  G的最遲開始時間為:第9個月;H工作最遲完成時間為:第23月。


  2.不妥之處1:施工單位向建設單位提出工程變更;

  正確做法:施工單位應向監理機構提出變更申請;不妥之處2:建設單位要求監理機構主持召開論證工程設計文件的修改方案的專題會議;正確做法:必要時,項目監理機構應建議建設單位組織設計、施工等單位召開論證工程設計文件的修改方案的專題會議。


  不妥之處3:建設單位要求總監理工程師代表處理合同索賠。

  正確做法:應由總監理工程師負責處理合同索賠。


  3.監理應該批準的工期為0;理由:雖然E作延誤2月屬于建設單位的原因,作一)是E工作有2個月總時差,并未造成工期延誤。

  準費用補償為:13+25=38萬元。


  4.設備閑置時間最少為0;H開始時時間為:第12月;I開始時間為:第17月。


  案例六

      背景資料:


  某工程,簽約合同價為9800萬元,合同工期18個月。


  合同約定:①預付款支付比例為簽約合同價的20%,從工程的第四個月開始,分8個月進行等額扣回。


  ②工程質量保證金從每月進度款的3%扣留。③施工合同約定,因清單工程量偏差和工程設計變更等導致的實際工程量偏差超過15%時,可以調整綜合單價。當工程量偏差超過15%,超出15%部分調整綜合單價,調價系數為0.9;當工程量偏差減少15%以上,減少剩余部分工程量單價調值系數1.1,規費綜合費率8%(以分部分項工程費、措施費和其他項目費之和基數),綜合稅率9%(以分部分項工程費、施費、其他項目費、規費之和為基數)。

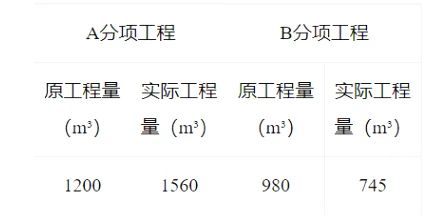

  事件1:5月份的時,A、B兩分項工程因設計更導致工程量變化,A分項綜合單位為280元/mm,B分項工程綜合單價為420元/m。兩項均在當月完成。


  事件2:在6月份施工中,某分項工程清單綜合單價為539.28元/m,其中使用一種材料暫估2580元/噸,現確認價格為3450元/噸,該材料在分工工程中使用量為0.05噸/m3。


  問題:

  1.計算本工程預付款金額,4-11月份扣回的預付款為多少萬元?

  2.A、B分項工程是否調整單價,若調整,調整為多少?計算調整后A、B分項工程的工程價款為多少?

  3.針對事件2,該分項工程應批準的綜合單價為多少?

  4.考慮事件1,計算3、4、5月份的工程應簽認的進度款為多少?(涉及到金額的保留兩位小數)


  【答案】


  【解析】1.預付款:9800*20%=1960.00萬元;

  4-11月每月扣回的預付款為:1960.00/8=245.00萬元;


  2.(1)A分項工程變化:工程量增加1560-

  1200=360;

  360/1200=30%>15%,故超過原工程量1.15的部分,應調價;新價格為:280*0.9=252元/m3;A分項的工程款為:[1200*1.15*280+(1560-1200*1.15)*252]*1.08*1.09=508267.872元=50.83萬元


  (2)B分項工程變化:工程量減少980-745=235235/980=23.98%>15%,故減少后的工程量應全部調價。

  新價格為:420*1.1=462元/m3,

  B分項工程價款為:745*462/10000*(1+8%)*(1+9%)=40.52萬元

  (3)調整后A、B分項工程的工程價款為:=50.83+40.52=91.35萬元3.綜合單價:539.28+(3450-2580)*0.05=582.78元/m34.(1)3月份應簽認的工程款:560*(1-3%)=543.20萬元;


  (2)4月份應簽認的進度款:760*(1-3%)-245.00=492.20萬元;

  (3)A分項工程合計價款增減情況:50.83-(1200*280*(1+8%)*(1+9%)/10000)=11.28萬元

  B分項工程合計價款增減情況:40.52-(980*420*(1+8%)*(1+9%)/10000)=-7.93萬元A、B分項工程價款變化合計為:11.28-7.93=33萬元


  五月份進度款為:(900+3.35)*(1-3%)-245=631.25萬元

  持續更新中


  以上內容為大立教育為各位考生整理的2023年監理工程師《案例分析(土建專業)》科目的真題及答案解析,在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解而更多關于2023年監理工程師考試以及考后相關工作的資訊,可以點擊咨詢更多考后問題

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 塑料异型材_PVC异型材_封边条生产厂家_PC灯罩_防撞扶手_医院扶手价格_东莞市怡美塑胶制品有限公司 | 传动滚筒,改向滚筒-淄博建凯机械科技有限公司 | 加气混凝土砌块设备,轻质砖设备,蒸养砖设备,新型墙体设备-河南省杜甫机械制造有限公司 | 紫外荧光硫分析仪-硫含量分析仪-红外光度测定仪-泰州美旭仪器 | 阁楼货架_阁楼平台_仓库仓储设备_重型货架_广州金铁牛货架厂 | 电镀电源整流器_高频电解电源_单脉双脉冲电源 - 东阳市旭东电子科技 | 餐饮加盟网_特色餐饮连锁加盟店-餐饮加盟官网 | 苏州防水公司_厂房屋面外墙防水_地下室卫生间防水堵漏-苏州伊诺尔防水工程有限公司 | 杭州代理记账多少钱-注册公司代办-公司注销流程及费用-杭州福道财务管理咨询有限公司 | 中图网(原中国图书网):网上书店,尾货特色书店,30万种特价书低至2折! | 精密五金冲压件_深圳五金冲压厂_钣金加工厂_五金模具加工-诚瑞丰科技股份有限公司 | 传动滚筒_厂家-淄博海恒机械制造厂 | 百方网-百方电气网,电工电气行业专业的B2B电子商务平台 | 粉丝机械,粉丝烘干机,粉丝生产线-招远市远东粉丝机械有限公司 | 锂电混合机-新能源混合机-正极材料混料机-高镍,三元材料混料机-负极,包覆混合机-贝尔专业混合混料搅拌机械系统设备厂家 | 镀锌钢格栅_热镀锌格栅板_钢格栅板_热镀锌钢格板-安平县昊泽丝网制品有限公司 | 电动葫芦|手拉葫芦|环链电动葫芦|微型电动葫芦-北京市凌鹰起重机械有限公司 | 深圳激光打标机_激光打标机_激光焊接机_激光切割机_同体激光打标机-深圳市创想激光科技有限公司 深圳快餐店设计-餐饮设计公司-餐饮空间品牌全案设计-深圳市勤蜂装饰工程 | 艺术漆十大品牌_艺术涂料加盟代理_蒙太奇艺术涂料厂家品牌|艺术漆|微水泥|硅藻泥|乳胶漆 | 肉嫩度仪-凝胶测试仪-国产质构仪-气味分析仪-上海保圣实业发展有限公司|总部 | 南京兰江泵业有限公司-水解酸化池潜水搅拌机-絮凝反应池搅拌机-好氧区潜水推进器 | 齿轮减速电机一体机_蜗轮蜗杆减速马达-德国BOSERL齿轮减速机带电机生产厂家 | 单电机制砂机,BHS制砂机,制沙机设备,制砂机价格-正升制砂机厂家 单级/双级旋片式真空泵厂家,2xz旋片真空泵-浙江台州求精真空泵有限公司 | 发电机价格|发电机组价格|柴油发电机价格|柴油发电机组价格网 | 绿叶|绿叶投资|健康产业_绿叶投资集团有限公司 | 东莞螺杆空压机_永磁变频空压机_节能空压机_空压机工厂批发_深圳螺杆空压机_广州螺杆空压机_东莞空压机_空压机批发_东莞空压机工厂批发_东莞市文颖设备科技有限公司 | 塑料异型材_PVC异型材_封边条生产厂家_PC灯罩_防撞扶手_医院扶手价格_东莞市怡美塑胶制品有限公司 | 净化板-洁净板-净化板价格-净化板生产厂家-山东鸿星新材料科技股份有限公司 | 聚合氯化铝厂家-聚合氯化铝铁价格-河南洁康环保科技 | 3d可视化建模_三维展示_产品3d互动数字营销_三维动画制作_3D虚拟商城 【商迪3D】三维展示服务商 广东健伦体育发展有限公司-体育工程配套及销售运动器材的体育用品服务商 | 胶辊硫化罐_胶鞋硫化罐_硫化罐厂家-山东鑫泰鑫智能装备有限公司 意大利Frascold/富士豪压缩机_富士豪半封闭压缩机_富士豪活塞压缩机_富士豪螺杆压缩机 | 刘秘书_你身边专业的工作范文写作小秘书 | 超声波破碎仪-均质乳化机(供应杭州,上海,北京,广州,深圳,成都等地)-上海沪析实业有限公司 | 道达尔润滑油-食品级润滑油-道达尔导热油-合成导热油,深圳道达尔代理商合-深圳浩方正大官网 | 临海涌泉蜜桔官网|涌泉蜜桔微商批发代理|涌泉蜜桔供应链|涌泉蜜桔一件代发 | Safety light curtain|Belt Sway Switches|Pull Rope Switch|ultrasonic flaw detector-Shandong Zhuoxin Machinery Co., Ltd | 长江船运_国内海运_内贸船运_大件海运|运输_船舶运输价格_钢材船运_内河运输_风电甲板船_游艇运输_航运货代电话_上海交航船运 | 防渗土工膜|污水处理防渗膜|垃圾填埋场防渗膜-泰安佳路通工程材料有限公司 | 山东臭氧发生器,臭氧发生器厂家-山东瑞华环保设备 | 粉末包装机-给袋式包装机-全自动包装机-颗粒-液体-食品-酱腌菜包装机生产线【润立机械】 | 广州各区危化证办理_危险化学品经营许可证代办 |
