大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

監理工程師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2017年監理工程師案例分析真題及參考答案

發布時間:2017-08-26 15:39:34來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
歷年真題向來是監理工程師考生的重要考試資料,小編精心整理了2017年監理工程師案例分析真題及答案解析,希望對大家備考有所幫助。



2017監理《案例》真題及參考答案.doc
文件類型: .doc 6ee079169518e43c818448d9087b80ee.doc (364.00 KB)

  2017年監理工程師真題及參考答案

  《建設工程監理案例分析》



  (一)

  【背景資料】

  某施工,實施過程中發生如下事件:

  1.事件1:監理合同簽訂后,監理單位按照下列步驟組建項目建立機構:①確定項目建立機構目標;②確定建立工作內容;③制定監理工作流程和信息流程;④進行項目建立機構組織設計,根據項目特點,決定采用矩陣制組織形式組建項目監理機構。

  2.事件2:總監理工程師對項目建立機構的部分工作安排如下:

  造價控制組:①研究制定預防索賠錯失;②審查確認分包單位資格;③審查施工組織設計與施工方案。

  質量控制組:④檢查成品保護措施;⑤審查分包單位資格;⑥審批工程延期

  事件3:為有效控制建設工程質量、進度、投資目標。項目監理機構擬采取下列措施開展工作:

  (1)明確施工單位及材料設備供應單位的權利和義務

  (2)擬定合理的承發包模式和合同計價方式

  (3)建立健全實施動態控制的監理工作制度

  (4)審查施工組織設計

  (5)對工程變更進行技術經濟分析

  (6)編制資金使用計劃

  (7)采用工程網絡計劃技術實施動態控制

  (8)明確各級監理人員職責分工

  (9)優化建設工程目標控制工作流程

  (10)加強各單位(部門)之間的溝通協作

  事件4:采用新技術的某專業分包工程開始施工后,專業監理工程師編制了相應的監理實施細則,總監理工程師審查了其中的監理工作方法和措施等主要內容

  【問題】

  1.指出事件1中項目監理機構組建步驟的不妥之處和采用矩陣組織形式的有點。

  2.逐項指出事件2中總監理工程師對造價控制組合質量控制組的工作安排是否妥當。

  3.逐項指出事件3中各項措施分別屬于組織措施、技術措施、經濟措施和管理措施中的哪一項。

  4.指出事件4中專業監理工程師做法的不妥之處,總監理工程師還應審查監理實施細則中的那些內容。



  【參考答案】

  1.(1)組建項目監理機構的步驟不妥,正確的步驟是①②③④,先④進行項目監理機構組織結構設計,然后再③制定工作流程和信息流程。

  (2)矩陣制組織形式是由縱橫兩套管理系統組成的矩陣組織結構,一套是縱向職能系統,另一套是橫向

  子項目系統。這種組織形式的縱、橫兩套管理系統在監理工作中是相互融合關系。矩陣制組織形式的優點是加強了各職能部門的橫向聯系,具有較大的機動性和適應性,將上下左右集權與分權實行最憂結合,有利于解決復雜問題,有利于監理人員業務能力的培養。確點是縱橫向協調工作量大,處理不當會造成扯皮現象,產生矛盾。

  矩陣制組織形式的特點:①優點:加強各職能部門的橫向聯系,具有較大的機動性和適應性,將上下左右集權與分權實行最憂結合,有利于解決復雜問題,有利于監理人員業務能力的培養;

  ②缺點:縱橫向協調工作量大,處理不當會造成扯皮現象,產生矛盾。

  2.不妥當。其中,②審查確認分包單位資格和③審查施工組織設計與施工方案均應屬于質量控制組工作,⑥審批工程延期屬于進度控制組工作。

  總監理工程師對造價控制組的安排不妥當。理由:②審查確認分包單位資格和③審查施工組織設計與施工方案均應屬于質量控制組工作,

  總監理工程師對質量控制組的安排不妥當。理由:⑥審批工程延期屬于進度控制組工作。

  3.組織措施:(1)、(3)、(8)、(9)、(10)

  技術措施:(4)、(7)

  經濟措施:(5)、(6)

  合同措施:(2)

  4.(1)在采用新技術的某專業分包工程開始施工后,專業監理工程師才編制監理實施細則不妥。

  根據《建設工程監理規范》GB/T50319-2013規定,監理實施細則可隨工程進展編制,但必須在相應工程施工前完成,并經總監理工程師審批后實施。

  (2)總監理工程師還應審查監理實施細則的如下幾個方面:1)編制依據、內容的審核,2)項目

  監理人員的審核,3)監理工作流程、監理工作要點的審核,4)監理工作制度的審核。



  (二)

  【背景資料】

  某工程,參照定額工期確定的合理工期為1年,建設單位與施工單位按此簽訂施工合同,工程實施過程中發生如下事件:

  事件1:建設單位提出如下要求:①總監理功臣是代表負責增加和調配監理人員;②施工單位將本月工程款支付申請直接報送建設單位,建設單位審核后撥付工程款③項目監理機構增加平行檢驗項目。

  事件2:在基礎工程施工中,項目監理機構發現有部分構件出現較大裂縫,為此總監理工程師簽發《工程暫停令》,經檢測及設計驗算,需進行加固補強,施工單位向項目監理機構報送了質量事故調查報告和加固補強方案。項目監理機構按工作程序進行出之后,簽發《工程復工令》。

  事件3:為使工程提前完工投入使用,建設單位要求施工單位提前3個月竣工。于是,施工單位在主體結構施工中未執行原施工方案,提前拆除混凝土結構模板。專業監理工程師為此發出《監理通知單》

  ,要求施工單位整改。施工單位以工期緊、氣溫高和混凝土能達到拆模強度為由回復。專業監理工程師不再矜持整改要求,因氣溫驟降,導致施工單位在拆除第五層結構模板時混凝土強度不足,發生了結構坍塌安全事故,造成2人死亡、9人重傷和1100萬元的直接經濟損失。

  【問題】

  1.指出事件1中建設單位所提出要求的不妥之處,寫出正確的做法。

  2.針對事件2,寫出項目監理機構在簽發《工程復工令》之前需要進行的工作程序。

  3.針對事件3,分別從死亡人數、重傷人數和直接經濟損失三方面分析事故等級,并綜合判斷該事故的最終等級。

  4.針對事件3的安全事故,分別指出建設單位、監理單位、施工單位是否有責任,并說明理由。



  【參考答案】

  1.(1)不妥之處:總監理工程師代表負責增加和調配監理人員;

  正確做法:總監理工程師負責增加和調配監理人員。

  (2)不妥之處:施工單位將本月工程款支付申請直接報連建設單位;

  正確做法:施工單位將本月工程款支付申請提交監理人審查,監理人在14天內完成審核,提出發包人到期應支付給承包人的金額以及相應的支持性材料,經發包人審批同意后,自監理人向承包人出具經發包人簽認的進度付款證書。發包人最遲應在監理人收到進度付款申請單后的28天內,將進度應付款支付給承包人。

  2.在加固補強完畢后,具備工程復工條件時,施工單位提出復申請,項目監理機構應審查施工單位報連的工程復工報審表及有關資料,符合要求后,總監理工程師簽署審核意見,報建設單位批準后,簽發工程復工令。

  3.2人死亡屬于一般事故,9人重傷屬于般事故,1100萬元的直接經濟損失屬于較大事故。該事故的最終登記為較大事故。

  4.(1)建設單位有責任,發包人應當依據相關工程的工期定額合理計算工期,壓縮的工期天數不得超過定額工期的20%。該工程定額工期確定的合理工期為1年,建設單位要求施工單位提前3個月竣工,超過20%,不合理。

  (2)監理單位有責任,專業監理工程師不再堅持整改要求不正確,施工單位拒不整馥或不停工整改的,監理單位應當及時向工程所在地建設主管部門或工程項目的行業主管部門報告。

  (3)施工單位有責任,承包人應修訂進度計劃及為保證工程質量和安全采取的趕工措施,而不是違反施工技術規范標準組織施工。



  (三)

  【背景資料】

  事件1:實施過程中發生如下事件:

  事件1:施工單位完成下列施工準備工作后即向項目監理機構申請開工:①現場質量、安全生產管理體系已監理;②管理及施工人員已到位③施工機具已具備日使用條件④主要工程材料已落實⑤水、電、通信等已滿足開工要求。項目監理機構從未上述開工條件不夠完備

  事件2:項目監理機構審查了施工單位報送的實驗室資料,內容包括:實驗室資質等級,實驗人員資格證書。

  事件3:項目監理機構審查施工單位報送的施工組織設計后認為:①安全技術措施符合工程建設強制性標準②資金、勞動力、材料、設備等資源供應計劃滿足工程施工需要③施工總平面布置科學合理,同時要求施工單位補充完善相關內容。

  事件4:施工過程中,建設單位采購的一批材料運抵現場,施工單位組織清點和檢驗并向項目監理機構報送材料合格證后即開始用于工程。項目監理機構隨即發出《監理通知單》,要求施工單位停止該批材料的試用,并補報質量證明文件。

  事件5:施工單位按照合同約定將鋼結構屋架吊裝工程分包給具有相應資質和業績的專業施工單位。分包單位將由其項目經理簽字認可的專項施工方案直接報送項目監理機構,專業監理工程師審核后批準了該專項施工方案。

  【問題】

  1.針對事件1,施工單位申請開通還應具備哪些條件?

  2.針對事件2,項目監理機構對試驗室的審查還應包括哪些內容?

  3.針對事件3,項目監理機構對施工組織設計的審查還應包括哪些內容?

  4.針對事件,施工單位還應補報哪些質量證書文件?

  5.分別指出事件5中分包單位和專業監理工程師做法的不妥之處,寫出正確做法。



  【參考答案】

  1.施工單位申請開工還應具備的條件:(1)設計交底和圖紙會審已完成,(2)施工組織設計已經由總監理工程師簽認;(3)進場道路已滿足開工要求。

  2.項目監理機構對試驗室的審查還應包括:(1)試驗室的試驗范圍;(2)法定計量部門對試驗設備出具的計量檢定證明;(3)試驗室管理制度。

  3.項目監理機構對施工組織設計的審查還應包括:(1)編審程序應符合相關規定;(2)施工進度、施工方案及工程質量保證措施應符合施工合同要求。

  4.施工單位還應補報的質量證明文件包括:(1)質量檢驗報告,(2)性能檢測報告,(3)施工單位的質量抽檢報告等。

  5.(1)分包單位的不妥之處:分包單位將由其項目經理簽字認可的專項施工方案直接報送項目監理機構。

  正確做法:分包單位的專項施工方案應由分包單位技術負責人簽字后,交給總包單位,經總包單位技術負責人審查、簽字后,提交項目監理機構審核。

  (2)專業監理工程師的不妥之處:專業監理工程師審核后批準了分包單位經項目經理簽字的專項施工方案。

  正確做法:在總監理工程師的組織下,專業監理工程師應審查總包單位報送的專項施工方案,并將審查意見提交給總監理工程師。



  (四)

  【背景資料】

  依法必須招標的工程,建設單位采用公開招標方式選擇監理單位承擔施工監理任務,工程施工過程中發生如下事件:

  事件1:編制監理招標文件時,建設單位提出投標人應具備規定的工程監理資質條件外,還必須滿足下列條件:

  (1)具有工程招標代理資質

  (2)不得組成聯合體投標

  (3)已在工程所在地行政轄區內進行工商注冊登記

  (4)屬于混合股份制企業

  事件2:經評審,評標委員會推薦了3名中標候選人,并進行了排序。建設單位在收到評標報告5日后公示了中標候選人,同時,與中標候選人協商,要求重新報價。中標候選人拒絕了建設單位的要求。

  事件3:中標監理單位與建設單位按照《建設工程監理合同(示范文本)》簽訂了監理合同,合同履行過程中,合同雙方就以下四項工作是否可作為附加工作進行了協商;①工程建設過程中外部關系協調②施工起重機械安全性檢測③施工合同爭議處理④竣工結算審查

  事件4:管道工程隱蔽后,項目監理機構對施工質量提出質疑,要求進行剝離復驗。施工單位以該隱蔽工程已通過項目監理機構檢驗為由拒絕復驗。項目監理機構堅持要求施工單位進行剝離復驗,經復驗該隱蔽工程質量合格。

  【問題】

  1.逐條指出事件1中建設單位針對投標人提出的條件是否妥當,說明理由。

  2.指出事件2中建設單位做法不妥之處,說明理由。

  3.分別指出事件3中四項工作是否可作為附加工作?說明理由。

  4.針對事件4,施工單位、項目監理機構的做法是否妥當?說明理由,該隱蔽工程剝離所發生的費用由誰承擔?



  【參考答案】

  1 .(1)具有工程招標代理資質的要求不妥當。理自:招標人不得以投標人是否具有工程招標代理資質的要求排斥潛在投標人。

  (2)不得組成聯合體投標的要求妥當。在《招標投標法實施條例》第三十七條規定,招標人應當在資格預審公告、招標公告或者投標邀請書中載明是否接受聯合體投標。

  (3)投標人在工程所在地行政轄區內進行了工商注冊登記的要求不妥當。理自:招標人不得以地區限制排斥潛在投標人。

  (4)投標人屬于混合股份制企業的要求不妥當。理由:招標人不得對潛在投標人實行歧視政策。

  2.不妥之處:5日后公示,

  理由:依法必須進行招標的項目,招標人應當自收到評標報告Z日起3日內公示中標候選人,公示期不得少于3日。

  不妥之處:與中標候選人協商,要求重新報價。

  理由:招標人和中標人應當依照法律法規的規定簽訂書面合同,合同的標的、價款、質量、履行期限等主要條款應當與招標文件和中標人的投標文件的內容一致。招標人和中標人不得再行訂立背離合同實質性內窨的其他協議。

  3.①②可以作為附加工作,①本是建設單位的工作屬于監理工作范圍外的工作可以作為附加工作,②是使用單位的工作,監理單位做為監督單位參與驗收,但不承擔施工起重機械安全性檢測。③④不可以作為附加工作,③④是監理的正常工作范圍。

  4.施工單位拒絕復驗不妥當,監理機構做法妥當。

  監理人對已覆蓋的隱蔽工程部位質量有疑問時,可要求承包人對已覆蓋部位進行鉆孔探測或揭開重新檢驗,承包人應遵照執行,并在檢驗后重新覆蓋恢復原狀。

  經檢驗證明工程質量符合合同要求,由發包人承擔由此增加的費用和(或)工期延誤,并支付承包人合理利潤。



  (五)

  【背景資料】

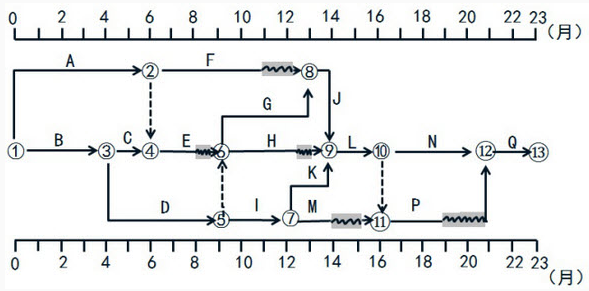

  某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,經項目監理機構批準的施工總進度計劃如圖5-1所示(時間單位:月),各項工作均按最早開始時間安排且勻速施工。




  施工過程中發生如下事件:

  事件1:工作A為基礎工程,施工中發現未探明的地下障礙物,處理障礙物導致工作A暫停施工0.5個月,施工單位機械閑置損失12萬元,施工單位向項目監理機構提出工程延期和費用補償申請。

  事件2:由于建設單位訂購的工程設備未按照合同約定時間進場,使工作J推遲2個月開始,造成施工人員窩工損失6萬元,施工單位向項目監理機構提出索賠,要求工期延期2個月,補償費用6萬元。

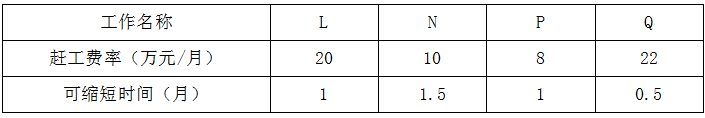

  事件3:事件2發生后,建設單位要求工程仍按原計劃工期完工,為此,施工單位決定采取趕工措施,經確認,相關工作趕工費率及可縮短時間見表5-1

  工作趕工費率及可縮短時間 表5-1


  【問題】

  1.指出圖5-1所示施工總進度計劃的關鍵線路及工作E、M的總時差和自由時差。

  2.針對事件1,項目監理機構應批準工程延期和費用補償各為多少?說明理由。

  3.針對事件2,項目監理機構應批準工程延期和費用補償各為多少?說明理由。

  4.針對事件3、為使趕工費用最少,應選哪幾項工作進行壓縮》說明理由,需要增加趕工費多少萬元?



  【參考答案】

  1.關鍵線路B→D→K→I→K→L→N→Q、B→D→G→J→L→N→Q。

  E的總時差為1個月,自自時差為1個月。

  M的總時差為4個月,自自時差為2個月。

  2.施工中發現文物和地下障礙物時,建設單位承擔自此發生的費用,順延延誤的工期。但是自于A工作有1個月的總時差,所以A停工0.5個月不影響總工期,所以工程延期為0月,可以索賠施工單位機械閑置損失12萬元。

  3.自于工程設備是自建設單位采購,建設單位承擔由此發生的費用損失,順延延誤的工期。J工作是關鍵工作,所以應批準工程延期2個月,費用補償6萬元。

  4 .(1)L、N、Q為關鍵工作,自于N工作的趕工費率最低,故第1次調整應縮短關鍵工作N的持續時間1.5個月,增加趕工費1.5×10=10萬元,壓縮總工期1個月。

  (2)調整后L、N、Q仍然為關鍵工作,在可壓縮的關鍵工作中,自于L工作的趕工費率最低,故第2次調整應縮短關鍵工作L的持續時間0.5個月,增加趕工費05×20=10萬元,壓縮總工期0.5個月。

  (3)經過以上兩次優調整,已達到縮短總工期2個月的目的,增加趕工費為:15+10=25萬元。



  (六)

  【背景資料】

  某工程,簽約合同價為25000萬元,其中暫列金額為3800萬元,合同工期24個月,預付款支付比例為簽約合同價(扣除暫列金額)的20%。自施工單位實際完成產值達4000萬元后的次月開始分5個月等額扣回。工程進度款按月結算,項目監理機構按施工單位每月應得進度款的90%簽認,企業管理費率2%(以人工費、材料費、施工機具使用費之和為基數),利潤率7%(以人工費、材料費、施工機具使用費和管理費之和為基數),措施費按分部分項工程費的5%計,規費綜合費率8%

  (以分部分項工程費、措施費和其他項目費之和為基數),綜合稅率3%(以分部分項工程費、措施費、其他項目費、規費之和為基數)。

  施工單位在前8個月的計劃完成產值見表6-1。

  施工單位計劃完成產值 表6-1




  工程實施過程中發生如下事件:

  事件:基礎工程施工中,自于相鄰外單位工程施工的影響,造成基坑局部坍塌,已完成的工程損失40萬元,工棚等臨時設施損失3.5萬元,工程停工5天。施工單位按程序提出索賠申請,要求補償費用43.5萬元、工程延期5天。建設單位同意補償工程實體損失40萬元,工期不予順延。

  事件2:工程在第4月按計劃完成后,施工至第5個月,建設單位要求施工單位搭設慰問演出舞臺,項目監理機構確認該計日工項目消耗人工80工日(人工綜合單價75元/工日),消耗材料150㎡(材料綜合單價100元/㎡)。

  事件3:工程施工至第6個月,建設單位提出設計變更,經確認,該變更導致施工單位增加人工費、材料費、施工機具使用費共計18.5萬元。

  事件4:工程施工至第7個月,專業監理工程師發現混凝土工程出現質量事故,施工單位于次月返工處理合格,該返工部位對應的分部分項工程費為28萬元。

  事件5:工程施工至第8個月,發生不可抗力事件,確認的損失有:

  ①在建永久工程損失20萬元;

  ②進場待安裝的設備損失3.2萬元;

  ③施工機具閑置損失8萬元;

  ④工程清理花費5萬元。

  【問題】

  1.本工程預付款是多少萬元。按計劃完成產值考慮,預付款應在開工后第幾個月起扣?

  2.針對事件1,指出建設單位做法的不妥之處,寫出正確做法。

  3.針對事件2至事件4,若施工單位各月均按計劃完成施工產值,項目監理機構在第4-7個月應簽認的進度款各是多少萬元?

  4.針對事件5,逐條指出各項損失的承擔方(不考慮工程保險),建設單位應承擔的損失是多少萬(計算結果保留2位小數)



  【參考答案】

  1.工程預付款(25000-3800)×20%=4240(萬元);

  1~6月份計劃完成產值=350+400+650+800+900+1000=4100(萬元)>4000(萬元),所以預付款應從開工后第7個月起扣。

  2.不妥之處:建設單位同意補償工程實體損失40萬元,工期不予順延。

  正確做法:建設單位應補償工程實體損失和臨時設施損失共計43.5萬元,工期順延5天。

  3.第4月應簽認的進度款=800×90%=720(萬元),

  第5月應簽認的進度款=[9000000+(80×75+150×100)×(1+8%)×(1+3%)]×90%=8121024.36(元)=812.10(萬元);

  第6月應簽認的進度款[1000+18.5×(1+12%)×(1+7%)×(1+8%)×(1+3%)]×90%=922.20

  第7月應簽認的進度款1200×90%-4240/5=232(萬元)。

  4.①在建永久工程損失20萬元——應由建設單位承擔;

  ②進場待安裝的設備損失3 2萬元 應由建設單位承擔;

  ③施工機具閑置損失8萬元 應自施工單位承擔;

  ④工程清理耗費5萬元,應由建設單位承擔;

  建設單位應承擔的損失=20+3.2+5=28.20(萬元)。



班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 圈酒招商网【jiushuitv.com】_酒水招商_代理_加盟平台 | 杭州厂房降温,车间降温设备,车间通风降温,厂房降温方案,杭州嘉友实业爽风品牌 | 耐磨陶瓷管道_除渣器厂家-淄博浩瀚陶瓷科技有限公司 | 艾默生变频器,艾默生ct,变频器,ct驱动器,广州艾默生变频器,供水专用变频器,风机变频器,电梯变频器,艾默生变频器代理-广州市盟雄贸易有限公司官方网站-艾默生变频器应用解决方案服务商 | 伶俐嫂培训学校_月嫂培训班在哪里报名学费是多少_月嫂免费政府培训中心推荐 | 保镖公司-私人保镖-深圳保镖公司【环宇兄弟保镖】 | 不锈钢闸阀_球阀_蝶阀_止回阀_调节阀_截止阀-可拉伐阀门(上海)有限公司 | 碳化硅,氮化硅,冰晶石,绢云母,氟化铝,白刚玉,棕刚玉,石墨,铝粉,铁粉,金属硅粉,金属铝粉,氧化铝粉,硅微粉,蓝晶石,红柱石,莫来石,粉煤灰,三聚磷酸钠,六偏磷酸钠,硫酸镁-皓泉新材料 | 耳模扫描仪-定制耳机设计软件-DLP打印机-asiga打印机-fitshape「飞特西普」 | 合肥废气治理设备_安徽除尘设备_工业废气处理设备厂家-盈凯环保 合肥防火门窗/隔断_合肥防火卷帘门厂家_安徽耐火窗_良万消防设备有限公司 | 净水器代理,净水器招商,净水器加盟-FineSky德国法兹全屋净水 | 阿里巴巴诚信通温州、台州、宁波、嘉兴授权渠道商-浙江联欣科技提供阿里会员办理 | 轻型地埋电缆故障测试仪,频响法绕组变形测试仪,静荷式卧式拉力试验机-扬州苏电 | 云南成人高考网| 天津货架厂_穿梭车货架_重型仓储货架_阁楼货架定制-天津钢力仓储货架生产厂家_天津钢力智能仓储装备 | 海鲜池-专注海鲜鱼缸、移动海鲜缸、饭店鱼缸设计定做-日晟水族厂家 | 分子精馏/精馏设备生产厂家-分子蒸馏工艺实验-新诺舜尧(天津)化工设备有限公司 | 吉林污水处理公司,长春工业污水处理设备,净水设备-长春易洁环保科技有限公司 | 珠宝展柜-玻璃精品展柜-首饰珠宝展示柜定制-鸿钛展柜厂家 | 河南空气能热水器-洛阳空气能采暖-洛阳太阳能热水工程-洛阳润达高科空气能商行 | 宁夏档案密集柜,智能密集柜,电动手摇密集柜-盛隆柜业宁夏档案密集柜厂家 | 电动不锈钢套筒阀-球面偏置气动钟阀-三通换向阀止回阀-永嘉鸿宇阀门有限公司 | 安德建奇火花机-阿奇夏米尔慢走丝|高维|发那科-北京杰森柏汇 | 江门流水线|江门工作台|江门市伟涛行工业设备有限公司 | 微波萃取合成仪-电热消解器价格-北京安合美诚科学仪器有限公司 | 搪瓷搅拌器,搪玻璃搅拌器,搪玻璃冷凝器_厂家-淄博越宏化工设备 | 北钻固控设备|石油钻采设备-石油固控设备厂家 | 欧美日韩国产一区二区三区不_久久久久国产精品无码不卡_亚洲欧洲美洲无码精品AV_精品一区美女视频_日韩黄色性爱一级视频_日本五十路人妻斩_国产99视频免费精品是看4_亚洲中文字幕无码一二三四区_国产小萍萍挤奶喷奶水_亚洲另类精品无码在线一区 | 成都顶呱呱信息技术有限公司-贷款_个人贷款_银行贷款在线申请 - 成都贷款公司 | HEYL硬度计量泵-荧光法在线溶解氧仪-净时测控技术(上海)有限公司 | 丁基胶边来料加工,医用活塞边角料加工,异戊二烯橡胶边来料加工-河北盛唐橡胶制品有限公司 | 上海地磅秤|电子地上衡|防爆地磅_上海地磅秤厂家–越衡称重 | 断桥铝破碎机_发动机破碎机_杂铝破碎机厂家价格-皓星机械 | 冻干机(冷冻干燥机)_小型|实验型|食品真空冷冻干燥机-松源 | 超声波电磁流量计-液位计-孔板流量计-料位计-江苏信仪自动化仪表有限公司 | 仪器仪表网 - 永久免费的b2b电子商务平台 | 烟气在线监测系统_烟气在线监测仪_扬尘检测仪_空气质量监测站「山东风途物联网」 | 市政路灯_厂家-淄博信达电力科技有限公司 | 美能达分光测色仪_爱色丽分光测色仪-苏州方特电子科技有限公司 | 苏州防水公司_厂房屋面外墙防水_地下室卫生间防水堵漏-苏州伊诺尔防水工程有限公司 | Safety light curtain|Belt Sway Switches|Pull Rope Switch|ultrasonic flaw detector-Shandong Zhuoxin Machinery Co., Ltd |
