大立教育:2012年監理工程師《案例分析》考試試卷及答案

發布時間:2017-08-31 14:21:46來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
時間真是飛快,很多的考生已經開始進行2018年監理工程師的備考了,早備考,快速通關,那么歷年真題則就備考生必須的珍貴材料,下面是小編為大家精心整理好的2012年監理工程師《建設工程監理案例分析》考試試卷及答案。





  2012年《建設工程監理案例分析》參考答案



  【案例一】

  1.(1)屬于施工階段投資控制工作的有:(2)、(7)、(9)、(10);

  (2)屬于施工階段質量控制工作的有:(4)、(5)、(8)。

  (3)第(1)項工作屬于設計階段投資控制工作。

  第(3)項工作屬于施工階段進度控制工作。

  第(6)項工作屬于施工招標階段的工作。

  第(11)、(12)項工作屬于工程竣工階段的工作。

  2.事件2中的不妥之處及正確做法。

  (1)不妥之處:總監理工程師應主持召開第一次工地會議。正確做法:第一次工地會議應由建設單位主持召開。

  (2)不妥之處:總監理工程師負責編制各專業監理實施細則。正確做法:監理實施細則由專業監理工程師編寫,經總監理工程師批準。

  (3)不妥之處:總監理工程師負責工程計量。正確做法:由專業監理工程師負責本專業的工程計量工作。

  3.根據《建設工程安全生產管理條例》,項目監理機構應審查施工單位報送資料中如下內容:

  (1)審查施工單位編制的施工組織設計中的安全技術措施和危險性較大的分部分項工程安全專項施工方案是否符合工程建設強制性標準要求;

  (2)審查施工單位資質和安全生產許可證是否合法有效;

  (3)審查項目經理和專職安全生產管理人員是否具備合法資格,是否與投標文件相一致;

  (4)審核特種作業人員的特種作業操作資格證書是否合法有效;

  (5)審核施工單位應急救援預案和安全防護措施費用使用計劃。

  4.監理工程師通知單應對施工單位提出下列要求:

  (1)指令施工單位停止使用該起重機械;

  (2)必須由具有相應資質的單位承擔安裝工作,并出具自檢合格證明,辦理驗收手續并簽字;

  (3)應由檢驗檢測機構對檢驗合格的起重機械出具安全合格證明文件。



  【案例二】

  1.事件1中總監理工程師和建設單位做法的不妥之處及變更的正確處理程序。

  (1)總監理工程師做法的不妥之處:總監理工程師指令甲施工單位暫停施工后,立即與設計單位聯系。

  (2)建設單位做法的不妥之處:建設單位要求總監理工程師修改施工圖并簽署變更文件,交甲施工單位執行。

  (3)該設計變更的正確處理程序:甲施工單位向監理機構提出的工程變更申請,應提交給總監理工程師,由總監理工程師組織專業監理工程師審查。審查同意后,應由建設單位轉交原設計單位編制設計變更文件。

  2.(1)總監理工程師向甲施工單位發出整改通知正確。理由:甲施工單位屬于總承包單位,總監理工程師的所有指令均發給總承包單位。

  (2)總監理工程師向乙施工單位發出整改通知不正確。理由:乙施工單位和建設單位沒有合同關系。

  (3)采取的措施:總監理工程師應下達工程暫停令,要求承包單位停工整改;整改完畢后經監理人員復查,符合規定要求后,總監理工程師應及時簽署工程復工報審表。

  3.總監理工程師的做法正確。理由:根據有關規定,承包人應在工程變更確定后14d內,提出變更涉及的追加合同價款要求的報告,經工程師確認后相應調整合同價款。如果承包人在雙方確定變更后的14d內,未向工程師提出變更工程價款的報告,視為該項變更不涉及合同價款的調整。

  4.(1)向建設單位移交的資料包括:(1)、(3)、(4)、(5);不需要向建設單位移交的資料:(2)。

  (2)監理單位保存的資料包括:(1)、(2)、(4)、(5);不需要監理單位保存的資料:(3)。



  【案例三】

  1.項目監理機構處理基礎工程質量事故的程序。

  (1)工程質量事故發生后,總監理工程師簽發工程暫停令,并要求停止進行質量缺陷部位和與其有關聯部位及下道工序施工,應要求施工單位采取必要的措施,防止事故擴大并保護好現場。同時,要求質量事故發生單位迅速按類別和等級向相應的主管部門上報,并于24 h內寫出書面報告。

  (2)監理工程師在事故調查組展開工作后,應積極協助,客觀地提供相應證據,若監理方無責任,監理工程師可應邀參加調查組,參與事故調查;若監理方有責任,則應予以回避,但應配合調查組工作。

  (3)當監理工程師接到質量事故調查組提出的技術處理意見后,可組織相關單位研究,并責成相關單位完成技術處理方案,并予以審核簽認。

  (4)技術處理方案核簽后,監理工程師應要求施工單位制定詳細的施工方案設計,必要時應編制監理實施細則,對工程質量事故技術處理施工質量進行監理,技術處理過程中的關鍵部位和關鍵工序應進行旁站監理,并會同設計、建設等有關單位共同檢查認可。

  (5)對施工單位完工自檢后報驗結果,組織有關各方進行檢查驗收,必要時應進行處理結果鑒定。要求事故單位整理編寫質量事故處理報告,并審核簽認,組織將有關技術資料歸檔。

  (6)簽發工程復工令,恢復正常施工。

  2.項目監理機構應查驗鋼材的質量證明文件有:鋼材的出廠合格證、質量檢驗或試驗報告等。

  3.(1)5月份的直方圖屬于孤島型。形成原因:由于原材料發生變化,或者他人頂班作業造成的。

  (2)6月份的直方圖屬于雙峰型。形成原因:由于用兩種不同方法或兩臺設備或兩組工人進行生產,然后把兩方面數據混在一起整理產生的。

  (3)7月份的直方圖屬于絕壁型。形成原因:由于數據收集不正常,可能有意識地去掉下限以下的數據,或是在檢測過程中存在某種人為因素造成的。

  4.專業監理工程師對所發現情況的處理方法:專業監理工程師應及時制止,并及時向總監理工程師報告。

  5.(1)項目監理機構組織設計技術交底會不妥。

  (2)項目監理機構對乙施工單位擬采用新工藝的處理程序:專業監理工程師應要求乙施工單位報送相應的施工工藝措施和證明材料,組織專題論證,經審定后予以簽認。



  【案例四】

  1.事件1中的不妥之處及正確做法。

  (1)不妥之處:甲施工單位將其編制的施工組織設計報送建設單位。正確做法:甲施工單位將其編制的施工組織設計報送監理單位。

  (2)不妥之處:施工組織設計經監理單位技術負責人審核簽字。正確做法:施工組織設計應經總監理工程師審核。

  (3)不妥之處:施工組織設計經審核簽字后,通過專業監理工程師轉交給甲施工單位。正確做法:施工組織設計經審核簽字后,由項目監理機構報送建設單位。

  2.事件2中專業監理工程師做法的不妥之處:專業監理工程師接收并審核批準了深基坑支護專項施工方案。正確做法:根據《建設工程安全生產管理條例》規定,事件2中深基坑支護專項施工方案需經總承包單位技術負責人、總監理工程師簽字后方可實施。

  3.(1)在建工程損失26萬元的經濟損失應補償給施工單位。因不可抗力造成工程本身的損失,由建設單位承擔。

  (2)施工單位受傷人員醫藥費、補償金4.5萬元的經濟損失不應補償給施工單位。因不可抗力造成承、發包雙方人員的傷亡損失,分別由各自負責。

  (3)施工機具損壞損失12萬元的經濟損失不應補償給施工單位。因不可抗力造成承包人機械設備損壞及停工損失,由承包人承擔。

  (4)施工機械閑置、施工人員窩工損失5.6萬元的經濟損失不應補償給施工單位。因不可抗力造成承包人機械設備損壞及停工損失,由承包人承擔。

  (5)工程清理、修復費用3.5萬元的經濟損失應補償給施工單位。因不可抗力增加的工程所需清理、修復費用,由建設單位承擔。項目監理機構應批準的補償金額:26+3.5=29.5(萬元)。

  4.事件4中的不妥之處及正確做法。

  (1)不妥之處:甲施工單位組織工程竣工預驗收。正確做法:應由總監理工程師組織工程竣工預驗收。

  (2)不妥之處:甲施工單位向項目監理機構提交了工程竣工報驗單。正確做法:總監理工程師組織工程竣工預驗收,對存在的問題,應及時要求承包單位整改;整改完畢由總監理工程師簽署工程竣工報驗單。

  (3)不妥之處:項目監理機構組織工程竣工驗收。正確做法:應由建設單位組織工程竣工驗收。

  (4)不妥之處:組織工程竣工驗收后,項目監理機構向建設單位提交了工程質量評估報告。正確做法:在總監理工程師簽署工程竣工報驗單的基礎上,提出工程質量評估報告,并應經總監理工程師和監理單位技術負責人審核簽字。



  【案例五】

  1.(1)建設單位做法的不妥之處:工程開工前,建設單位未將委托給監理單位的監理內容和權限書面告知甲施工單位。理由:《建筑法》規定,實施建筑工程監理前,建設單位應當將委托的工程監理單位、監理的內容及監理權限,書面通知被監理的建筑施工企業。

  (2)甲施工單位做法的不妥之處:甲施工單位向建設單位提交了乙施工單位分包單位資格報審表及營業執照、企業資質等級證書、安全生產許可文件和分包合同等材料。理由:甲施工單位選定乙分包單位后,應向監理工程師提交分包單位資質報審表。

  (3)甲施工單位提交的乙施工單位的分包資格材料還應包括:特殊行業施工許可證、國外(境外)企業在國內承包工程許可證;分包單位的業績;擬分包工程的內容和范圍;專職管理人員和特種作業人員的資格證、上崗證。

  2.(1)B分部工程第1個月應獲得的工程價款:500/(75/30)=200(萬元)。

  B分部工程第2個月應獲得的工程價款:500/(75/15)+8=108(萬元)。

  B分部工程第3個月應獲得的工程價款:500/(75/30)+(560-500)+3=263(萬元)。

  (2)B分部工程的最終合同價款:200+108+263=571(萬元)。

  3.(1)乙施工單位的做法不妥之處:乙施工單位向項目監理機構提出工程延期的申請。正確做法:乙施工單位向甲施工單位提出工程延期申請,甲施工單位再向項目監理機構提出工程延期的申請。

  (2)B分部工程的實際工期是90d。

  4.B分部工程修改設計對F分部工程的進度以及對工程總工期影響的判斷及理由。

  (1)B分部工程修改設計對F分部工程進度的影響:使F分部工程進度推遲了10d。理由:工作B為工作F的緊前工作,工作B的持續時間拖延了15d,但其自由時差為5d,就使F分部工程進度推遲10d。

  (2)B分部工程修改設計對工程總工期的影響:使總工期延長10d。理由:由于B分部工程的修改設計使F分部工程進度推遲了10d,而工作F屬于關鍵工作,就使總工期相應延長10d。

  5.項目監理機構對事件4的處理程序。

  (1)下達工程暫停令;(2)對丙施工單位資質進行審查;(3)如果丙施工單位資質合格,簽發工程復工令;如果丙施工單位資質不合格,要求甲施工單位撤換分包單位。



  【案例六】

  1.對施工單位編制的時標網絡計劃進行調整,結果如圖所示。

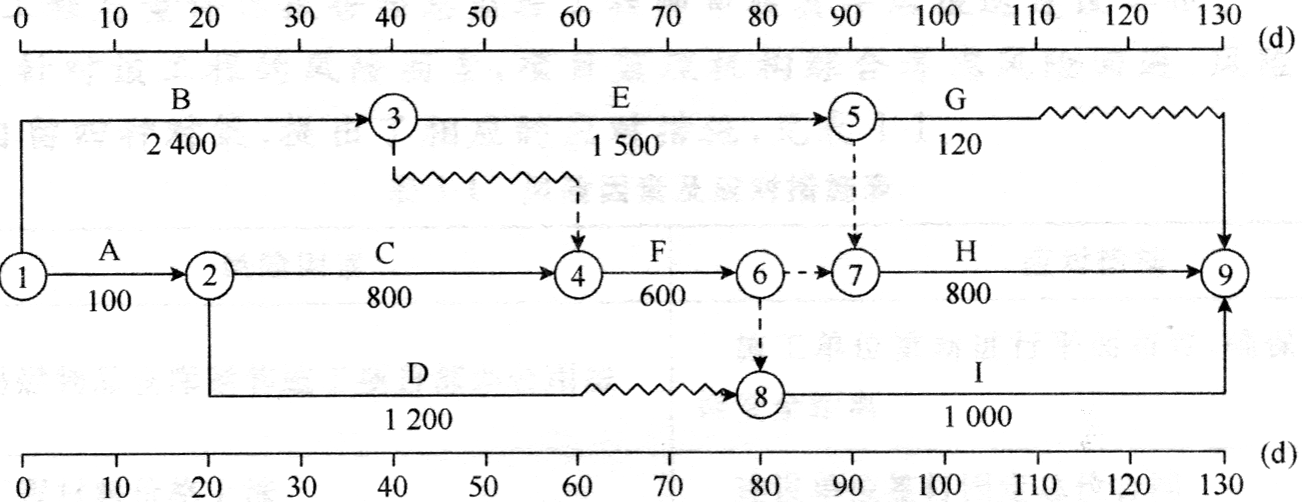

  調整后的時標網絡計劃

  調整后的總工期是130d。

  2.直接導致總工期延誤5d的風險事件有:工作C的持續時間延長。理由:工作C為關鍵工作,其持續時間延長5d會直接導致總工期延長5d;工作D的總時差為20d,其持續時間延長12d,不會影響總工期;工作G的總時差為20d,其持續時間延長10d,不會影響總工期。

  以費用形式表示的施工單位的風險量:[5×5000+5×900+5×(800/40)×30]×15%=4875(元)。

  3.項目監理機構應批準的變更價款為49947.03元。應補償的變更價款:(150×60+5×1200+18000+7000)×(1+15%)×(1+5%)×(1+3.41%)=49947.03(元)。

  項目監理機構應給予5 d的工期補償。理由:調整網絡計劃后,工作E為關鍵工作,延長時間會影響總工期,即應給予補償。

  4.項目監理機構應批準的窩工補償費為7900元。理由:工作G的窩工補償費=30×5×120/20=900(元)。

  工作H的窩工補償費=30×5×800/40+800×5=7000(元)。

  項目監理機構應批準的窩工補償費=900+7000=7900(元)。

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端??季?必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 包装设计公司,产品包装设计|包装制作,包装盒定制厂家-汇包装【官方网站】 | 英思科GTD-3000EX(美国英思科气体检测仪MX4MX6)百科-北京嘉华众信科技有限公司 | 电杆荷载挠度测试仪-电杆荷载位移-管桩测试仪-北京绿野创能机电设备有限公司 | ◆大型吹塑加工|吹塑加工|吹塑代加工|吹塑加工厂|吹塑设备|滚塑加工|滚塑代加工-莱力奇塑业有限公司 | 拉力机-拉力试验机-万能试验机-电子拉力机-拉伸试验机-剥离强度试验机-苏州皖仪实验仪器有限公司 | 空气能暖气片,暖气片厂家,山东暖气片,临沂暖气片-临沂永超暖通设备有限公司 | 屏蔽泵厂家,化工屏蔽泵_维修-淄博泵业 | 北京浩云律师事务所-企业法律顾问_破产清算等公司法律服务 | 【甲方装饰】合肥工装公司-合肥装修设计公司,专业从事安徽办公室、店面、售楼部、餐饮店、厂房装修设计服务 | 江苏南京多语种翻译-专业翻译公司报价-正规商务翻译机构-南京华彦翻译服务有限公司 | 婚博会2024时间表_婚博会门票领取_婚博会地址-婚博会官网 | 潜水搅拌机-双曲面搅拌机-潜水推进器|奥伯尔环保 | 密集柜_档案密集柜_智能密集架_密集柜厂家_密集架价格-智英伟业 密集架-密集柜厂家-智能档案密集架-自动选层柜订做-河北风顺金属制品有限公司 | 真空泵厂家_真空泵机组_水环泵_旋片泵_罗茨泵_耐腐蚀防爆_中德制泵 | 挤出熔体泵_高温熔体泵_熔体出料泵_郑州海科熔体泵有限公司 | 自动焊锡机_点胶机_螺丝机-锐驰机器人 | 合景一建-无尘车间设计施工_食品医药洁净车间工程装修总承包公司 | 脉冲除尘器,除尘器厂家-淄博机械| 嘉兴恒升声级计-湖南衡仪声级计-杭州爱华多功能声级计-上海邦沃仪器设备有限公司 | 防堵吹扫装置-防堵风压测量装置-电动操作显示器-兴洲仪器 | 东莞压铸厂_精密压铸_锌合金压铸_铝合金压铸_压铸件加工_东莞祥宇金属制品 | 高尔夫球杆_高尔夫果岭_高尔夫用品-深圳市新高品体育用品有限公司 | 发电机价格|发电机组价格|柴油发电机价格|柴油发电机组价格网 | 老城街小面官网_正宗重庆小面加盟技术培训_特色面馆加盟|牛肉拉面|招商加盟代理费用多少钱 | 百度爱采购运营研究社社群-店铺托管-爱采购代运营-良言多米网络公司 | 东亚液氮罐-液氮生物容器-乐山市东亚机电工贸有限公司 | 包头市鑫枫装饰有限公司 | 番茄畅听邀请码怎么输入 - Dianw8.com| 武汉天安盾电子设备有限公司 - 安盾安检,武汉安检门,武汉安检机,武汉金属探测器,武汉测温安检门,武汉X光行李安检机,武汉防爆罐,武汉车底安全检查,武汉液体探测仪,武汉安检防爆设备 | 定量包装机,颗粒定量包装机,粉剂定量包装机,背封颗粒包装机,定量灌装机-上海铸衡电子科技有限公司 | 闪电优家-卫生间防水补漏_酒店漏水渗水维修_防水堵漏公司 | PSI渗透压仪,TPS酸度计,美国CHAI PCR仪,渗透压仪厂家_价格,微生物快速检测仪-华泰和合(北京)商贸有限公司 | 伶俐嫂培训学校_月嫂培训班在哪里报名学费是多少_月嫂免费政府培训中心推荐 | 外观设计_设备外观设计_外观设计公司_产品外观设计_机械设备外观设计_东莞工业设计公司-意品深蓝 | 工控机,嵌入式主板,工业主板,arm主板,图像采集卡,poe网卡,朗锐智科 | 深圳市宏康仪器科技有限公司-模拟高空低压试验箱-高温防爆试验箱-温控短路试验箱【官网】 | 气体检测仪-氢气检测仪-可燃气体传感器-恶臭电子鼻-深国安电子 | 京港视通报道-质量走进大江南北-京港视通传媒[北京]有限公司 | 郑州大巴车出租|中巴车租赁|旅游大巴租车|包车|郑州旅游大巴车租赁有限公司 | 东莞工厂厂房装修_无尘车间施工_钢结构工程安装-广东集景建筑装饰设计工程有限公司 | 长江船运_国内海运_内贸船运_大件海运|运输_船舶运输价格_钢材船运_内河运输_风电甲板船_游艇运输_航运货代电话_上海交航船运 |
